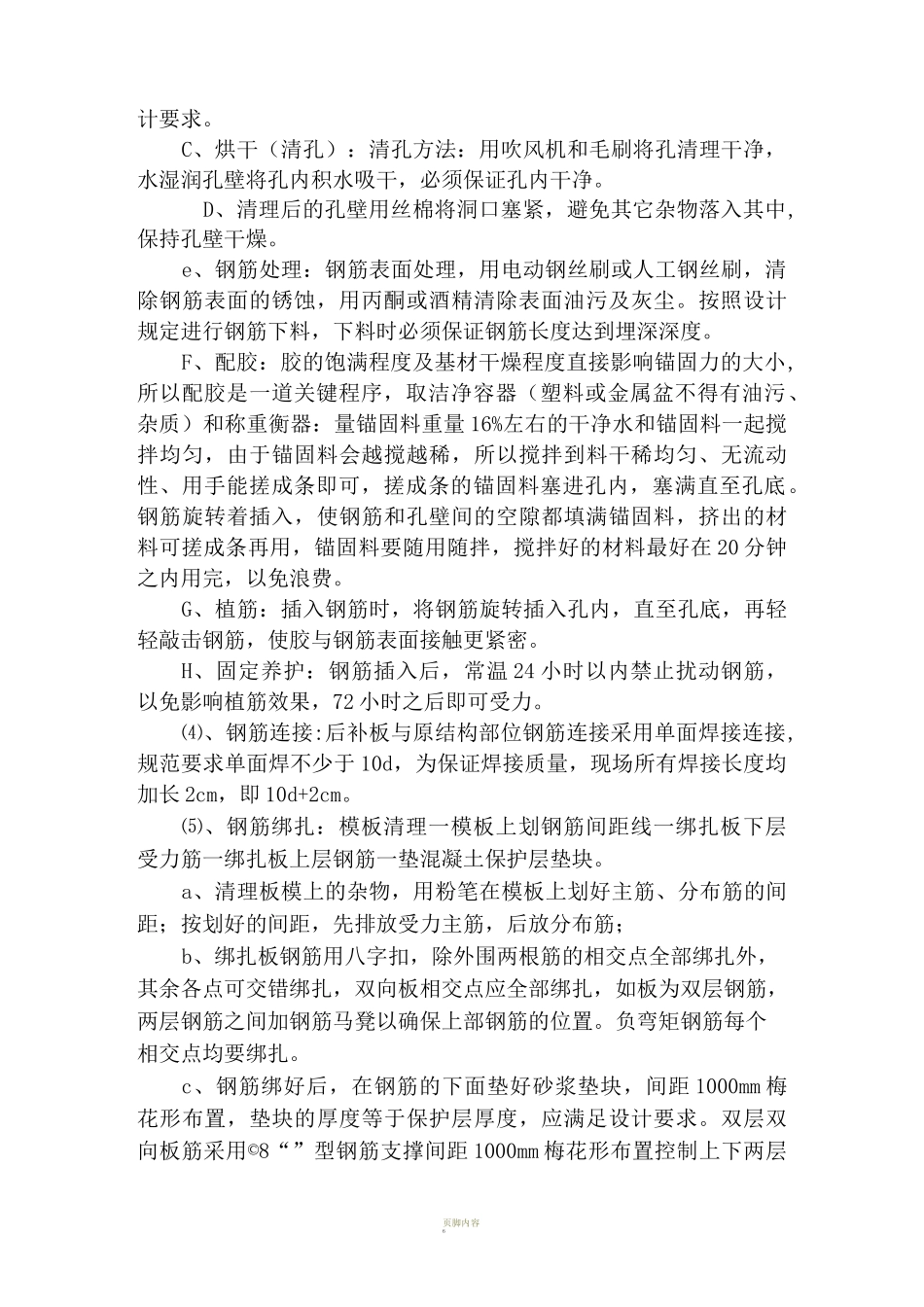

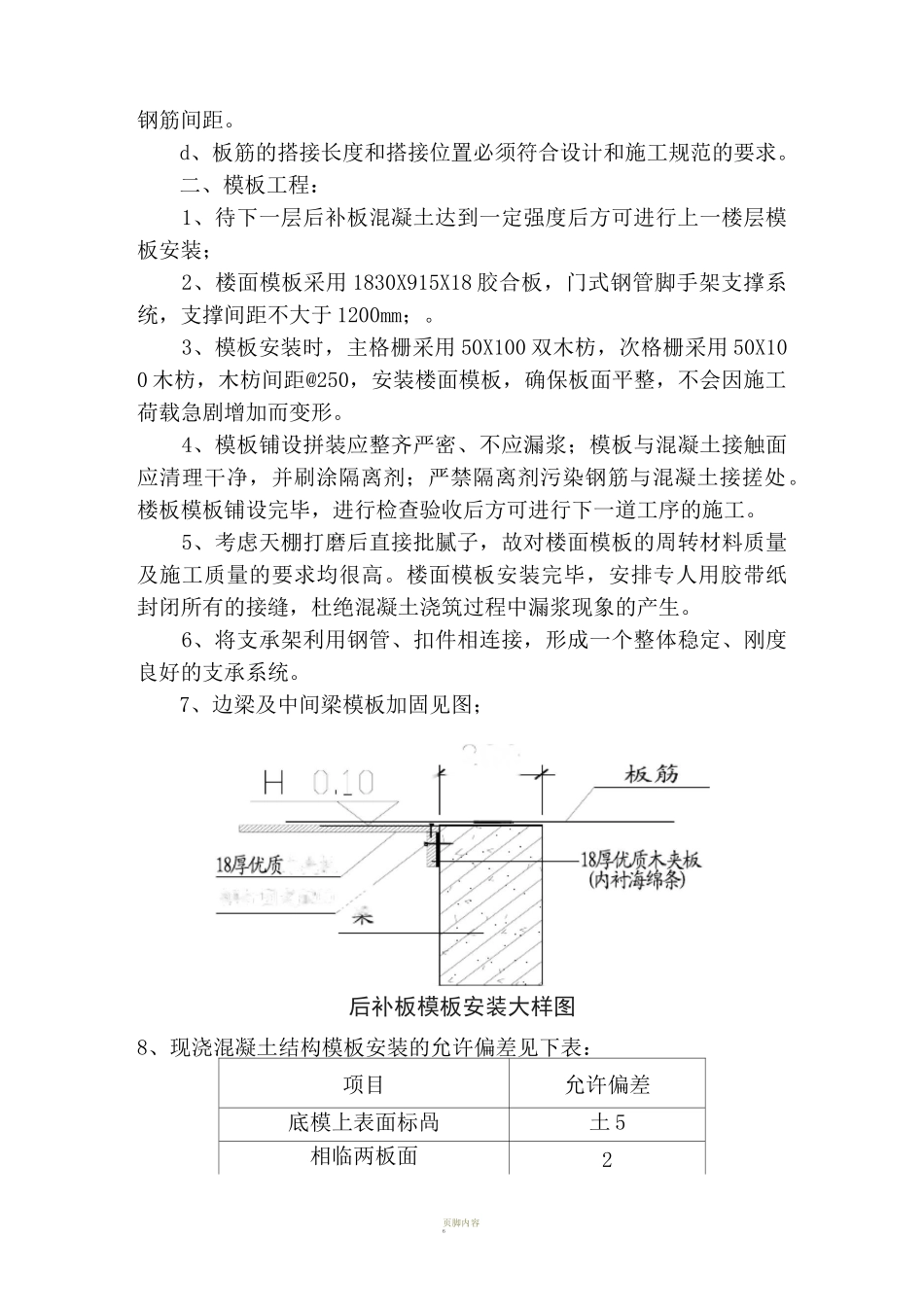

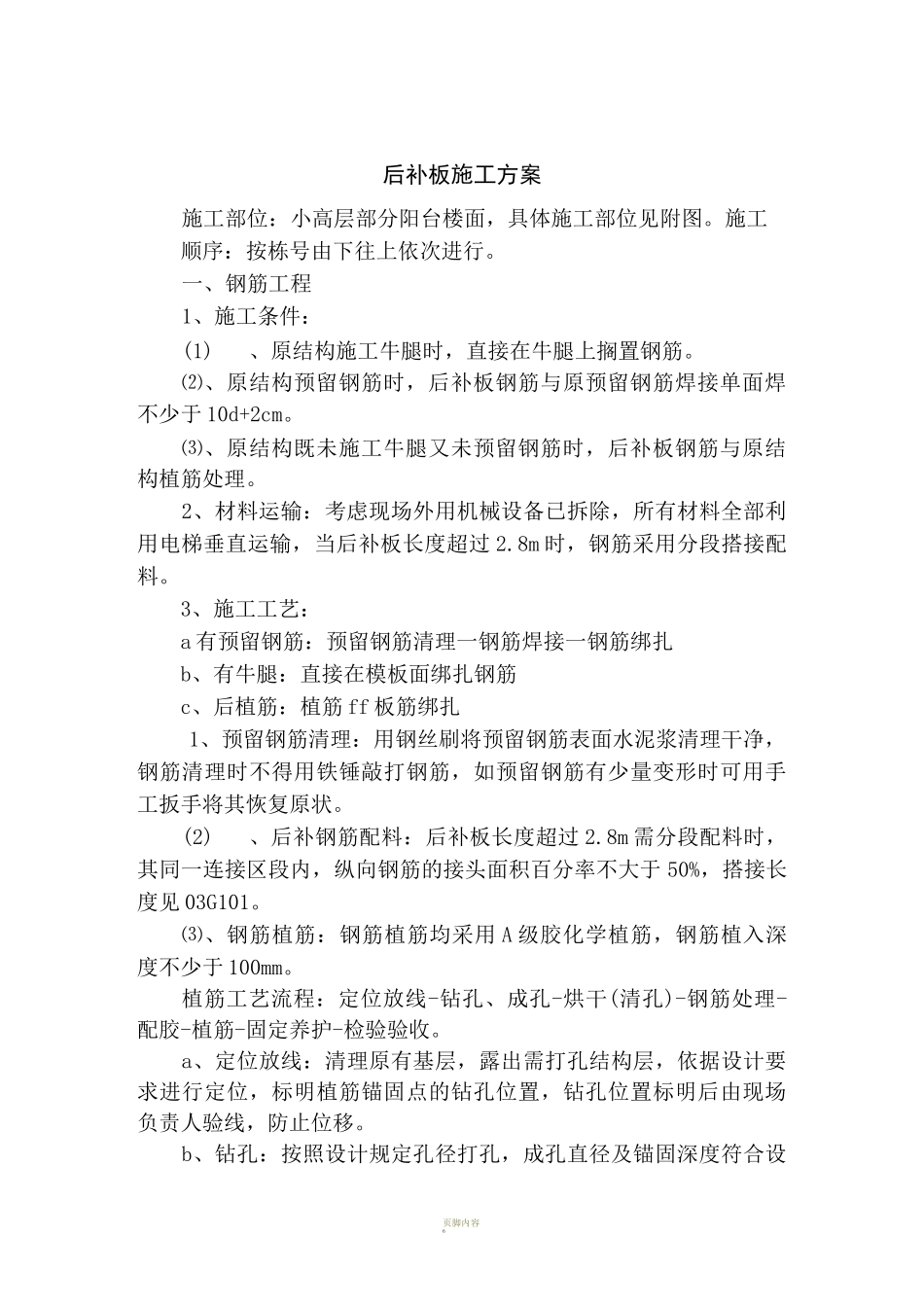

页脚内容6后补板施工方案施工部位:小高层部分阳台楼面,具体施工部位见附图。施工顺序:按栋号由下往上依次进行。一、钢筋工程1、施工条件:(1)、原结构施工牛腿时,直接在牛腿上搁置钢筋。⑵、原结构预留钢筋时,后补板钢筋与原预留钢筋焊接单面焊不少于 10d+2cm。⑶、原结构既未施工牛腿又未预留钢筋时,后补板钢筋与原结构植筋处理。2、材料运输:考虑现场外用机械设备已拆除,所有材料全部利用电梯垂直运输,当后补板长度超过 2.8m 时,钢筋采用分段搭接配料。3、施工工艺:a 有预留钢筋:预留钢筋清理一钢筋焊接一钢筋绑扎b、有牛腿:直接在模板面绑扎钢筋c、后植筋:植筋 ff 板筋绑扎1、预留钢筋清理:用钢丝刷将预留钢筋表面水泥浆清理干净,钢筋清理时不得用铁锤敲打钢筋,如预留钢筋有少量变形时可用手工扳手将其恢复原状。(2)、后补钢筋配料:后补板长度超过 2.8m 需分段配料时,其同一连接区段内,纵向钢筋的接头面积百分率不大于 50%,搭接长度见 03G101。⑶、钢筋植筋:钢筋植筋均采用 A 级胶化学植筋,钢筋植入深度不少于 100mm。植筋工艺流程:定位放线-钻孔、成孔-烘干(清孔)-钢筋处理-配胶-植筋-固定养护-检验验收。a、定位放线:清理原有基层,露出需打孔结构层,依据设计要求进行定位,标明植筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线,防止位移。b、钻孔:按照设计规定孔径打孔,成孔直径及锚固深度符合设页脚内容6计要求。C、烘干(清孔):清孔方法:用吹风机和毛刷将孔清理干净,水湿润孔壁将孔内积水吸干,必须保证孔内干净。D、清理后的孔壁用丝棉将洞口塞紧,避免其它杂物落入其中,保持孔壁干燥。e、钢筋处理:钢筋表面处理,用电动钢丝刷或人工钢丝刷,清除钢筋表面的锈蚀,用丙酮或酒精清除表面油污及灰尘。按照设计规定进行钢筋下料,下料时必须保证钢筋长度达到埋深深度。F、配胶:胶的饱满程度及基材干燥程度直接影响锚固力的大小,所以配胶是一道关键程序,取洁净容器(塑料或金属盆不得有油污、杂质)和称重衡器:量锚固料重量 16%左右的干净水和锚固料一起搅拌均匀,由于锚固料会越搅越稀,所以搅拌到料干稀均匀、无流动性、用手能搓成条即可,搓成条的锚固料塞进孔内,塞满直至孔底。钢筋旋转着插入,使钢筋和孔壁间的空隙都填满锚固料,挤出的材料可搓成条再用,锚固料要随用随拌,搅拌好的材料最好在 20 分钟之内用完,以免浪费。G、植筋:插入钢筋时,将钢筋旋转插入孔内,直至...
