0 砂卵石回填施工方案 一、 工程概况 二、 施工依据 在工程施工验槽过程中,发现有局部软弱层,清华大学设计研究院“洛阳体育馆设计组”电传“洛阳体育馆局部软弱地基处理意见”,进行换填处理
三、施工准备 1、材料准备 (1)砂:质地坚硬的中砂,含泥量≤5%,有机物含量≤3%
(2)石:卵石,粒径小于 50 ㎜,含泥量≤5%,有机物含量≤3%
(3)砂卵石中不得含有草根、树叶、塑料袋等有机杂物及垃圾
2、机具准备 (1)推土机 2 台; (2)14~18T 振动压路机 1 台; (3)水准仪、经纬仪各 1 台; (4)手推车若干辆; (5)蛙式打夯机 4 台; (6)自卸汽车 10 辆
1 (7)插入式振动器3 套
四、施工部署 1、质量目标 一次交验合格,达到“省优质工程”
2、工期目标 砂卵石回填计划 10 天完成,2004 年 4 月 30 日~2004年 5 月 10 日
3、劳动组织(采用三班工作制) 普工60 人,20 人/班
五、施工方法 1、 根据土质报告勘察单位、设计院提出对○1 -○12 间地基进行二次放坡开挖,挖至-8
31m ,经各方确认地基土与岩土工程勘察报告相符,换填级配砂石垫层,分层回填碾压到-6

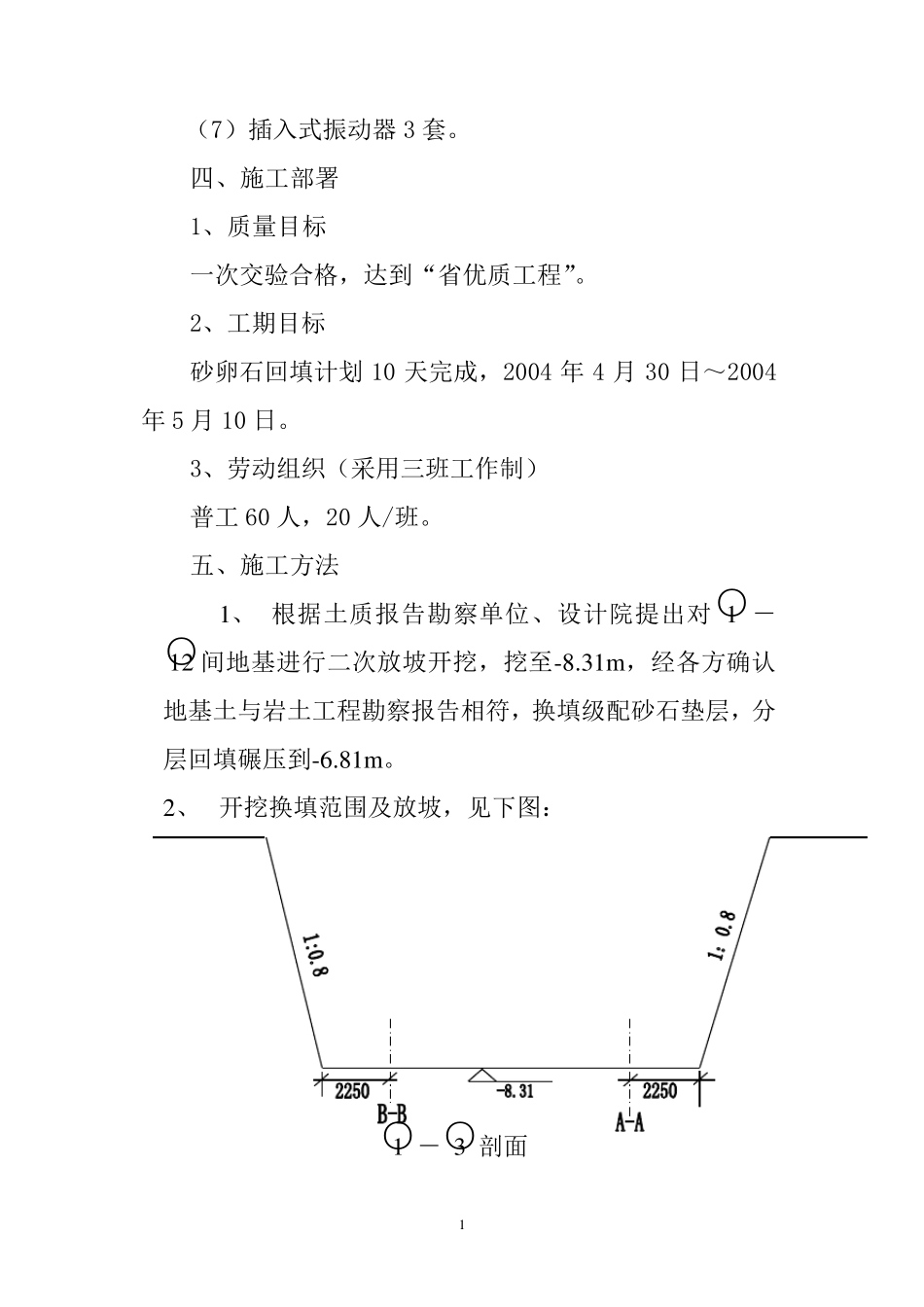

2、 开挖换填范围及放坡,见下图: ○1 -○3 剖面 2 说明:○1 向○32 方向根据挖掘情况向外延伸

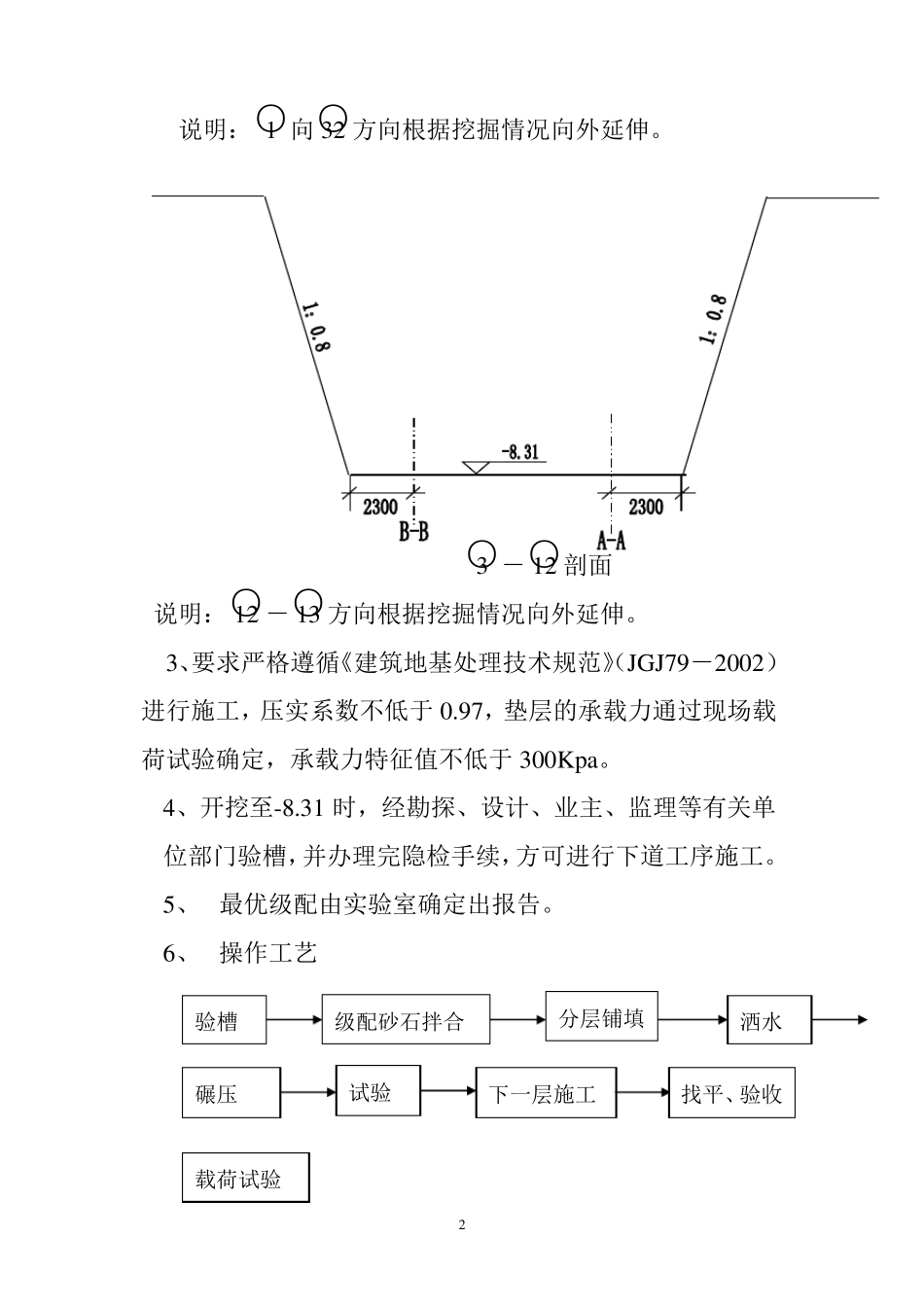

○3 -○12 剖面 说明:○12 -○13 方向根据挖掘情况向外延伸
3、要求严格遵循《建筑地基处理技术规范》(JGJ79-2002)进行施工,压实系数不低于 0
97,垫层的承载力通过现场载荷试验确定,承载力特征值不低于 300Kpa
4、开挖至-8
31 时,经勘探、设计、业主、监理等有关单位部门验槽,并办理完隐检手续,方可进行下道工序施工
5、 最优级配由实验室确定出报告
6、 操作工艺 验槽 级配砂
