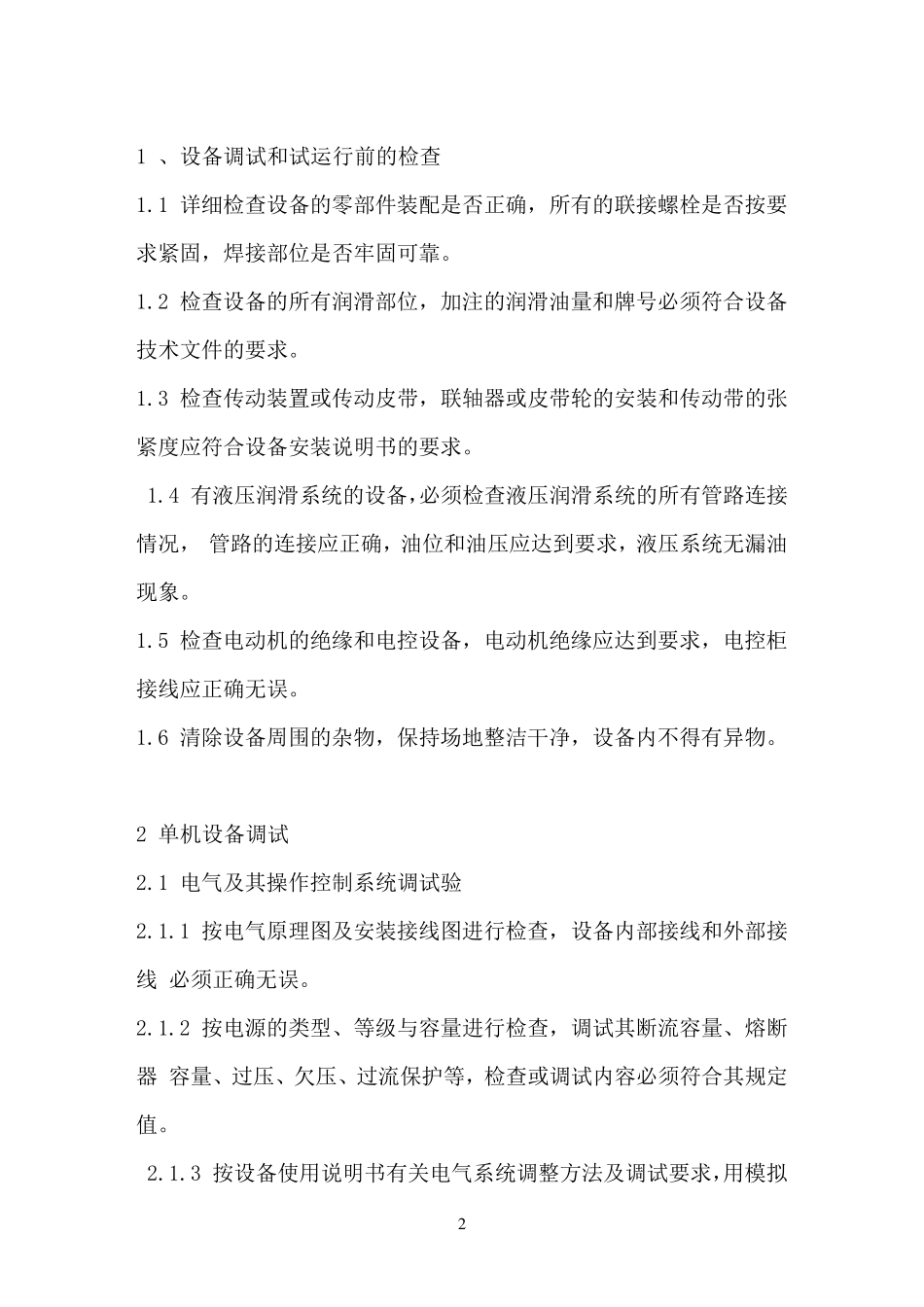

1 砂石系统调试及试运行作业指导书 编 制: 校 核: 审 核: 批 准: 编制单位:中国水利水电第x 工程局有限公司 航运工程砂石项目部 日 期: 二0 一二年 月 日 2 1 、设备调试和试运行前的检查 1
1 详细检查设备的零部件装配是否正确,所有的联接螺栓是否按要求紧固,焊接部位是否牢固可靠
2 检查设备的所有润滑部位,加注的润滑油量和牌号必须符合设备技术文件的要求
3 检查传动装置或传动皮带,联轴器或皮带轮的安装和传动带的张紧度应符合设备安装说明书的要求
4 有液压润滑系统的设备,必须检查液压润滑系统的所有管路连接情况, 管路的连接应正确,油位和油压应达到要求,液压系统无漏油现象
5 检查电动机的绝缘和电控设备,电动机绝缘应达到要求,电控柜接线应正确无误
6 清除设备周围的杂物,保持场地整洁干净,设备内不得有异物
2 单机设备调试 2
1 电气及其操作控制系统调试验 2
1 按电气原理图及安装接线图进行检查, 设备内部接线和外部接线 必须正确无误
2 按电源的类型、等级与容量进行检查,调试其断流容量、熔断器 容量、过压、欠压、过流保护等,检查或调试内容必须符合其规定值
3 按设备使用说明书有关电气系统调整方法及调试要求,用模拟 3 操作检查其工艺动作、指示、讯号和联锁装置,必须正确及灵敏可靠

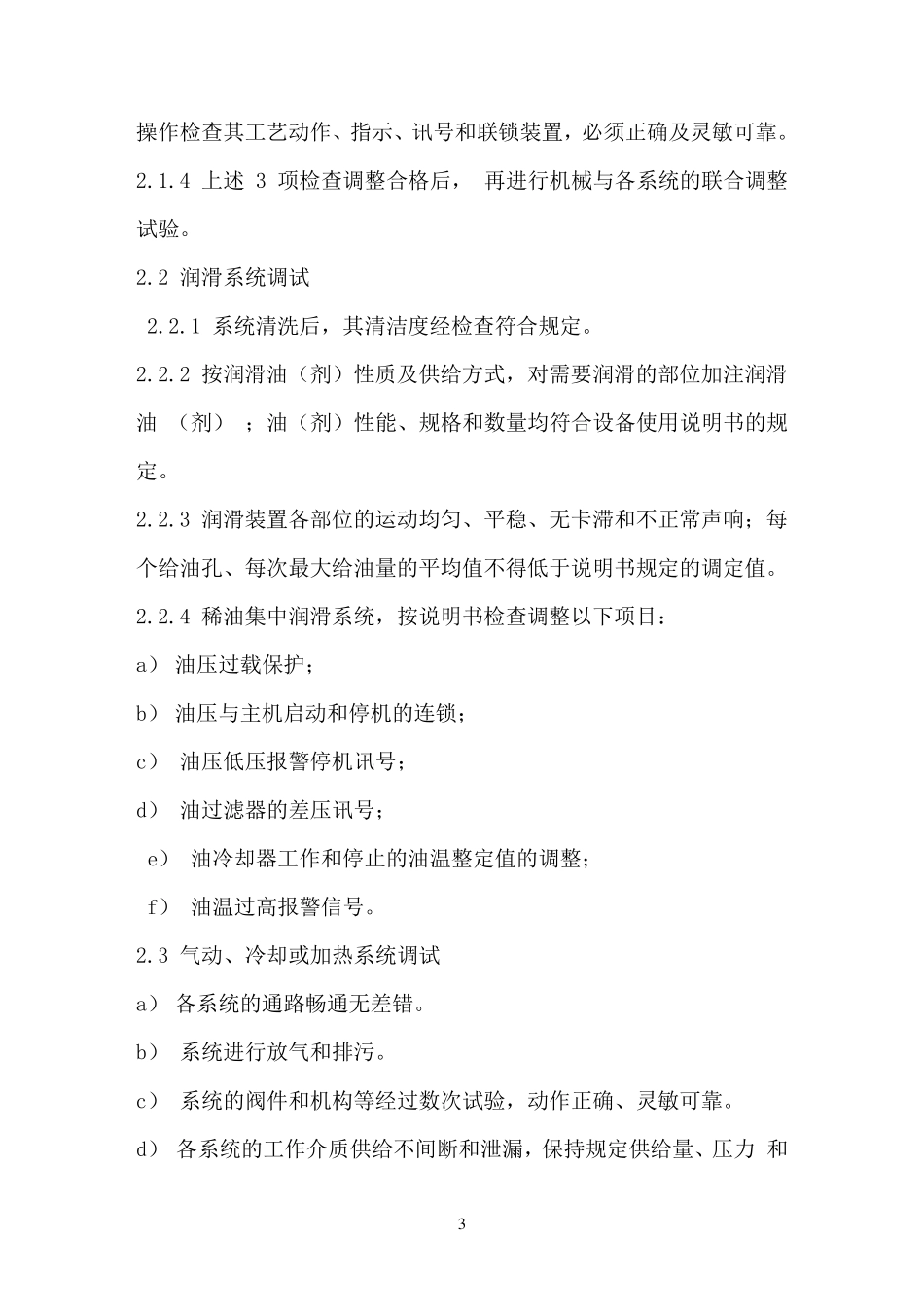

4 上述 3 项检查调整合格后, 再进行机械与各系统的联合调整试验
2 润滑系统调试 2
1 系统清洗后,其清洁度经检查符合规定
2 按润滑油(剂)性质及供给方式,对需要润滑的部位加注润滑油 (剂) ;油(剂)性能、规格和数量均符合设备使用说明书的规定
3 润滑装置各部位的运动均匀、平稳、无卡滞和不正常声响;每个给油孔、每次最大给油量的平均值不得低于说明书规定的调定值
