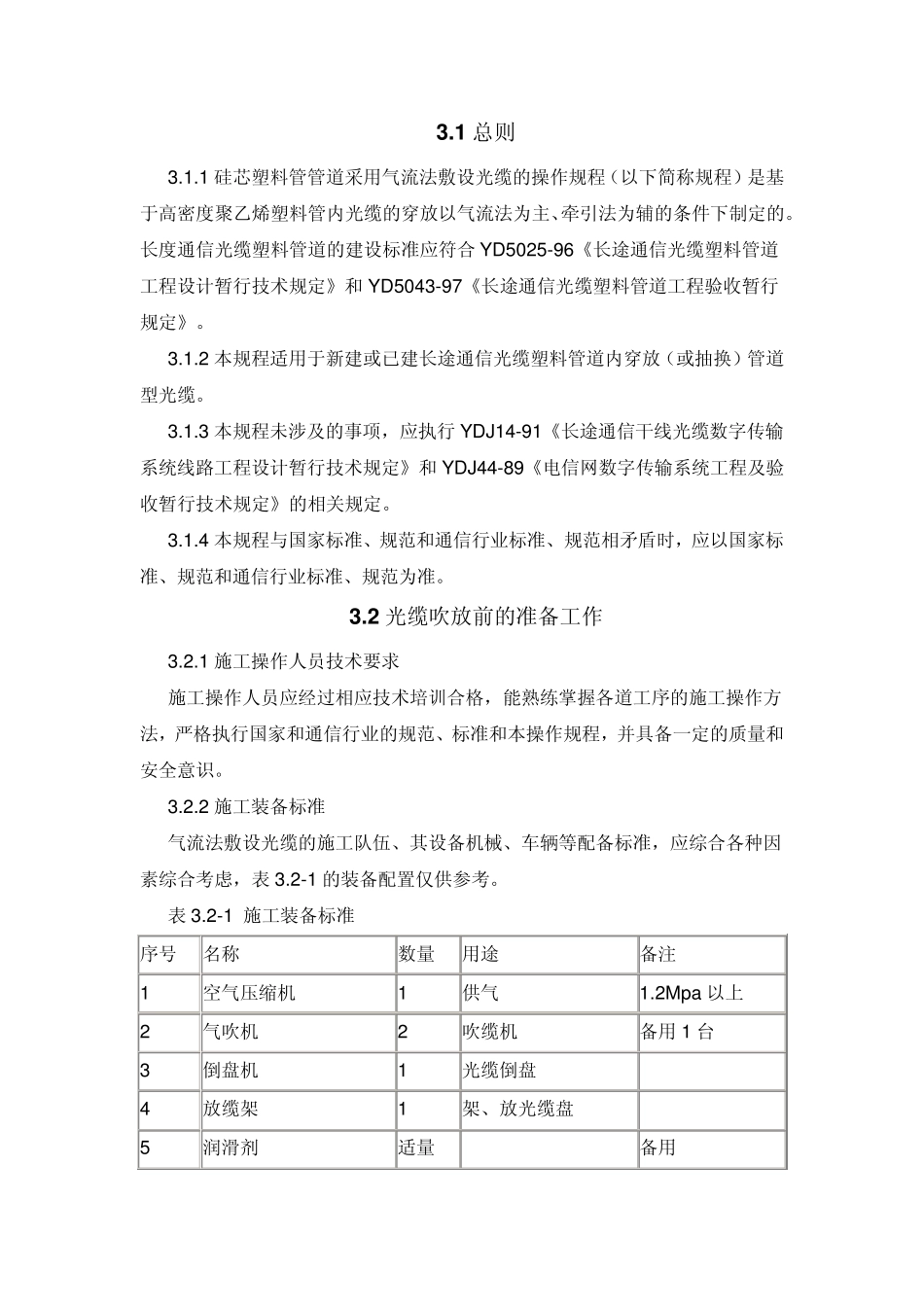

1 总则 3
1 硅芯塑料管管道采用气流法敷设光缆的操作规程(以下简称规程)是基于高密度聚乙烯塑料管内光缆的穿放以气流法为主、牵引法为辅的条件下制定的
长度通信光缆塑料管道的建设标准应符合 YD5025-96《长途通信光缆塑料管道工程设计暂行技术规定》和 YD5043-97《长途通信光缆塑料管道工程验收暂行规定》
2 本规程适用于新建或已建长途通信光缆塑料管道内穿放(或抽换)管道型光缆
3 本规程未涉及的事项,应执行 YDJ14-91《长途通信干线光缆数字传输系统线路工程设计暂行技术规定》和 YDJ44-89《电信网数字传输系统工程及验收暂行技术规定》的相关规定
4 本规程与国家标准、规范和通信行业标准、规范相矛盾时,应以国家标准、规范和通信行业标准、规范为准
2 光缆吹放前的准备工作 3
1 施工操作人员技术要求 施工操作人员应经过相应技术培训合格,能熟练掌握各道工序的施工操作方法,严格执行国家和通信行业的规范、标准和本操作规程,并具备一定的质量和安全意识
2 施工装备标准 气流法敷设光缆的施工队伍、其设备机械、车辆等配备标准,应综合各种因素综合考虑,表 3
2-1 的装备配置仅供参考

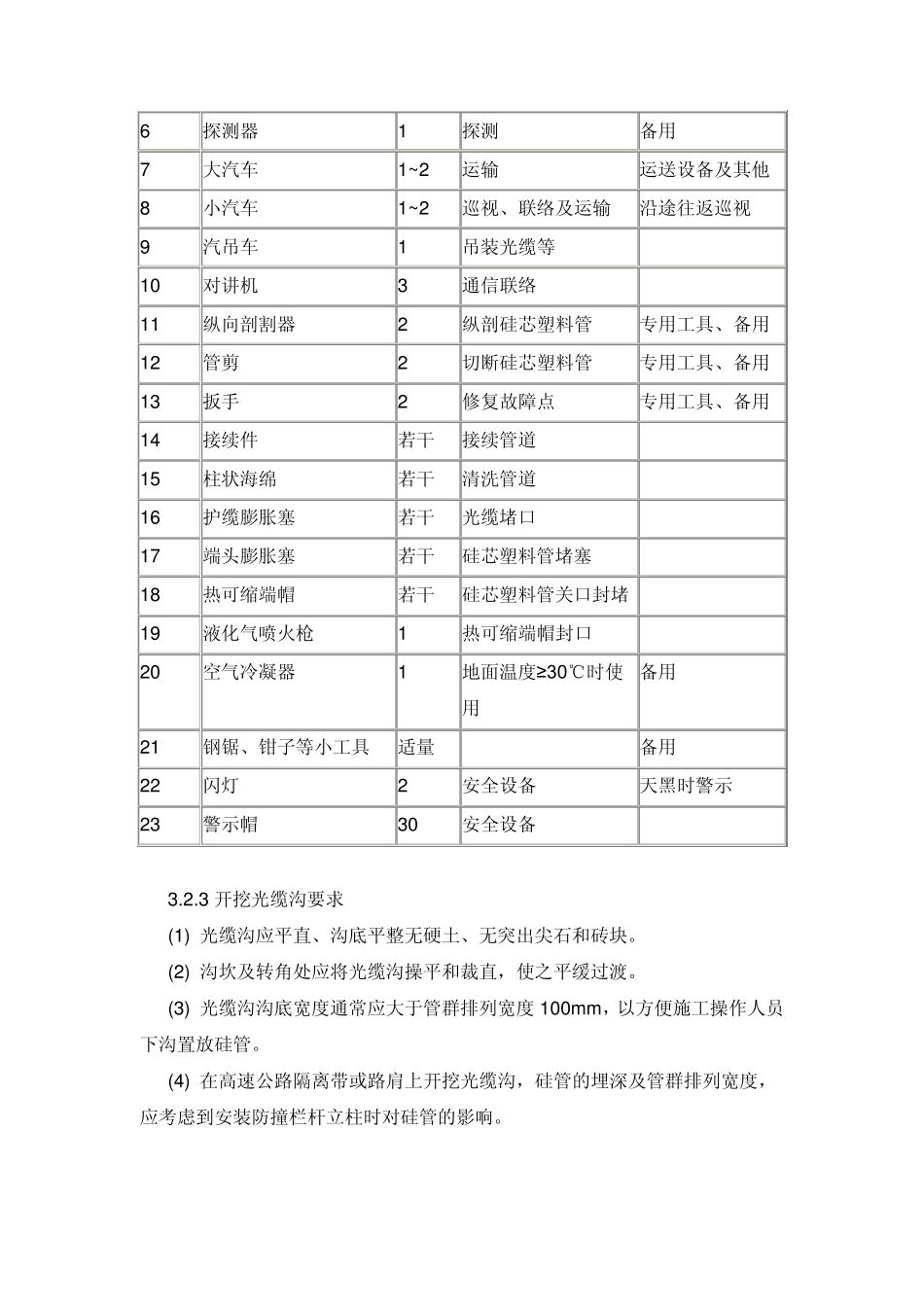

2-1 施工装备标准 序号 名称 数量 用途 备注 1 空气压缩机 1 供气 1
2Mpa以上 2 气吹机 2 吹缆机 备用1 台 3 倒盘机 1 光缆倒盘 4 放缆架 1 架、放光缆盘 5 润滑剂 适量 备用 6 探测器 1 探测 备用 7 大汽车 1~2 运输 运送设备及其他 8 小汽车 1~2 巡视、联络及运输 沿途往返巡视 9 汽吊车 1 吊装光缆等 10 对讲机 3 通信联络 11 纵向剖割器 2 纵剖硅芯塑料管 专用工具、备用 12 管剪 2 切断硅芯塑料管 专用工具、备用 13 扳手 2 修复故障点 专用
