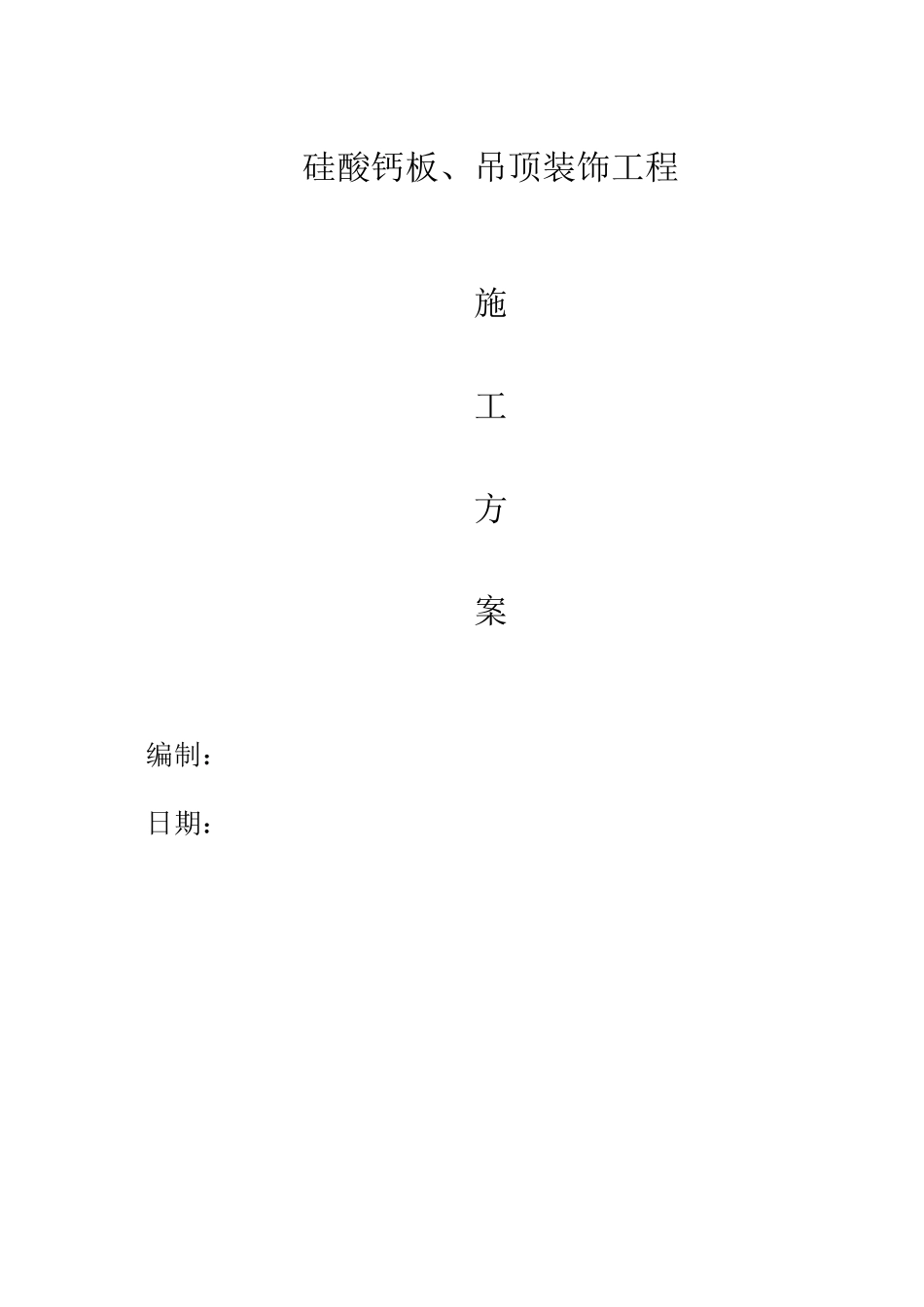

硅酸钙板、吊顶装饰工程 施 工 方 案 编制: 日期: 2 1 、 施工准备 (1) 技术准备: 1) 审图: 正式进入天花安装施工前,认真查阅图纸、洽商、方案和相关规范,确定各类吊顶安装部位,与水电安装管理人员明确前置工序完成情况,确定各楼层、各部位吊顶施工的施工顺序。 2) 管理人员及劳务人员培训、教育: 施工人员进场进行集体培训,提高管理、操作人员安全质量意识。 3) 技术交底: 认真执行技术交底制度。施工前责任师写出详细书面技术交底资料,并对施工队伍负责人进行交底,施工队技术负责人对施工人员进行二次交底。在施工过程中及时检查施工状况及质量情况,加强过程控制,防止返工。 4) 测量放线: 测量人员测设建筑 1m 线。细部定位线由相应工序施工人员自行测设。 (2) 材料、设备准备: 1) 机具: 序号 机具名称 规格 单位 数量 备注 1 电锯 2 2 无齿锯 2 3 射钉枪 8 4 手锯 8 另备手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等 2) 材料: 序号 材料名称 1 轻钢龙骨 CB30x12、TB24x38、TB24x28、L 型 边 龙骨 2 泰 柚 饰 面板 2.8-3.0mm 厚 3 难 燃 底板 10-12mm 厚 4 硅 酸 钙 板 9mm 厚 进场材料必 须 遵 守 国 家 现 行有 关技术标 准、规范之 规定,并符 合 设计 要 求 。材料进场必 须 有 供 应部门 提供 的相关资质材料,由物 资管理部转 交技术管理部检查、备案。 材料存 放:产 品 在运 输 、存 放、和使 用 过程中应该 轻拿 轻放,严 禁 雨 淋 受 潮 ,存 放环 境 必 3 须 干 燥 、 通 风 、 避 雨 , 下 垫 方 木 , 与 墙 壁 要 有 一 定 距 离 。 ( 3) 人 员 准 备 : 序 号 工 种 人 数 备 注 1 木 工 2 其 它 配 合 ( 4) 设 备 准 备 : ( 5) 其 他 准 备 工 作 : 1) 吊 顶 内 的 通 风 、 水 电 管 道 应 安 装 验 收 完 毕 , 消 防 管 道 应 安 装 并 打 压 完 毕 并 验 收 合格 ; 确 定 好 灯 位 、 通 风 及 各 种 露 明 孔 口 位 置 ; 2) 顶 棚 罩 面 板 安 装 前 应 先 完 成 墙 地 面 湿 作 业 项 目 ; 3) 搭 好 顶 棚 施 工 用 操 作 架 ; 4) 吊 顶 大 面 积 施 工 前 应...
