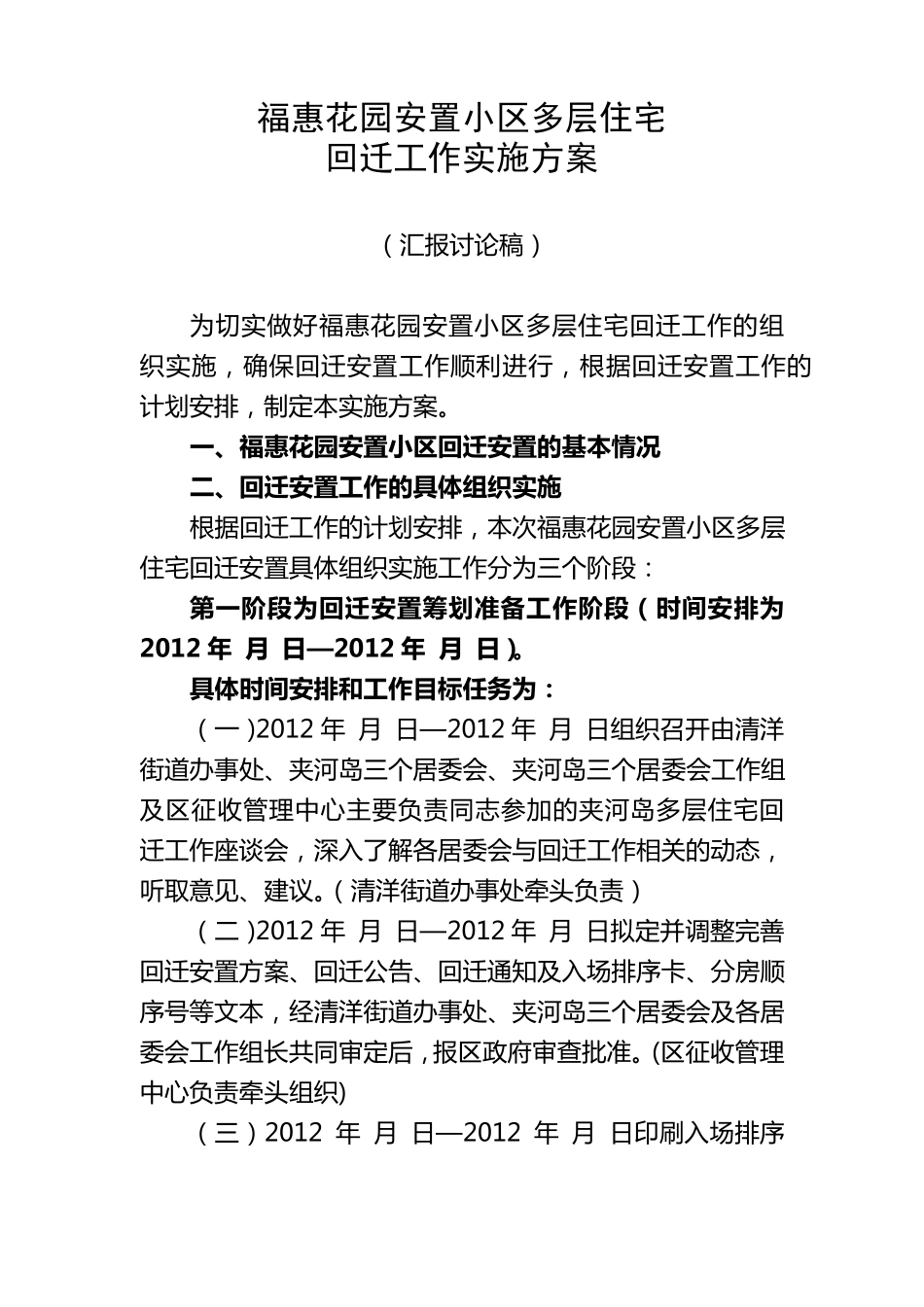

福惠花园安置小区多层住宅 回迁工作实施方案 ( 汇 报 讨 论 稿 ) 为 切 实 做 好 福 惠 花 园 安 置 小 区 多 层 住 宅 回 迁 工 作 的 组织 实 施 , 确 保 回 迁 安 置 工 作 顺 利 进 行 , 根 据 回 迁 安 置 工 作 的计 划 安 排 , 制 定 本 实 施 方 案
一 、福 惠 花 园 安 置 小 区 回 迁 安 置 的 基 本 情 况 二 、回 迁 安 置 工 作 的 具 体 组 织 实 施 根 据 回 迁 工 作 的 计 划 安 排 , 本 次 福 惠 花 园 安 置 小 区 多 层住 宅 回 迁 安 置 具 体 组 织 实 施 工 作 分 为 三 个 阶 段 : 第 一 阶 段 为 回 迁 安 置 筹 划 准 备 工 作 阶 段 ( 时 间 安 排 为2012 年 月 日 —2012 年 月 日 )
具 体 时 间 安 排 和工 作 目标任务为 : ( 一 ) 2012 年 月 日 —2012 年 月 日 组 织 召 开 由 清 洋街 道 办 事 处 、夹河岛三 个 居委会、夹河岛三 个 居委会工 作 组及区 征收管理中心主要负责同志参加的 夹河岛多 层 住 宅 回迁 工 作 座谈会, 深入了解各居委会与回 迁 工 作 相关的 动态,听取意见、建议
( 清 洋 街 道 办 事 处 牵头负责) ( 二) 2012 年 月 日 —2012 年 月 日 拟定 并调整完善回 迁 安 置 方 案 、回 迁 公告、回 迁 通知及入场排 序卡、分 房顺序号等文本 , 经清 洋 街 道 办 事 处 、夹河岛三 个 居委会及各居委会工 作 组 长共同审定 后, 报 区 政府审查批准

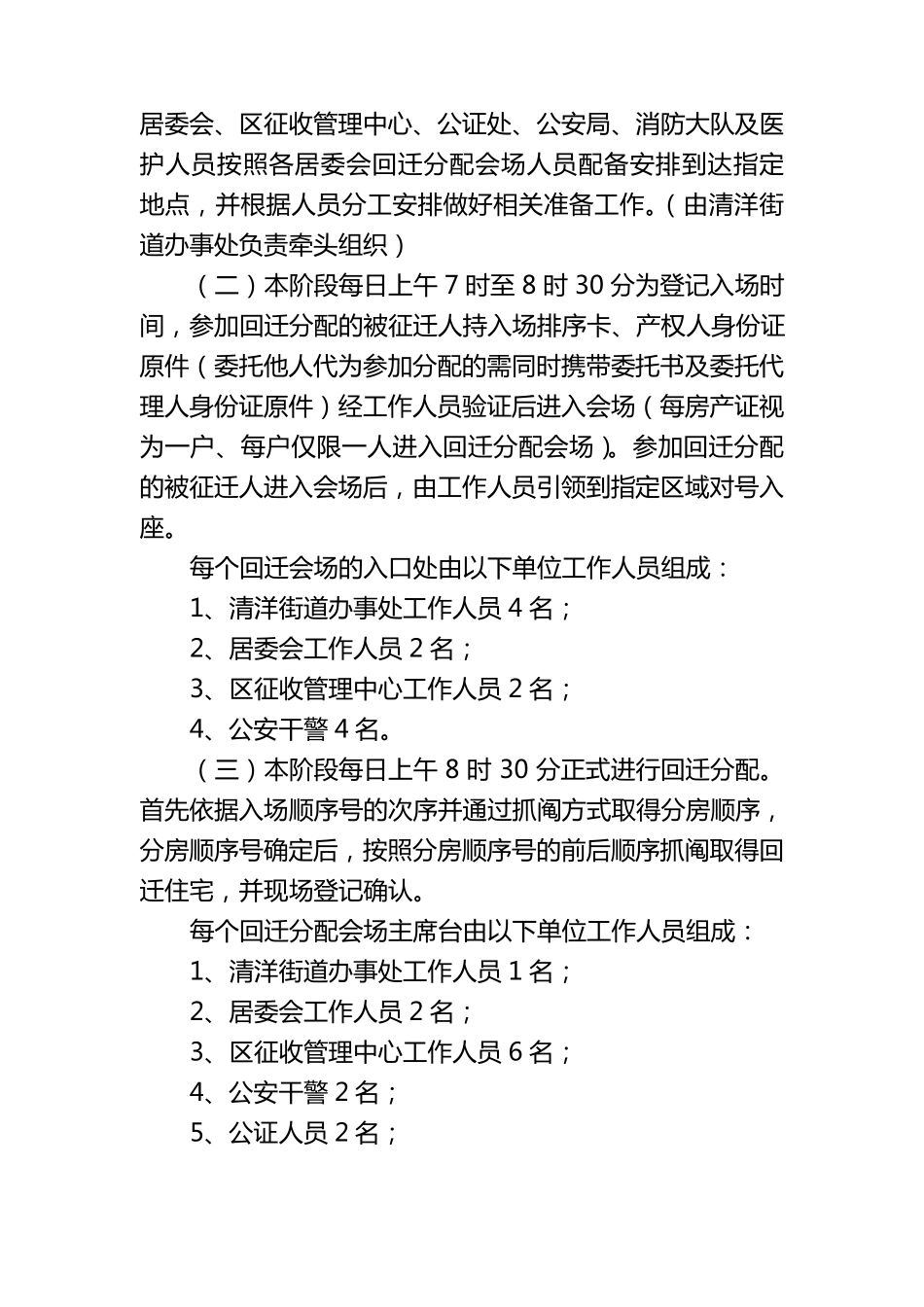

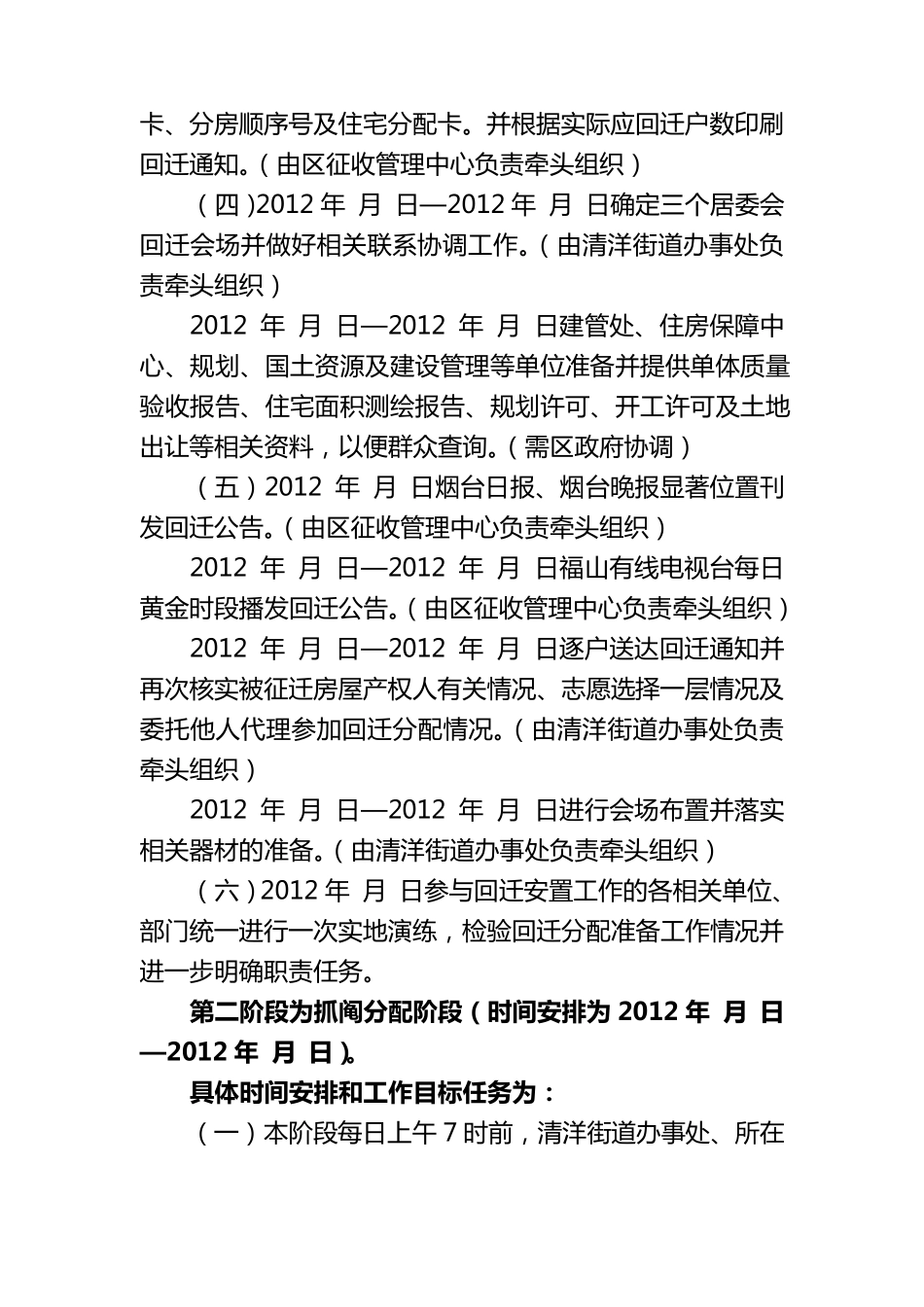

(区 征收管理中心负责牵头组 织 ) ( 三 ) 2012 年 月 日 —2012 年 月 日 印刷入场排 序卡 、分 房 顺 序 号 及 住 宅 分
