第 1 页 共 1 5 页 空调水系统安装施工技术交底 施工单位名称 单位工程名称 施工工序 空调水系统安装 施工内容 通风与空调工程施工 技 术 交 底 内 容 1、施工准备 (1)机具仪表准备:套丝机、试压泵、台钻、冲击钻、砂轮切割机、砂轮机、坡口机、交流电焊机、倒链、管钳、扳手、钢直尺、卷尺、角尺、压力表、水平尺、线坠等
(2)现场作业条件: ①与空调水系统管道和设备安装有关的土建工程已施工完毕并经检验合格,且能保证空调水系统与设备安装正常开展
②所需图纸资料和技术文件齐备
③管道、阀门及管道附件等经检验合格
④施工方案或技术措施中规定的施工机具已齐备
⑤设备配管时,该设备应安装结束并检查合格,达到配管施工要求

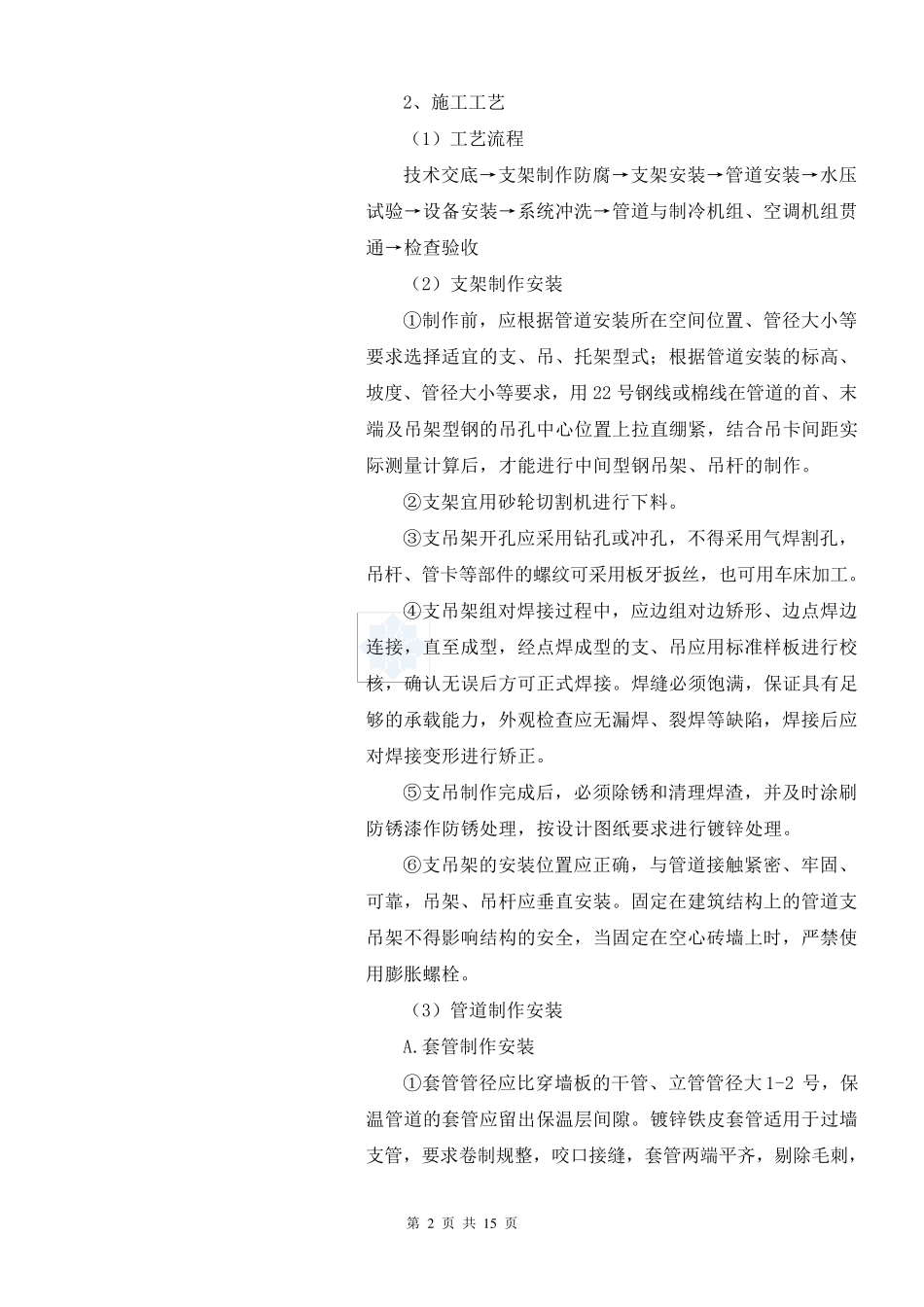

第 2 页 共 1 5 页 2、施工工艺 (1)工艺流程 技术交底→支架制作防腐→支架安装→管道安装→水压试验→设备安装→系统冲洗→管道与制冷机组、空调机组贯通→检查验收 (2)支架制作安装 ①制作前,应根据管道安装所在空间位置、管径大小等要求选择适宜的支、吊、托架型式;根据管道安装的标高、坡度、管径大小等要求,用 22 号钢线或棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作
②支架宜用砂轮切割机进行下料
③支吊架开孔应采用钻孔或冲孔,不得采用气焊割孔,吊杆、管卡等部件的螺纹可采用板牙扳丝,也可用车床加工
④支吊架组对焊接过程中,应边组对边矫形、边点焊边连接,直至成型,经点焊成型的支、吊应用标准样板进行校核,确认无误 后方 可正 式焊接
焊缝 必 须 饱 满 ,保 证 具 有 足够 的承 载 能力 ,外 观 检查应无漏 焊、裂 焊等缺 陷 ,焊接后应对焊接变 形进行矫正

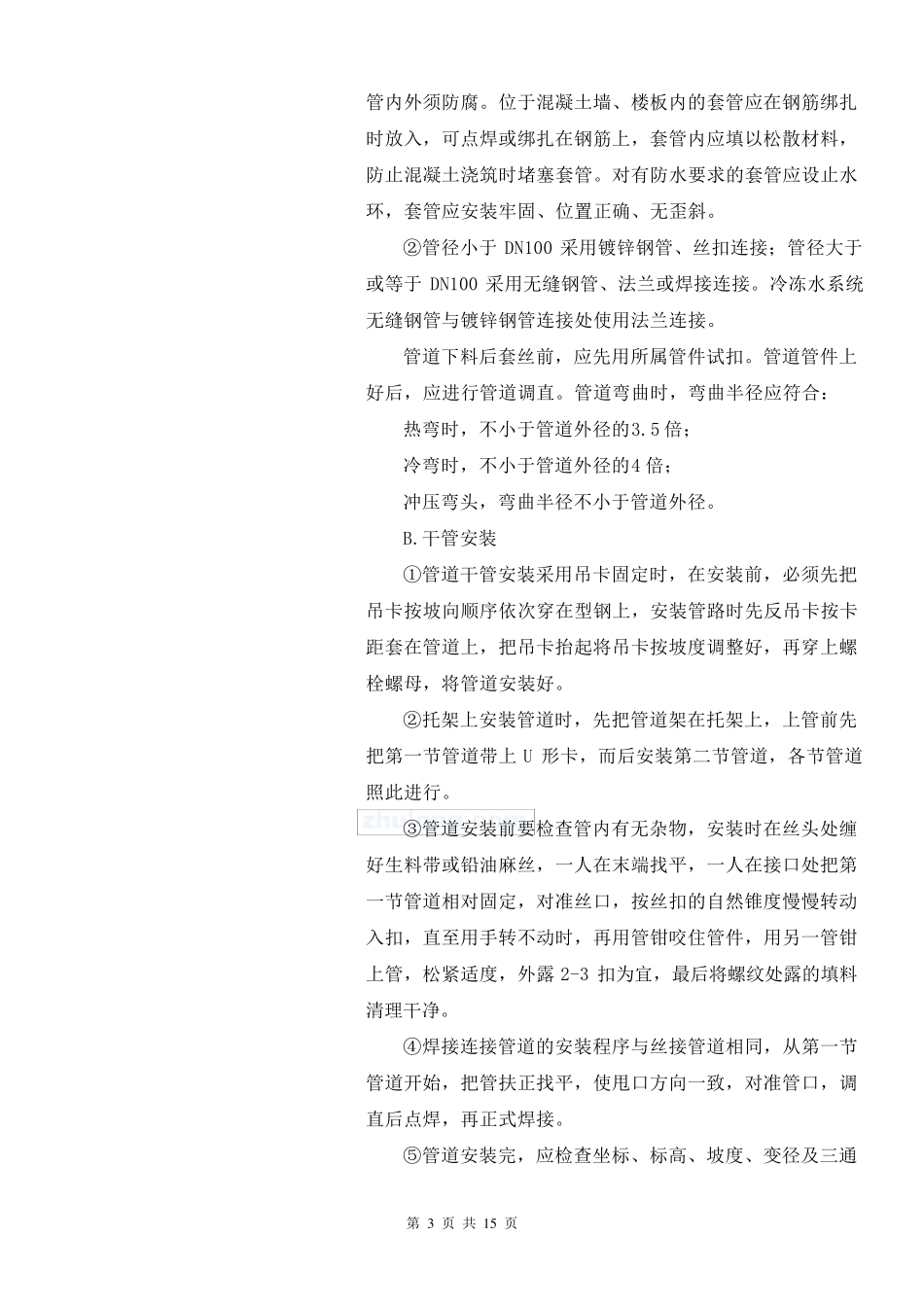

⑤ 支吊制作完 成后,必 须 除 锈 和 清 理 焊渣 ,并 及时 涂 刷防锈 漆 作防锈 处 理
