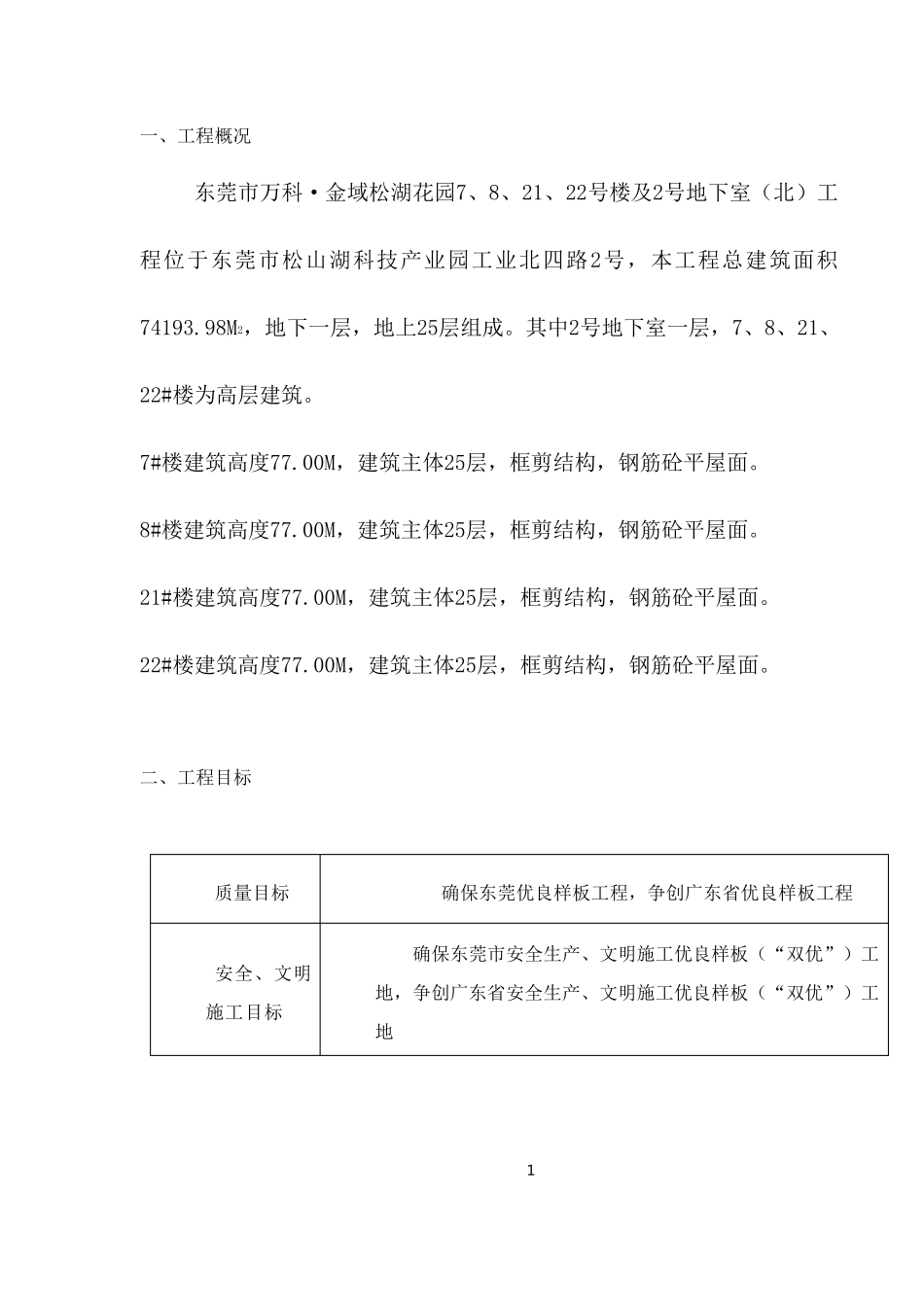

1 一、工程概况 东莞市万科·金域松湖花园7、8、21、22号楼及2号地下室(北)工程位于东莞市松山湖科技产业园工业北四路2号,本工程总建筑面积74193
98M2,地下一层,地上25层组成
其中2号地下室一层,7、8、21、22#楼为高层建筑
7#楼建筑高度77
00M,建筑主体25层,框剪结构,钢筋砼平屋面
8#楼建筑高度77
00M,建筑主体25层,框剪结构,钢筋砼平屋面
21#楼建筑高度77
00M,建筑主体25层,框剪结构,钢筋砼平屋面
22#楼建筑高度77
00M,建筑主体25层,框剪结构,钢筋砼平屋面
二、工程目标 质量目标 确保东莞优良样板工程,争创广东省优良样板工程 安全、文明施工目标 确保东莞市安全生产、文明施工优良样板(“双优”)工地,争创广东省安全生产、文明施工优良样板(“双优”)工地 2 1

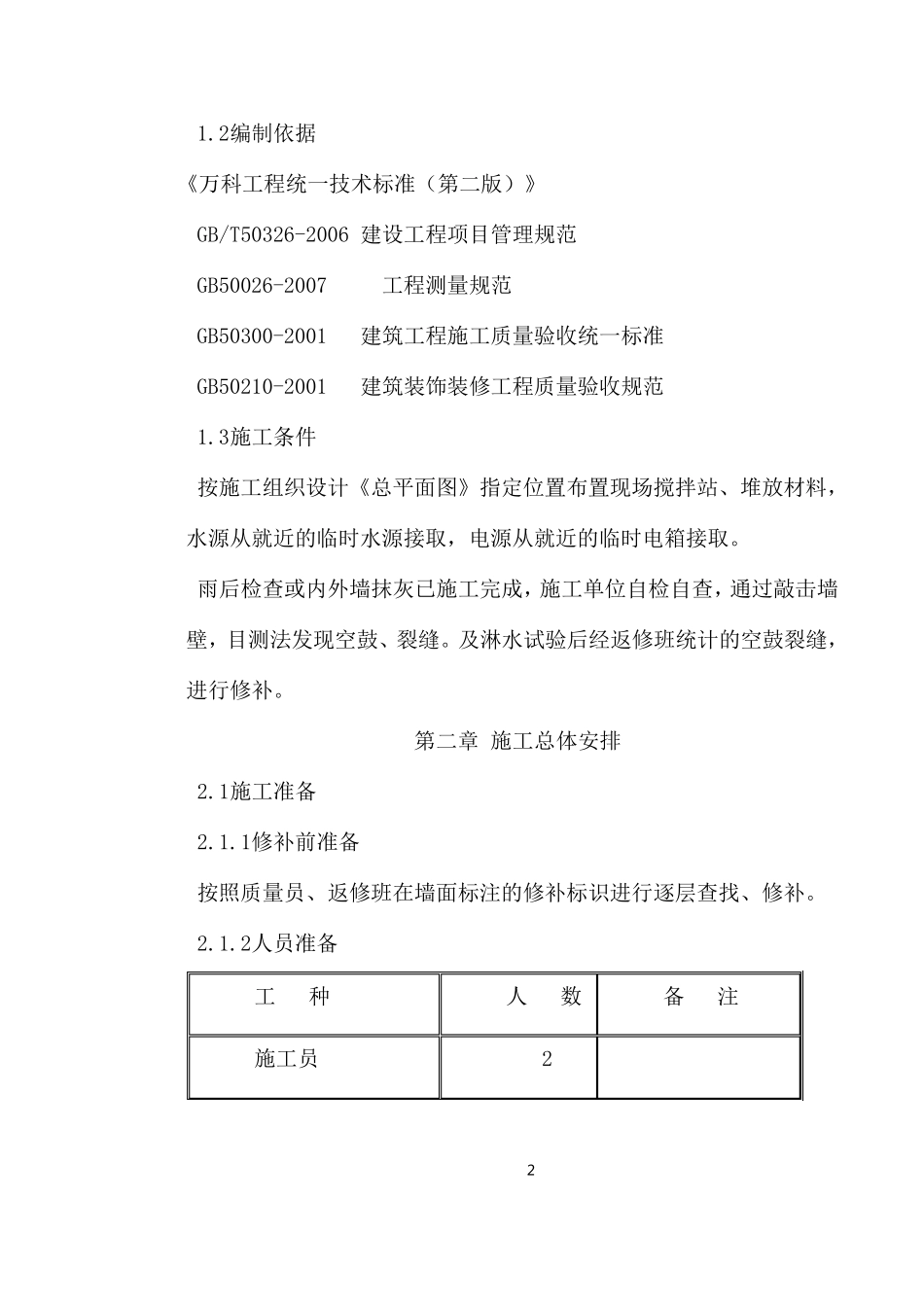

2编制依据 《万科工程统一技术标准(第二版)》 GB/T50326-2006 建设工程项目管理规范 GB50026-2007 工程测量规范 GB50300-2001 建筑工程施工质量验收统一标准 GB50210-2001 建筑装饰装修工程质量验收规范 1
3施工条件 按施工组织设计《总平面图》指定位置布置现场搅拌站、堆放材料,水源从就近的临时水源接取,电源从就近的临时电箱接取
雨后检查或内外墙抹灰已施工完成,施工单位自检自查,通过敲击墙壁,目测法发现空鼓、裂缝
及淋水试验后经返修班统计的空鼓裂缝,进行修补
第二章 施工总体安排 2
1施工准备 2
1修补前准备 按照质量员、返修班在墙面标注的修补标识进行逐层查找、修补

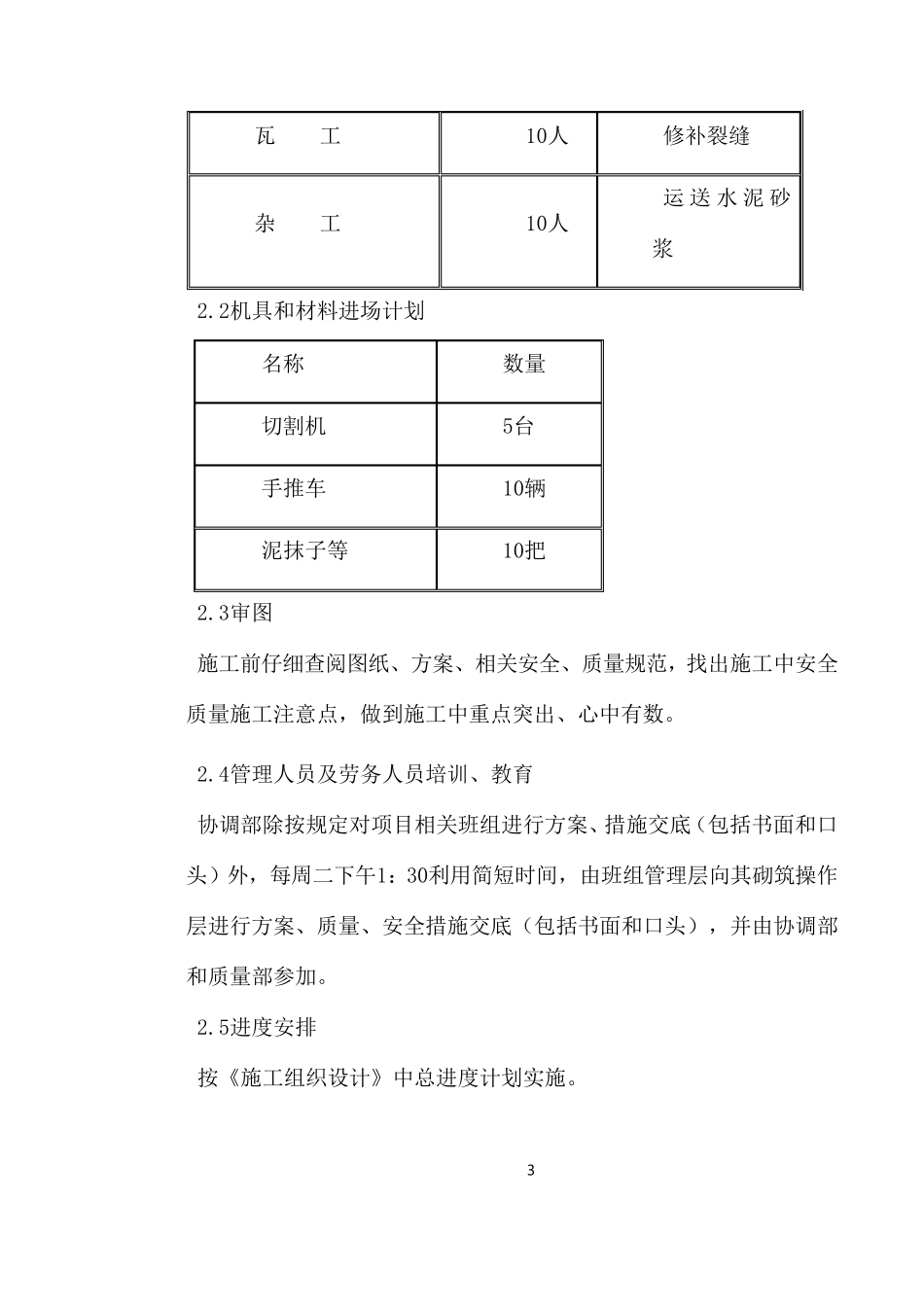

2人员准备 工 种 人 数 备 注 施工员 2 3 瓦 工 10人 修补裂缝 杂 工 10人 运送水泥砂浆 2
2机具和材料进场计划 名称 数量 切割机 5台 手推车 10辆 泥抹子等 10把 2
3审图 施工前仔细查
