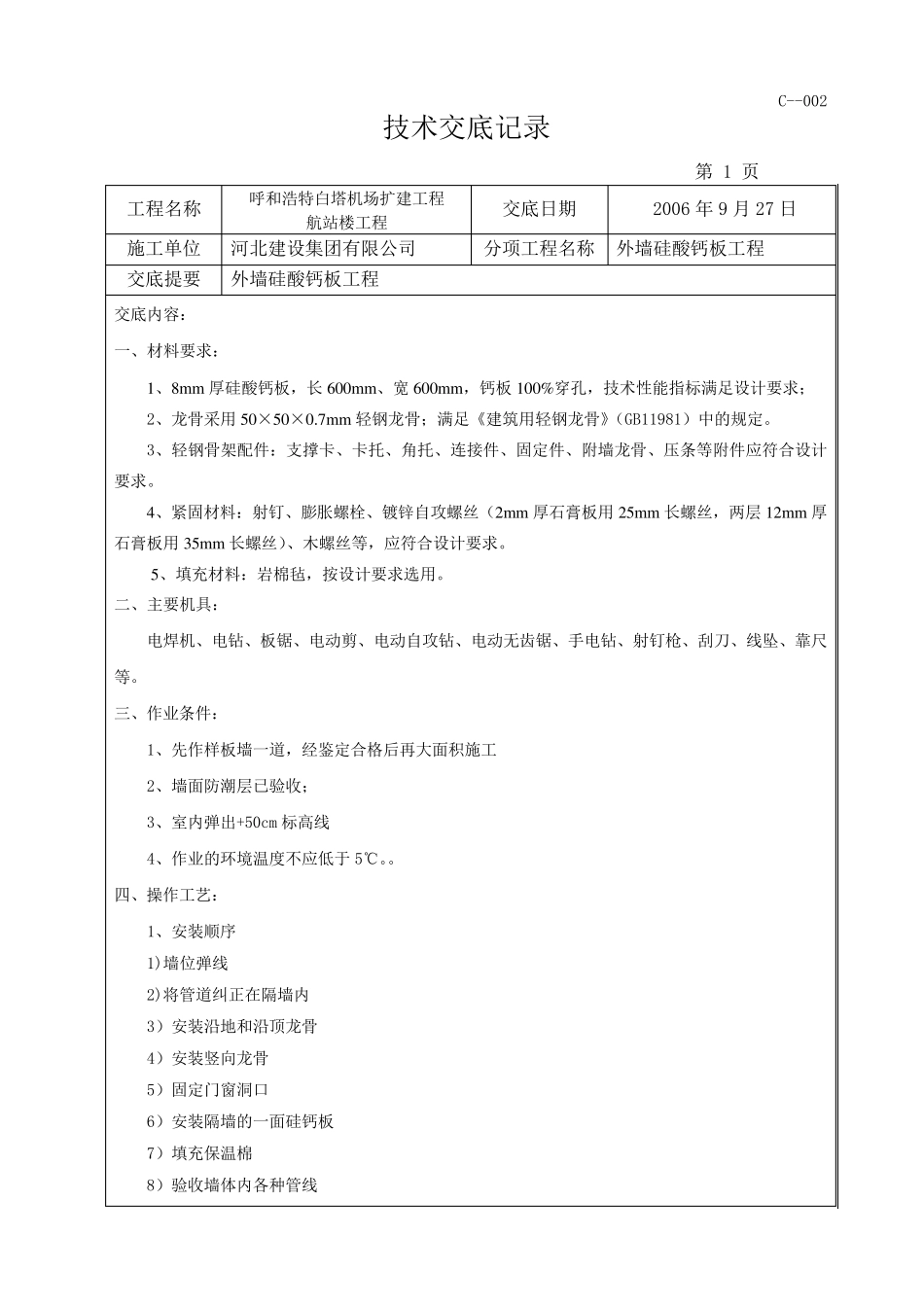

C--002 技术交底记录 第 1 页 工程名称 呼和浩特白塔机场扩建工程 航站楼工程 交底日期 2006 年9 月27 日 施工单位 河北建设集团有限公司 分项工程名称 外墙硅酸钙板工程 交底提要 外墙硅酸钙板工程 交底内容: 一、材料要求: 1、8m m 厚硅酸钙板,长600m m 、宽600m m ,钙板100%穿孔,技术性能指标满足设计要求; 2、龙骨采用50×50×0
7m m 轻钢龙骨;满足《建筑用轻钢龙骨》(GB11981)中的规定
3、轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求
4、紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝(2m m 厚石膏板用25m m 长螺丝,两层 12m m 厚石膏板用35m m 长螺丝)、木螺丝等,应符合设计要求
5、填充材料:岩棉毡,按设计要求选用
二、主要机具: 电焊机、电钻、板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、刮刀、线坠、靠尺等
三、作业条件: 1、先作样板墙一道,经鉴定合格后 再 大 面 积 施工 2、墙面 防 潮 层已 验 收 ; 3、室 内弹 出 +50cm 标高 线 4、作业的环 境 温 度 不 应低 于 5℃

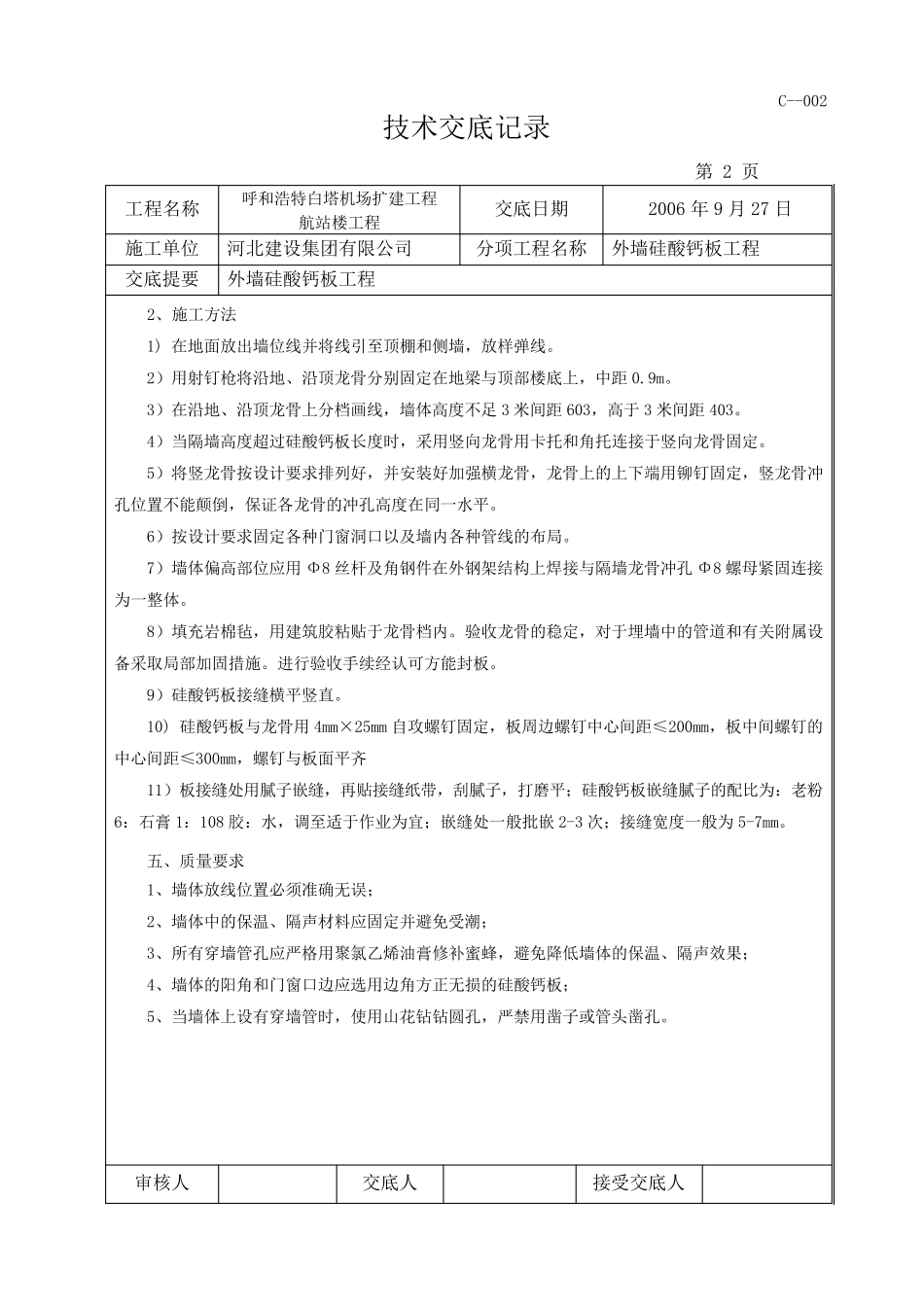

四 、操 作工艺 : 1、安 装 顺 序 1)墙位弹 线 2)将 管 道纠 正 在 隔 墙内 3)安 装 沿 地 和沿 顶 龙骨 4)安 装 竖 向 龙骨 5)固定门 窗 洞 口 6)安 装 隔 墙的一面 硅钙板 7)填充保 温 棉 8)验 收 墙体 内各 种 管 线 9)接缝处理 审核人 交底人 接受交底人 C--002 技 术 交 底 记 录 第 2 页 工 程 名 称 呼 和 浩 特 白 塔 机 场 扩 建 工 程 航 站 楼 工 程 交 底 日 期 2006 年 9 月 27 日 施 工 单 位 河 北 建 设 集 团 有 限 公
