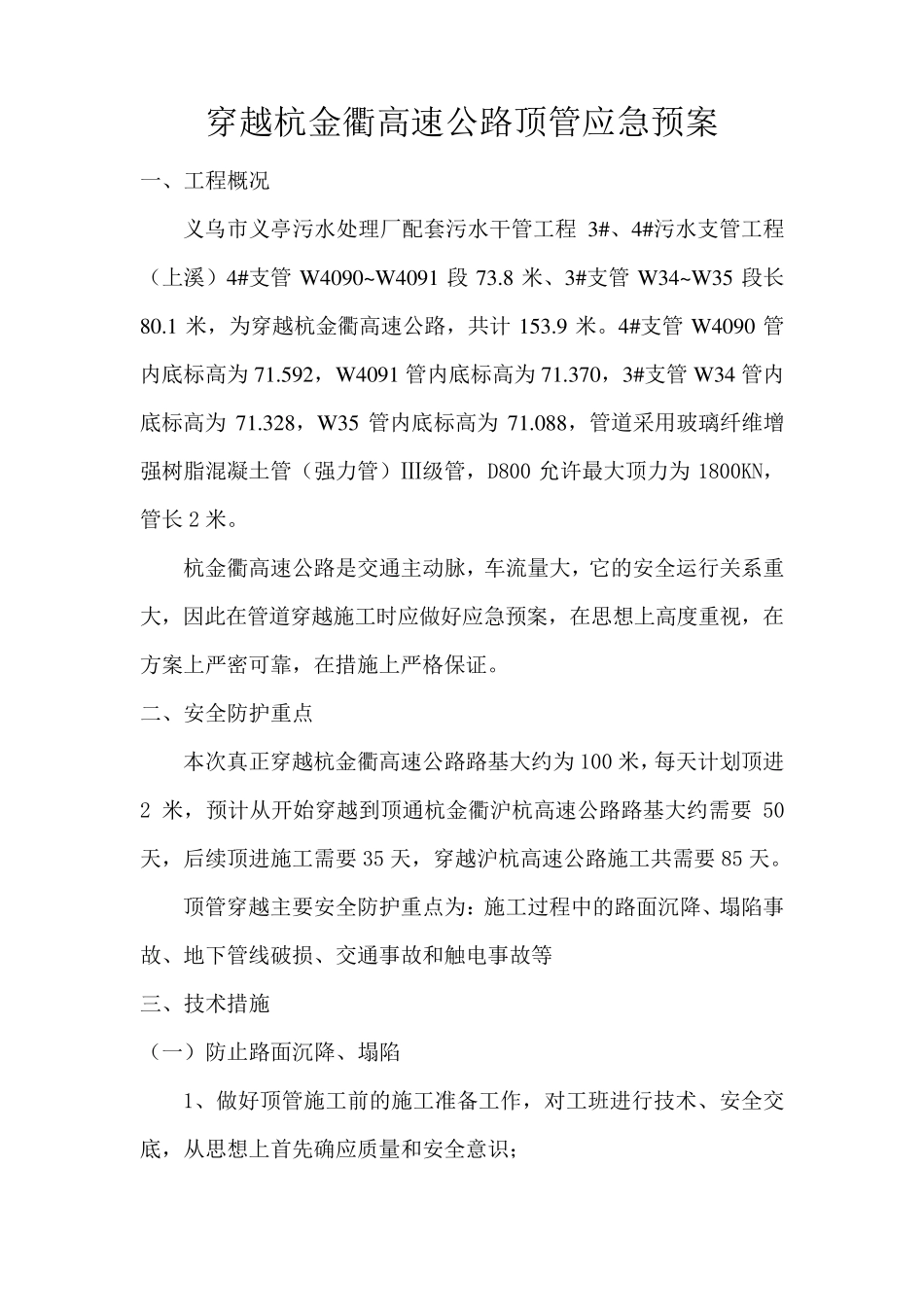

穿越杭金衢高速公路顶管应急预案 一、工程概况 义乌市义亭污水处理厂配套污水干管工程3#、4#污水支管工程(上溪)4#支管W4090~W4091 段73
8 米、3#支管W34~W35 段长80
1 米,为穿越杭金衢高速公路,共计153
4#支管W4090 管内底标高为71
592,W4091 管内底标高为71
370,3#支管W34 管内底标高为71
328,W35 管内底标高为71
088,管道采用玻璃纤维增强树脂混凝土管(强力管)Ⅲ级管,D800 允许最大顶力为1800KN,管长2 米
杭金衢高速公路是交通主动脉,车流量大,它的安全运行关系重大,因此在管道穿越施工时应做好应急预案,在思想上高度重视,在方案上严密可靠,在措施上严格保证
二、安全防护重点 本次真正穿越杭金衢高速公路路基大约为100 米,每天计划顶进2 米,预计从开始穿越到顶通杭金衢沪杭高速公路路基大约需要 50天,后续顶进施工需要 35 天,穿越沪杭高速公路施工共需要 85 天
顶管穿越主要安全防护重点为:施工过程中的路面沉降、塌陷事故、地下管线破损、交通事故和触电事故等 三、技术措施 (一)防止路面沉降、塌陷 1、做好顶管施工前的施工准备工作,对工班进行技术、安全交底,从思想上首先确应质量和安全意识; 2、选用优质的管材,对到场材料做好现场检查验收工作,对不合格产品坚决予以退回; 3、做好材料供应,开始起顶前做好材料计划,并在现场备好足够的余量,在顶管工作开始后 3 天内,保证所有管材到场; 4、顶管施工前做好准备工作

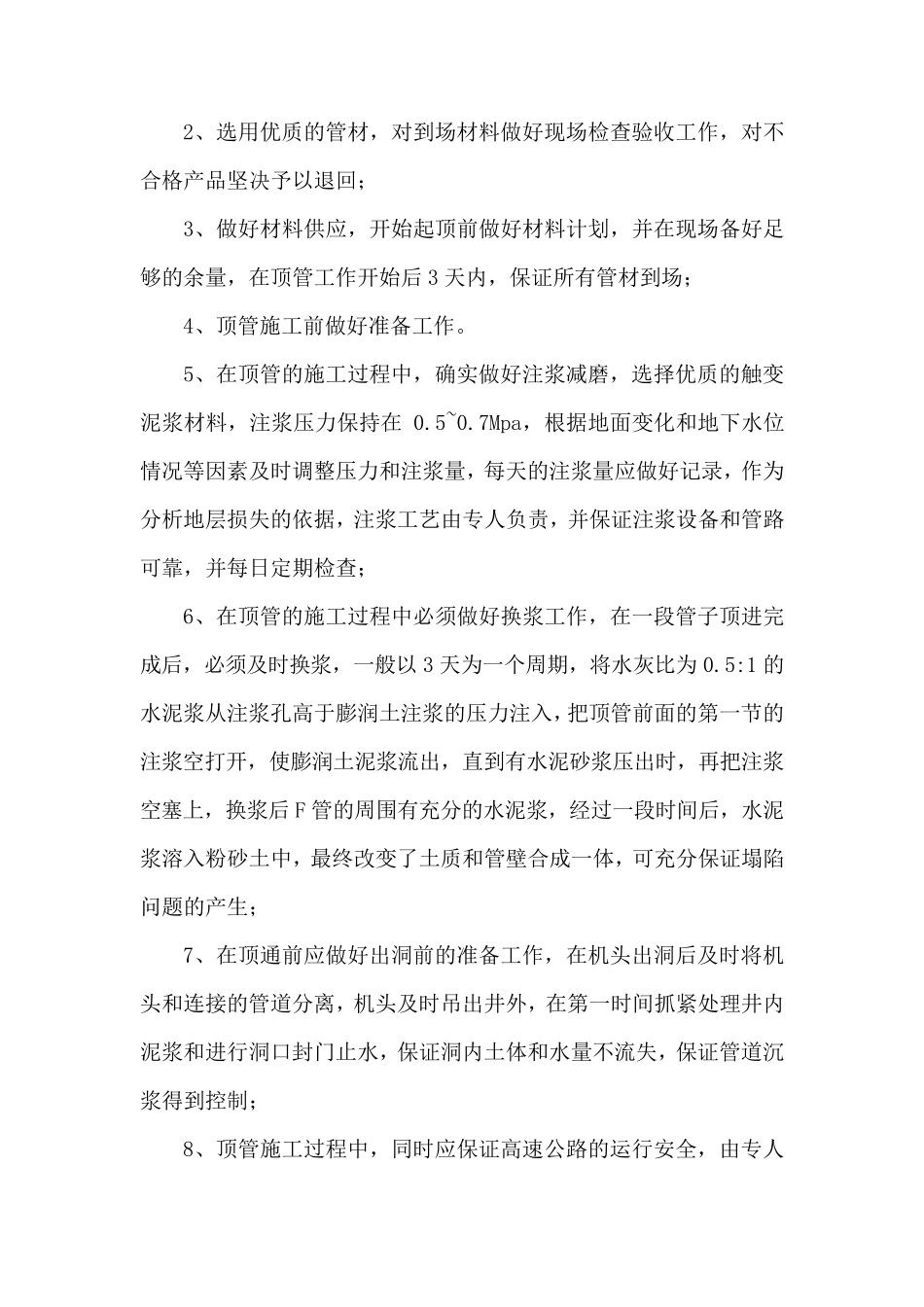

5、在顶管的施工过程中,确实做好注浆减磨,选择优质的触变泥浆材料,注浆压力保持在 0

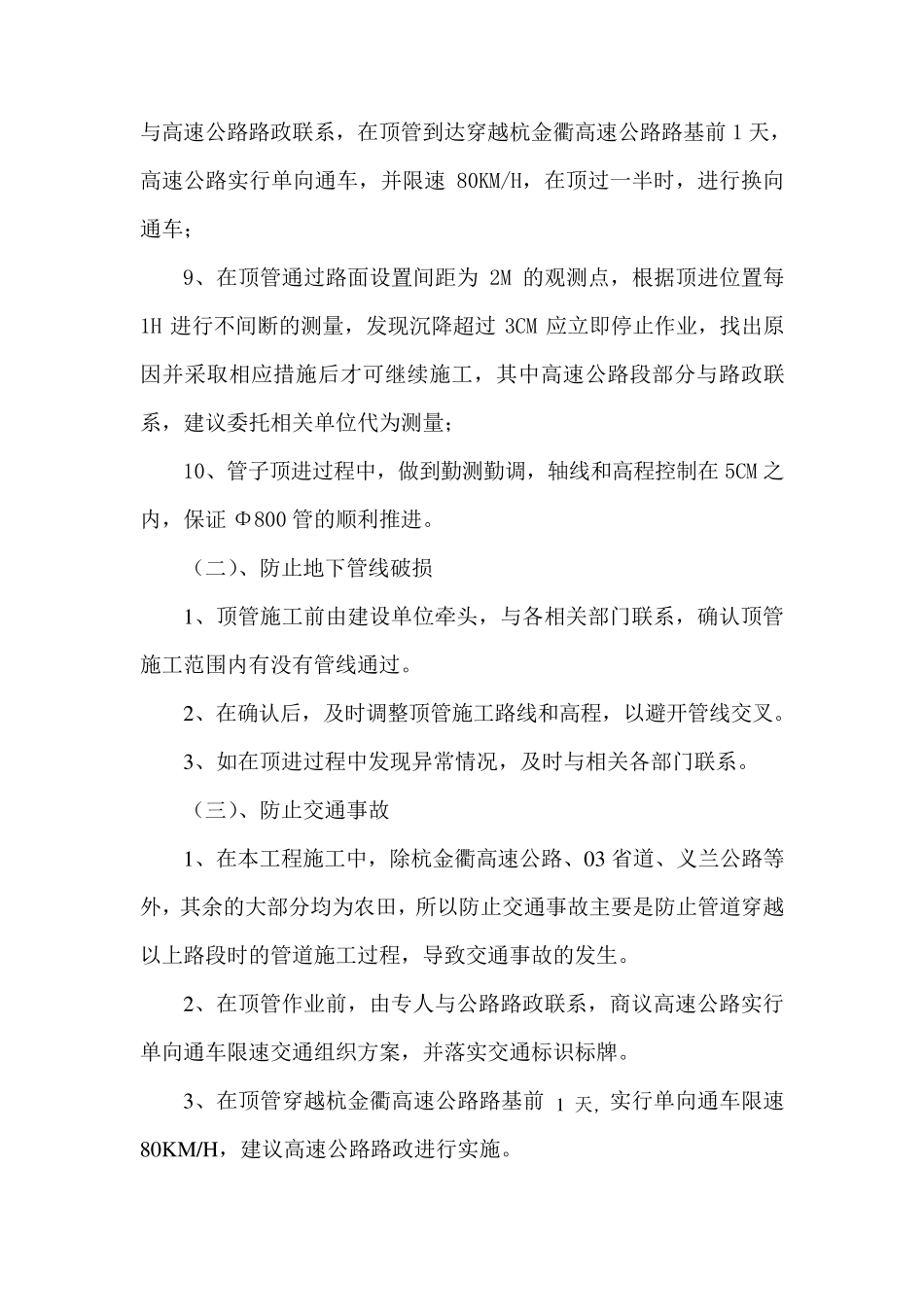

7Mpa,根据地面变化和地下水位情况等因素及时调整压力和注浆量,每天的注浆量应做好记录,作为分析地层损失的依据,注浆工艺由专人负责,并保证注浆设备和管路可靠,并每日定期检查; 6、
