专业资料分享煤业公司井筒封闭实施方案权煤公司井筒封闭实施方案审批表总工程师:生产技术科:安监科:专业资料分享机电科权家河煤业有限公司是资源枯竭矿井,按照集团公司要求属于关闭矿井
经公司领导研究决定,于 2016 年 3 月 30 日前,对其井田范围内的五个井口进行永久封闭
根据《煤矿安全规程》的有关要求并结合实际,特制定权煤公司井筒封闭实施方案

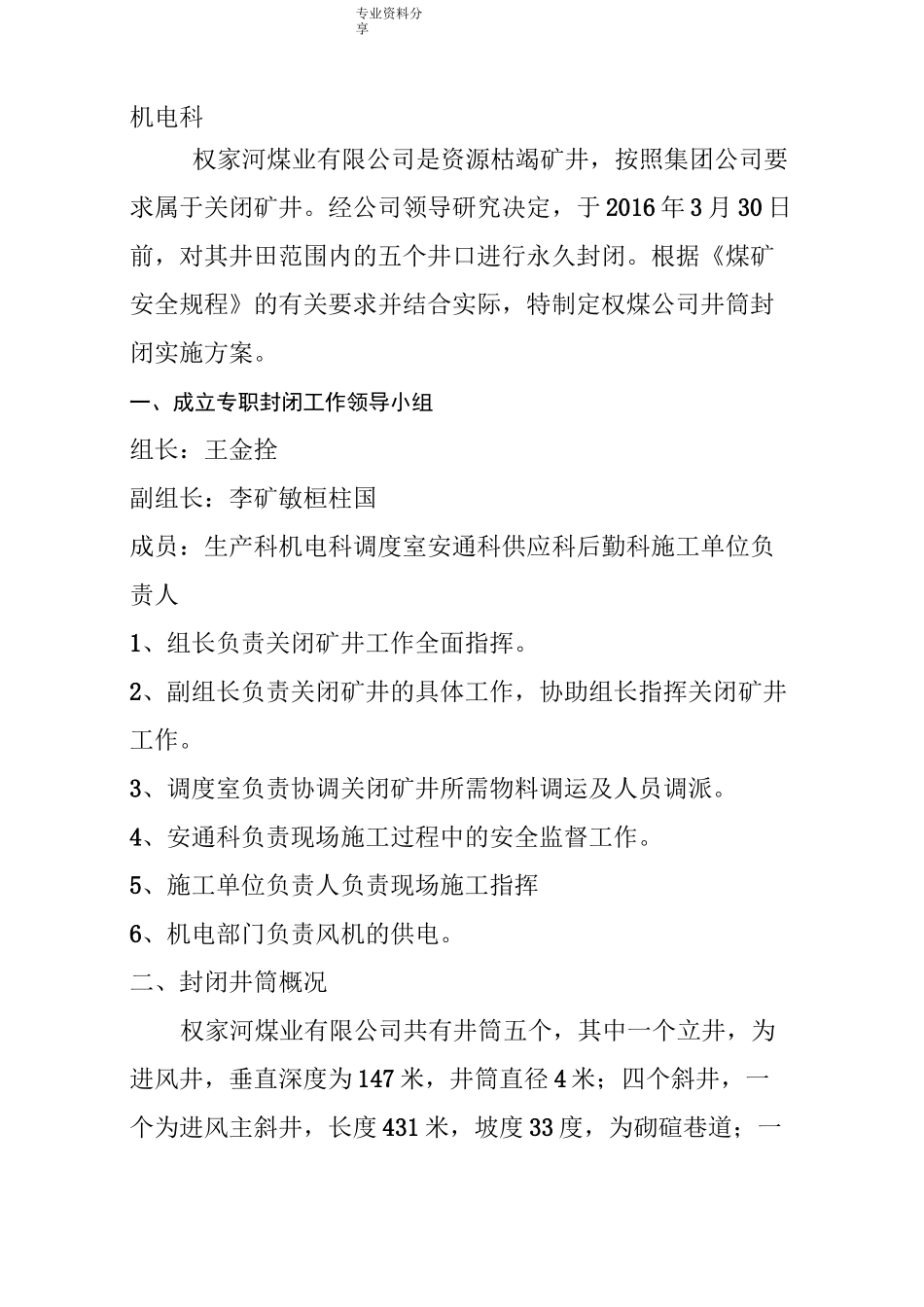

一、成立专职封闭工作领导小组组长:王金拴副组长:李矿敏桓柱国成员:生产科机电科调度室安通科供应科后勤科施工单位负责人1、组长负责关闭矿井工作全面指挥
2、副组长负责关闭矿井的具体工作,协助组长指挥关闭矿井工作
3、调度室负责协调关闭矿井所需物料调运及人员调派
4、安通科负责现场施工过程中的安全监督工作
5、施工单位负责人负责现场施工指挥6、机电部门负责风机的供电
二、封闭井筒概况权家河煤业有限公司共有井筒五个,其中一个立井,为进风井,垂直深度为 147 米,井筒直径 4 米;四个斜井,一个为进风主斜井,长度 431 米,坡度 33 度,为砌碹巷道;一专业资料分享个为蔡家河回风井,长度 267 米,坡度 25 度,为砌碹巷道

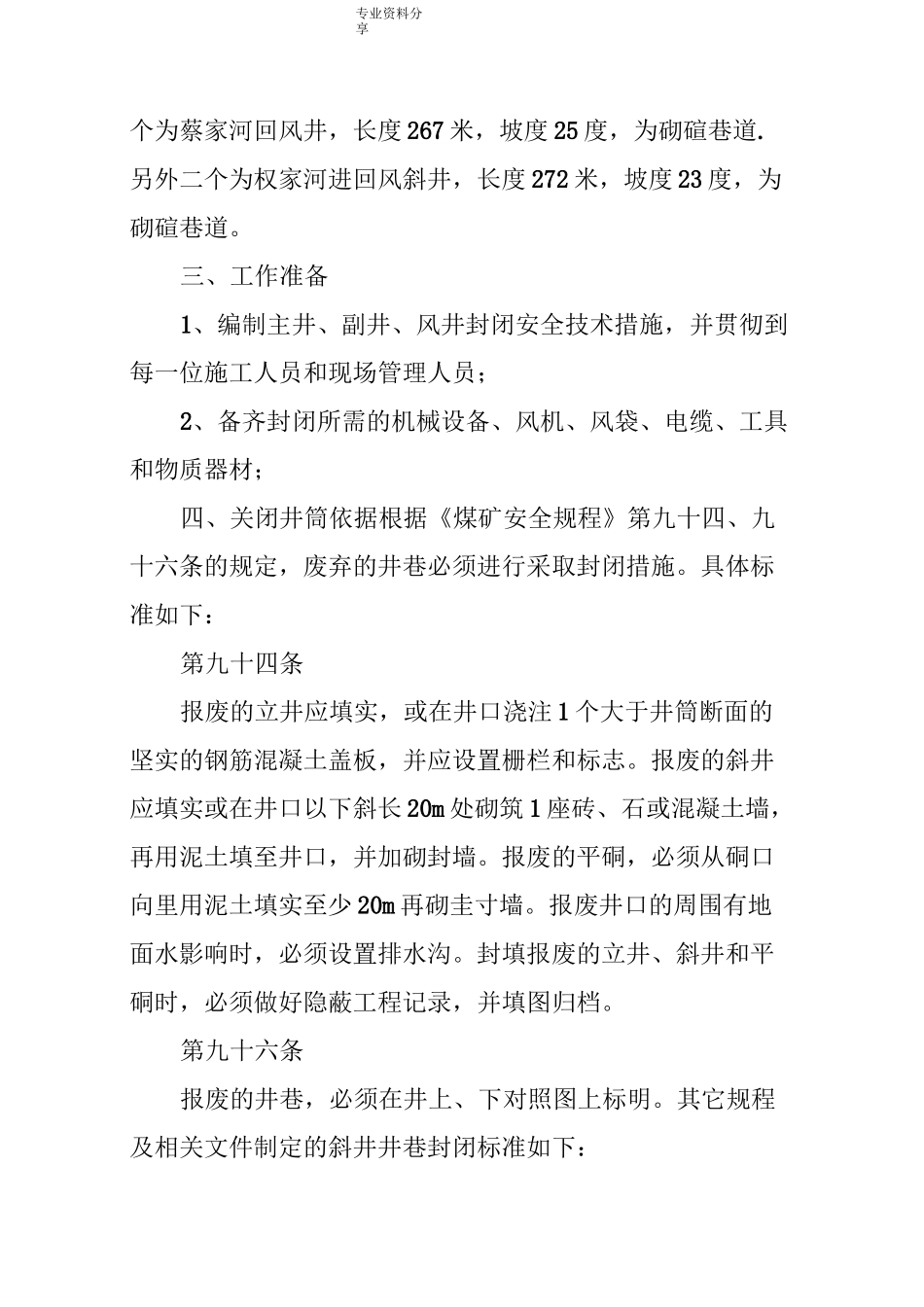

另外二个为权家河进回风斜井,长度 272 米,坡度 23 度,为砌碹巷道
三、工作准备1、编制主井、副井、风井封闭安全技术措施,并贯彻到每一位施工人员和现场管理人员;2、备齐封闭所需的机械设备、风机、风袋、电缆、工具和物质器材;四、关闭井筒依据根据《煤矿安全规程》第九十四、九十六条的规定,废弃的井巷必须进行采取封闭措施
具体标准如下:第九十四条报废的立井应填实,或在井口浇注 1 个大于井筒断面的坚实的钢筋混凝土盖板,并应设置栅栏和标志
报废的斜井应填实或在井口以下斜长 20m 处砌筑 1 座砖、石或混凝土墙,再用泥土填至井口,并加砌封墙
报废的平硐,必须从硐口向里用泥土填实至少 20m 再砌圭寸墙
报废井口的周围
