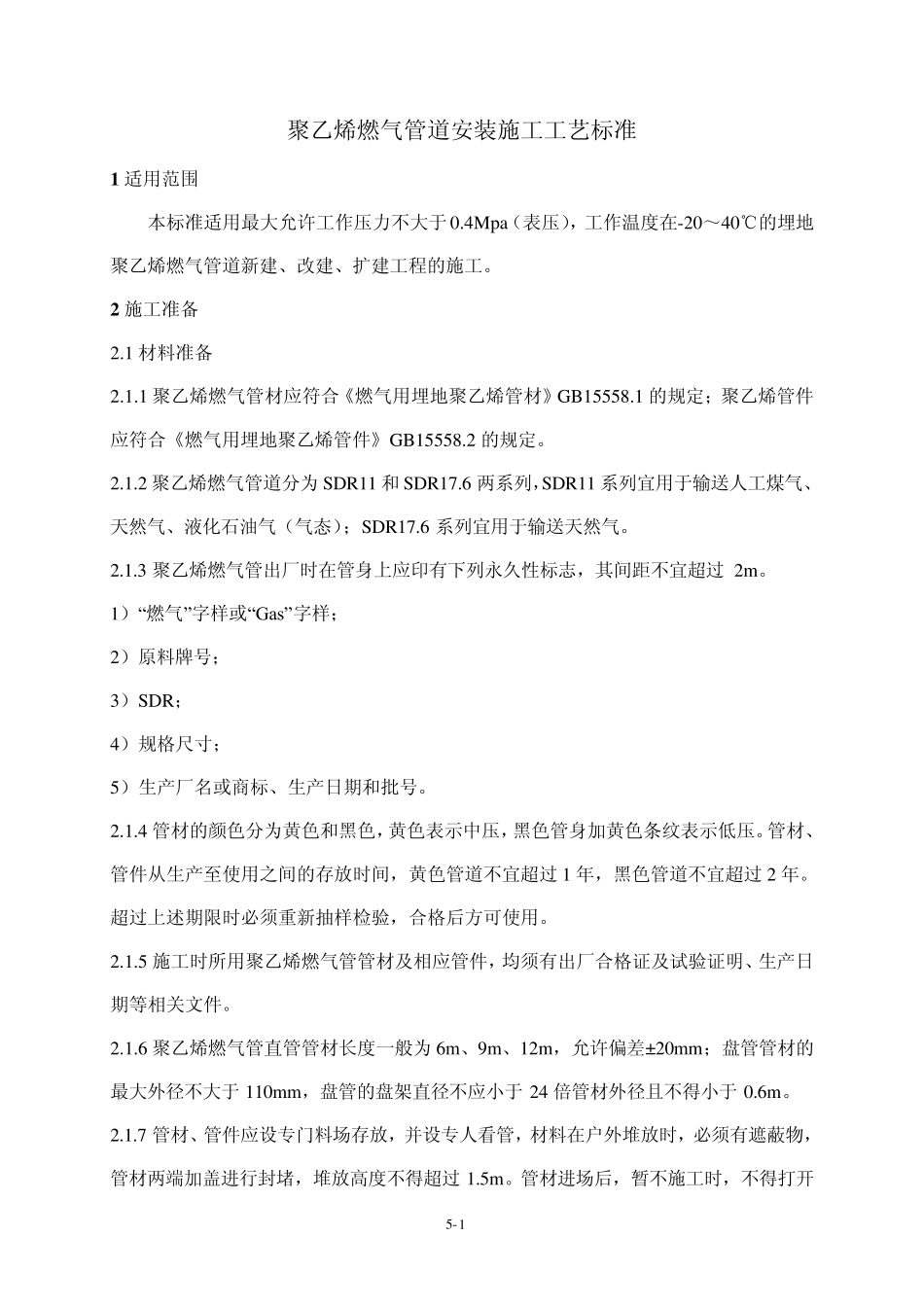

5- 1 聚乙烯燃气管道安装施工工艺标准 1 适用范围 本标准适用最大允许工作压力不大于0
4Mpa(表压),工作温度在-20~40℃的埋地聚乙烯燃气管道新建、改建、扩建工程的施工
2 施工准备 2
1 材料准备 2
1 聚乙烯燃气管材应符合《燃气用埋地聚乙烯管材》GB15558
1 的规定;聚乙烯管件应符合《燃气用埋地聚乙烯管件》GB15558
2 聚乙烯燃气管道分为 SDR11 和 SDR17
6 两系列,SDR11 系列宜用于输送人工煤气、天然气、液化石油气(气态);SDR17
6 系列宜用于输送天然气
3 聚乙烯燃气管出厂时在管身上应印有下列永久性标志,其间距不宜超过 2m
1)“燃气”字样或“Gas”字样; 2)原料牌号; 3)SDR; 4)规格尺寸; 5)生产厂名或商标、生产日期和批号
4 管材的颜色分为黄色和黑色,黄色表示中压,黑色管身加黄色条纹表示低压
管材、管件从生产至使用之间的存放时间,黄色管道不宜超过 1 年,黑色管道不宜超过 2 年
超过上述期限时必须重新抽样检验,合格后方可使用
5 施工时所用聚乙烯燃气管管材及相应管件,均须有出厂合格证及试验证明、生产日期等相关文件
6 聚乙烯燃气管直管管材长度一般为 6m、9m、12m,允许偏差±20mm;盘管管材的最大外径不大于110mm,盘管的盘架直径不应小于24 倍管材外径且不得小于0
7 管材、管件应设专门料场存放,并设专人看管,材料在户外堆放时,必须有遮蔽物,管材两端加盖进行封堵,堆放高度不得超过 1

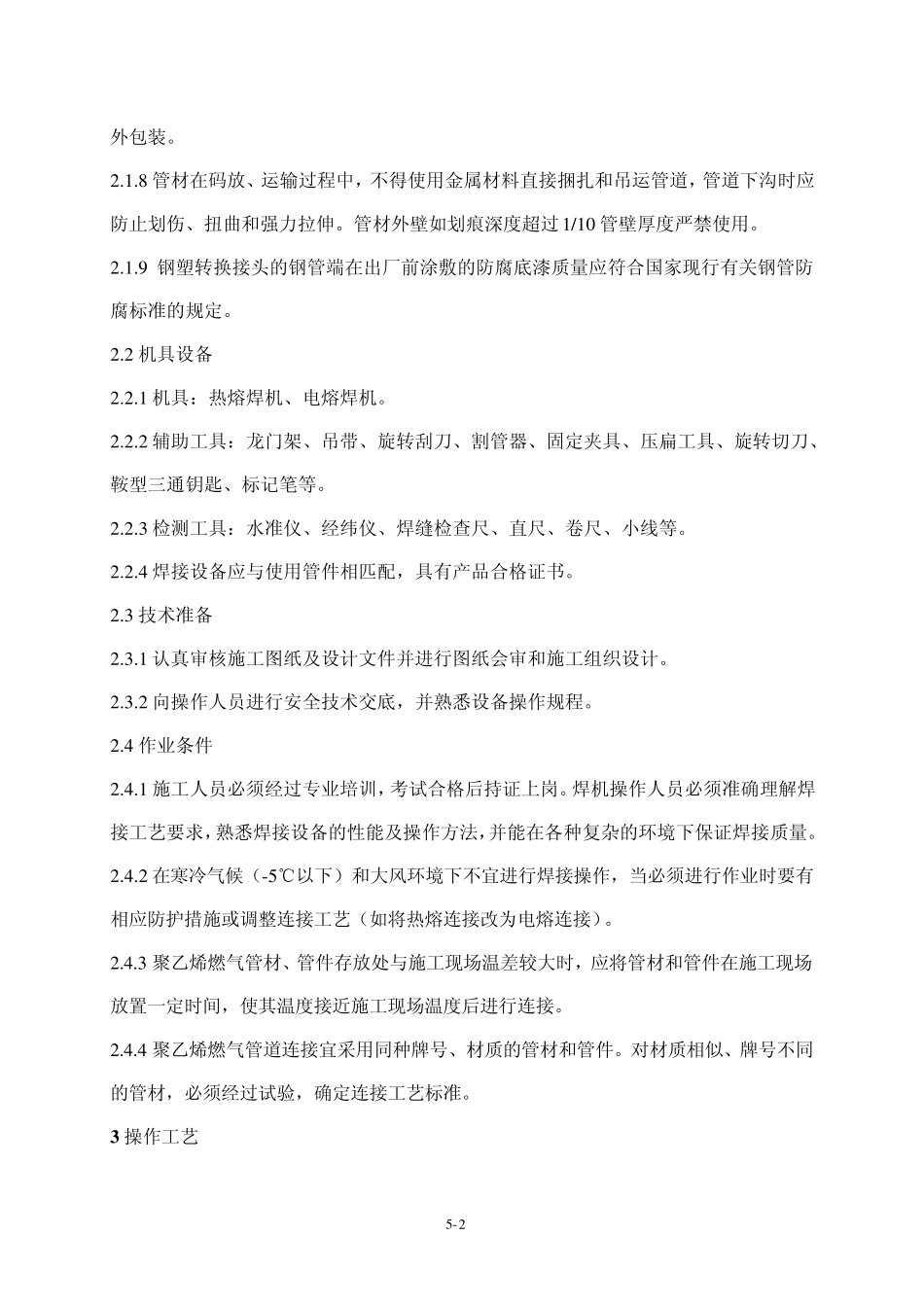

管材进场后,暂不施工时,不得打开 5 - 2 外包装
8 管材在码放、运输过程中,不得使用金属材料直接捆扎和吊运管道,管道下沟时应防止划伤、扭曲和强力拉伸

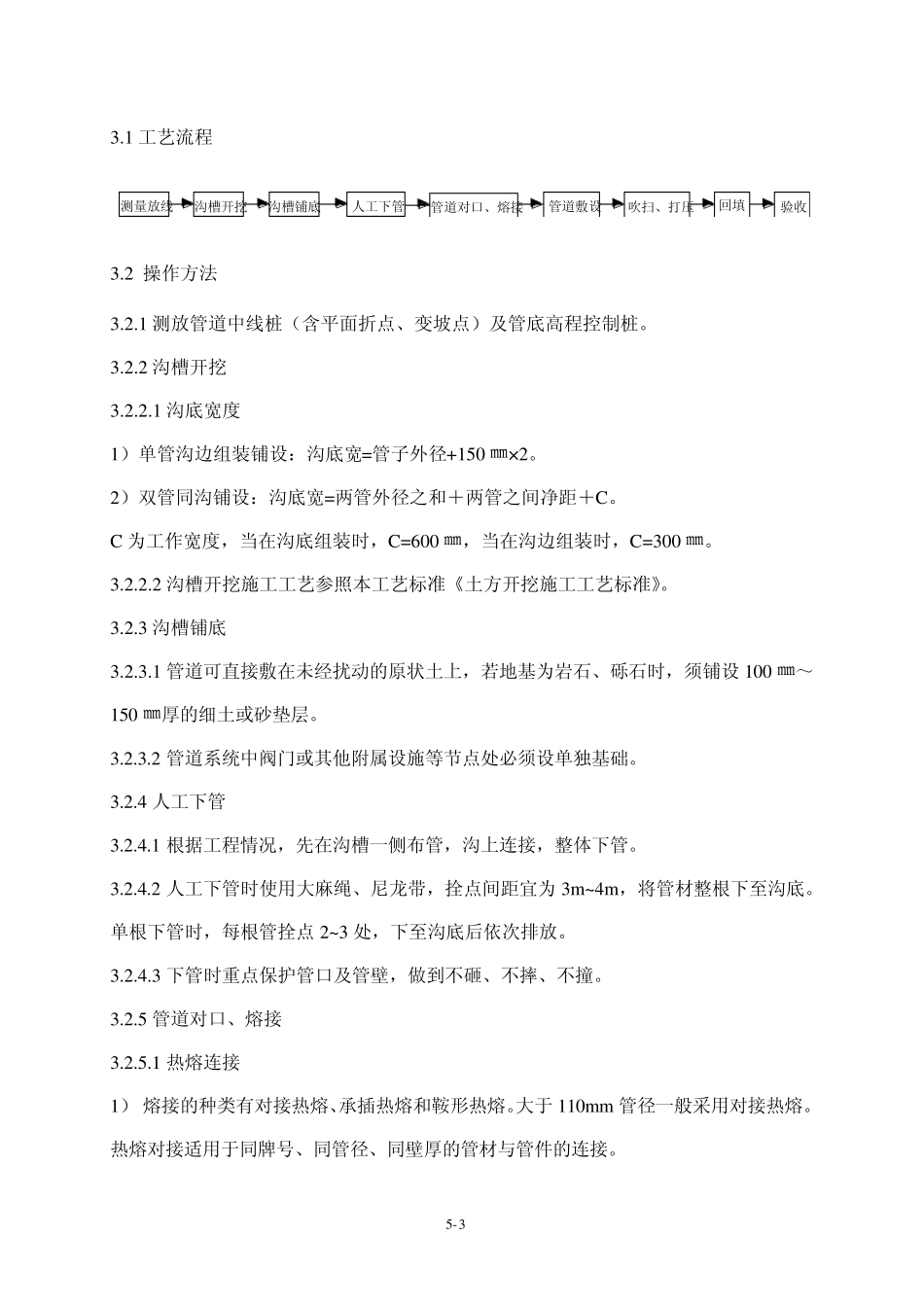

管材外壁如划痕深度超过1 /1 0 管壁厚度
