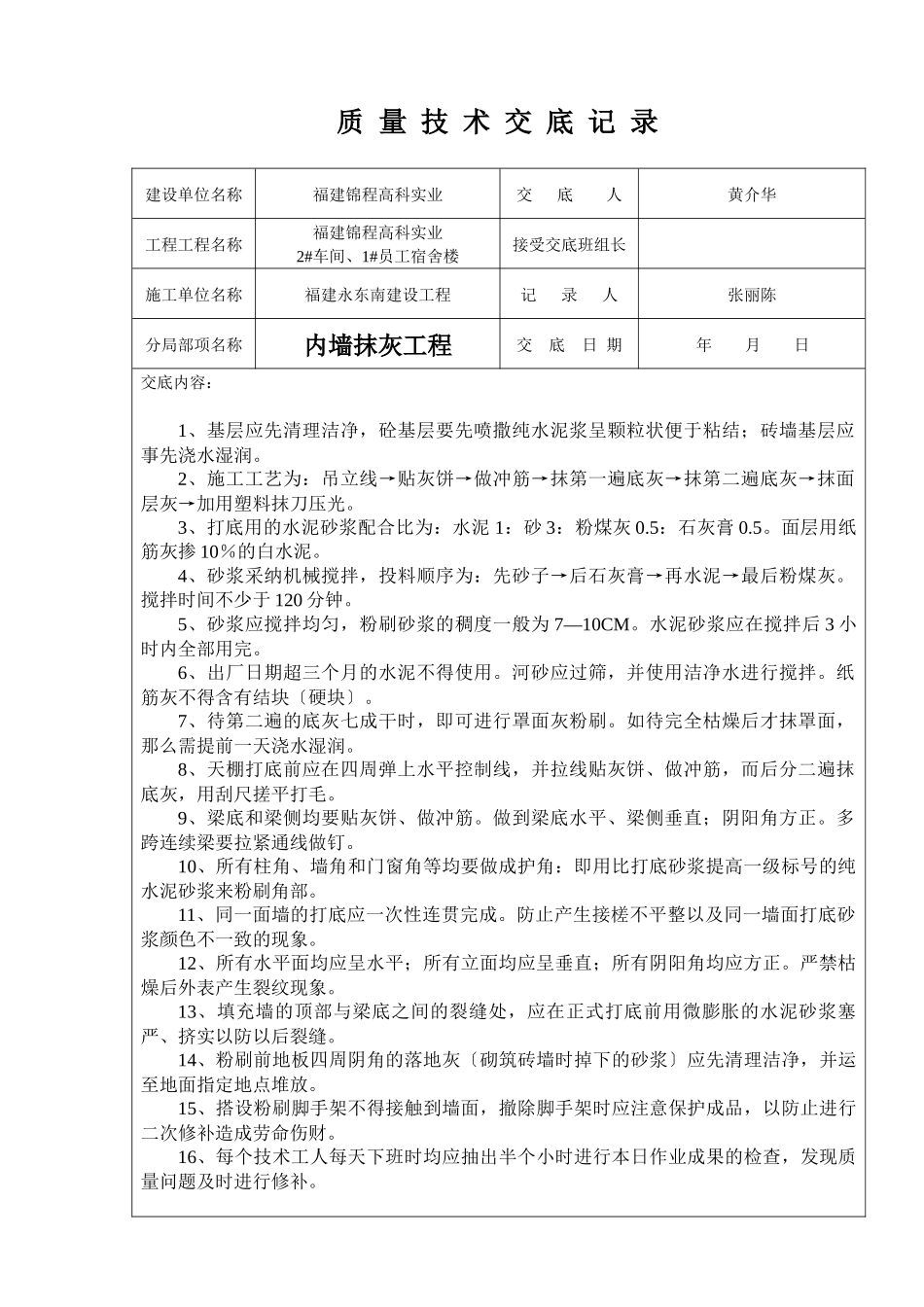

质 量 技 术 交 底 记 录建设单位名称福建锦程高科实业交 底 人黄介华工程工程名称福建锦程高科实业2#车间、1#员工宿舍楼接受交底班组长施工单位名称福建永东南建设工程记 录 人张丽陈分局部项名称内墙抹灰工程交 底 日 期年 月 日交底内容:1、基层应先清理洁净,砼基层要先喷撒纯水泥浆呈颗粒状便于粘结;砖墙基层应事先浇水湿润。2、施工工艺为:吊立线→贴灰饼→做冲筋→抹第一遍底灰→抹第二遍底灰→抹面层灰→加用塑料抹刀压光。3、打底用的水泥砂浆配合比为:水泥 1:砂 3:粉煤灰 0.5:石灰膏 0.5。面层用纸筋灰掺 10%的白水泥。4、砂浆采纳机械搅拌,投料顺序为:先砂子→后石灰膏→再水泥→最后粉煤灰。搅拌时间不少于 120 分钟。5、砂浆应搅拌均匀,粉刷砂浆的稠度一般为 7—10CM。水泥砂浆应在搅拌后 3 小时内全部用完。6、出厂日期超三个月的水泥不得使用。河砂应过筛,并使用洁净水进行搅拌。纸筋灰不得含有结块〔硬块〕。7、待第二遍的底灰七成干时,即可进行罩面灰粉刷。如待完全枯燥后才抹罩面,那么需提前一天浇水湿润。8、天棚打底前应在四周弹上水平控制线,并拉线贴灰饼、做冲筋,而后分二遍抹底灰,用刮尺搓平打毛。9、梁底和梁侧均要贴灰饼、做冲筋。做到梁底水平、梁侧垂直;阴阳角方正。多跨连续梁要拉紧通线做钉。10、所有柱角、墙角和门窗角等均要做成护角:即用比打底砂浆提高一级标号的纯水泥砂浆来粉刷角部。11、同一面墙的打底应一次性连贯完成。防止产生接槎不平整以及同一墙面打底砂浆颜色不一致的现象。12、所有水平面均应呈水平;所有立面均应呈垂直;所有阴阳角均应方正。严禁枯燥后外表产生裂纹现象。13、填充墙的顶部与梁底之间的裂缝处,应在正式打底前用微膨胀的水泥砂浆塞严、挤实以防以后裂缝。14、粉刷前地板四周阴角的落地灰〔砌筑砖墙时掉下的砂浆〕应先清理洁净,并运至地面指定地点堆放。15、搭设粉刷脚手架不得接触到墙面,撤除脚手架时应注意保护成品,以防止进行二次修补造成劳命伤财。16、每个技术工人每天下班时均应抽出半个小时进行本日作业成果的检查,发现质量问题及时进行修补。注:表格内容要求用碳素墨水填写。质 量 技 术 交 底 记 录建设单位名称福建锦程高科实业交 底 人 工程工程名称福建锦程高科实业1#员工宿舍楼接受交底班组长施工单位名称福建永东南建设工程记 录 人张丽陈分局部项名称模板制作与安装工程交 底 日 期 年 月 日交...
