电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2024助理工程师工作总结5篇

2024助理工程师工作总结5篇_第1页
1/13
2024助理工程师工作总结5篇_第2页
2/13
2024助理工程师工作总结5篇_第3页
3/13

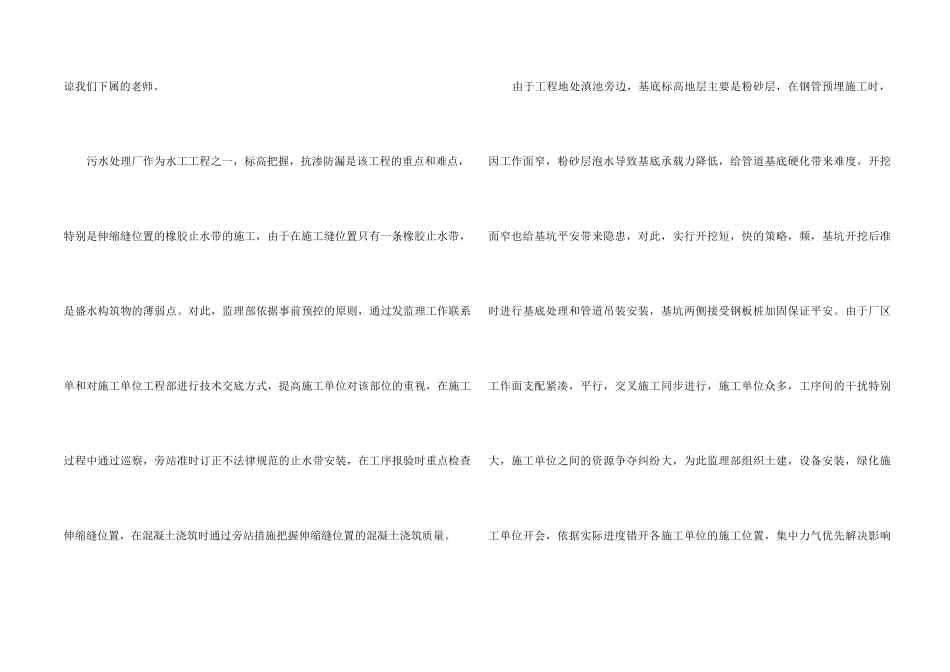

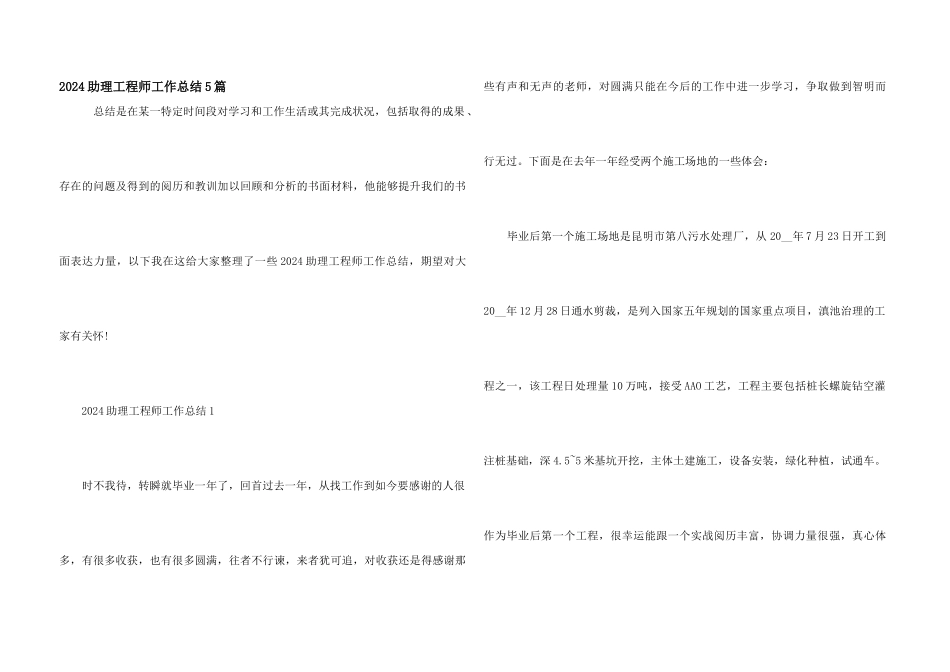

2024 助理工程师工作总结 5 篇 总结是在某一特定时间段对学习和工作生活或其完成状况,包括取得的成果 、存在的问题及得到的阅历和教训加以回顾和分析的书面材料,他能够提升我们的书面表达力量,以下我在这给大家整理了一些 2024 助理工程师工作总结,期望对大家有关怀! 2024 助理工程师工作总结 1 时不我待,转瞬就毕业一年了,回首过去一年,从找工作到如今要感谢的人很多,有很多收获,也有很多圆满,往者不行谏,来者犹可追,对收获还是得感谢那些有声和无声的老师,对圆满只能在今后的工作中进一步学习,争取做到智明而行无过。下面是在去年一年经受两个施工场地的一些体会: 毕业后第一个施工场地是昆明市第八污水处理厂,从 20__年 7 月 23 日开工到20__年 12 月 28 日通水剪裁,是列入国家五年规划的国家重点项目,滇池治理的工程之一,该工程日处理量 10 万吨,接受 AAO 工艺,工程主要包括桩长螺旋钻空灌注桩基础,深 4.5~5 米基坑开挖,主体土建施工,设备安装,绿化种植,试通车。作为毕业后第一个工程,很幸运能跟一个实战阅历丰富,协调力量很强,真心体谅我们下属的老师。 污水处理厂作为水工工程之一,标高把握,抗渗防漏是该工程的重点和难点,特别是伸缩缝位置的橡胶止水带的施工,由于在施工缝位置只有一条橡胶止水带,是盛水构筑物的薄弱点。对此,监理部依据事前预控的原则,通过发监理工作联系单和对施工单位工程部进行技术交底方式,提高施工单位对该部位的重视,在施工过程中通过巡察,旁站准时订正不法律规范的止水带安装,在工序报验时重点检查伸缩缝位置,在混凝土浇筑时通过旁站措施把握伸缩缝位置的混凝土浇筑质量。 由于工程地处滇池旁边,基底标高地层主要是粉砂层,在钢管预埋施工时,因工作面窄,粉砂层泡水导致基底承载力降低,给管道基底硬化带来难度,开挖面窄也给基坑平安带来隐患,对此,实行开挖短,快的策略,频,基坑开挖后准时进行基底处理和管道吊装安装,基坑两侧接受钢板桩加固保证平安。由于厂区工作面支配紧凑,平行,交叉施工同步进行,施工单位众多,工序间的干扰特别大,施工单位之间的资源争夺纠纷大,为此监理部组织土建,设备安装,绿化施工单位开会,依据实际进度错开各施工单位的施工位置,集中力气优先解决影响施工便道的施工,要求绿化施工单位待平面布置施工完后再进场施工。在各参建单位协同努力下,昆明市第八污水处理厂在 157 天就完工试通水。 其...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024助理工程师工作总结5篇

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
