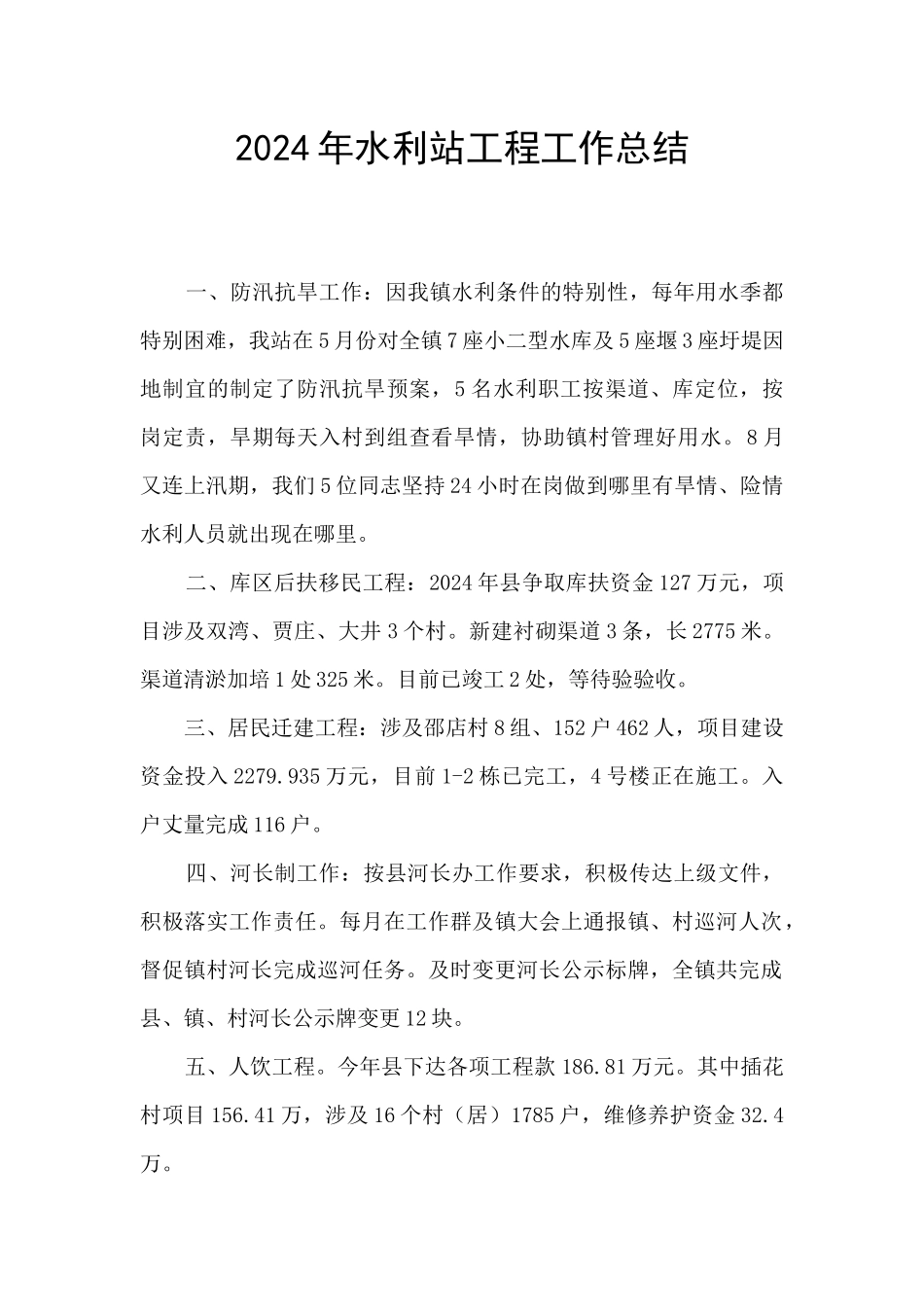

2024 年水利站工程工作总结 一、防汛抗旱工作:因我镇水利条件的特别性,每年用水季都特别困难,我站在 5 月份对全镇 7 座小二型水库及 5 座堰 3 座圩堤因地制宜的制定了防汛抗旱预案,5 名水利职工按渠道、库定位,按岗定责,旱期每天入村到组查看旱情,协助镇村管理好用水
8 月又连上汛期,我们 5 位同志坚持 24 小时在岗做到哪里有旱情、险情水利人员就出现在哪里
二、库区后扶移民工程:2024 年县争取库扶资金 127 万元,项目涉及双湾、贾庄、大井 3 个村
新建衬砌渠道 3 条,长 2775 米
渠道清淤加培 1 处 325 米
目前已竣工 2 处,等待验验收
三、居民迁建工程:涉及邵店村 8 组、152 户 462 人,项目建设资金投入 2279
935 万元,目前 1-2 栋已完工,4 号楼正在施工
入户丈量完成 116 户
四、河长制工作:按县河长办工作要求,积极传达上级文件,积极落实工作责任
每月在工作群及镇大会上通报镇、村巡河人次,督促镇村河长完成巡河任务
及时变更河长公示标牌,全镇共完成县、镇、村河长公示牌变更 12 块
五、人饮工程
今年县下达各项工程款 186
其中插花村项目 156
41 万,涉及 16 个村(居)1785 户,维修养护资金 32

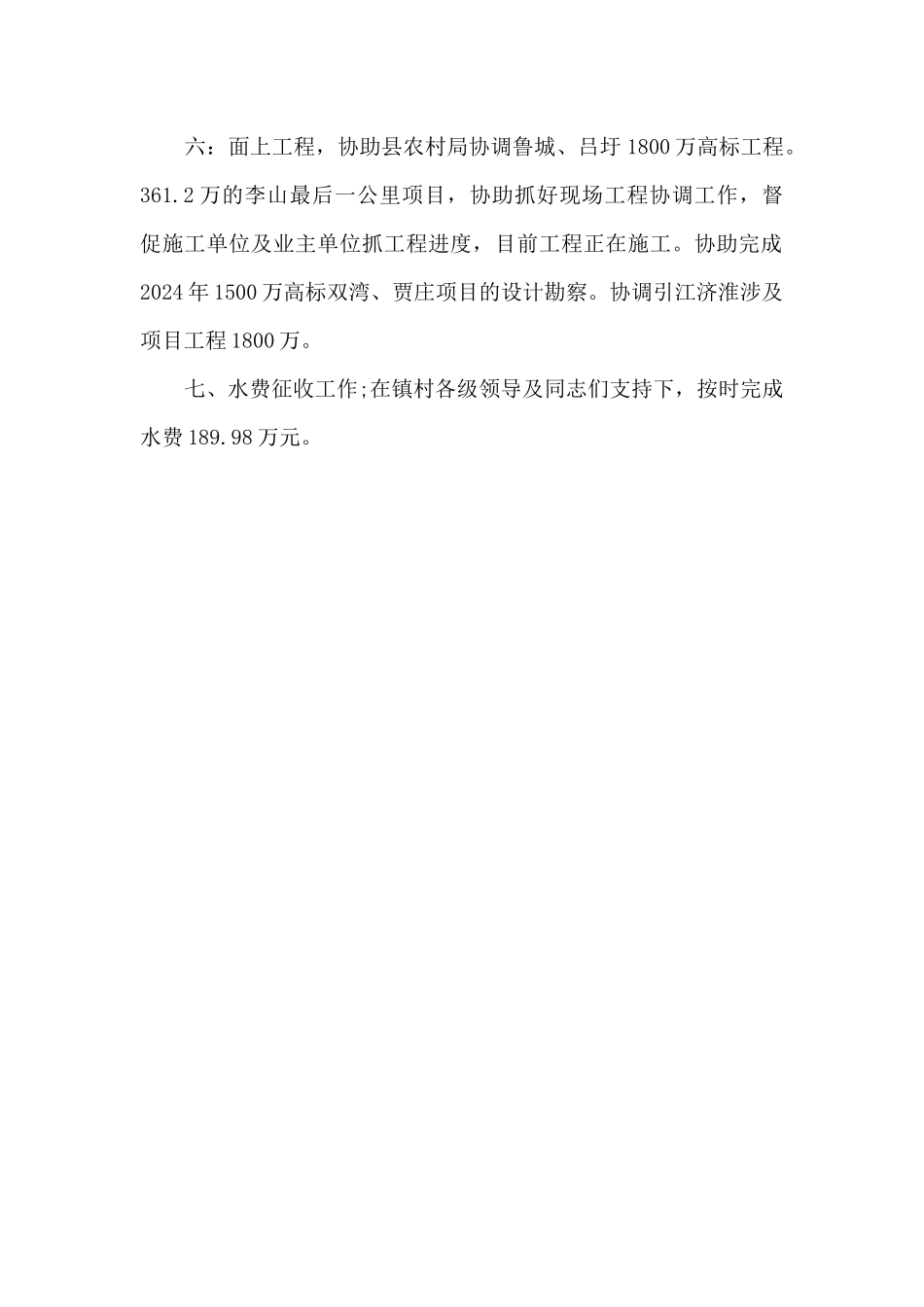

六:面上工程,协助县农村局协调鲁城、吕圩 1800 万高标工程
2 万的李山最后一公里项目,协助抓好现场工程协调工作,督促施工单位及业主单位抓工程进度,目前工程正在施工
协助完成2024 年 1500 万高标双湾、贾庄项目的设计勘察
协调引江济淮涉及项目工程 1800 万
七、水费征收工作;在镇村各级领导及同志们支持下,按时完成水费 189
