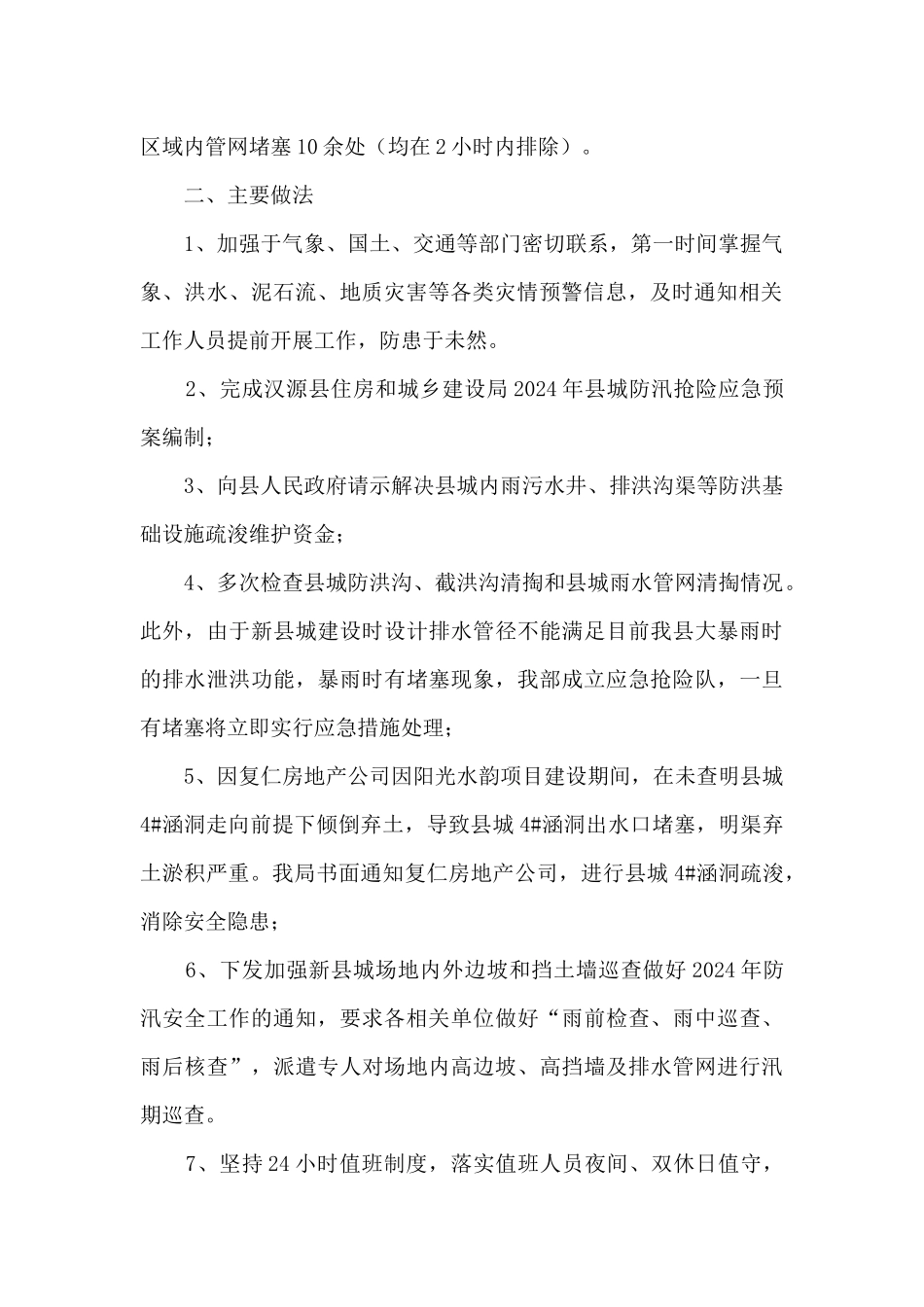

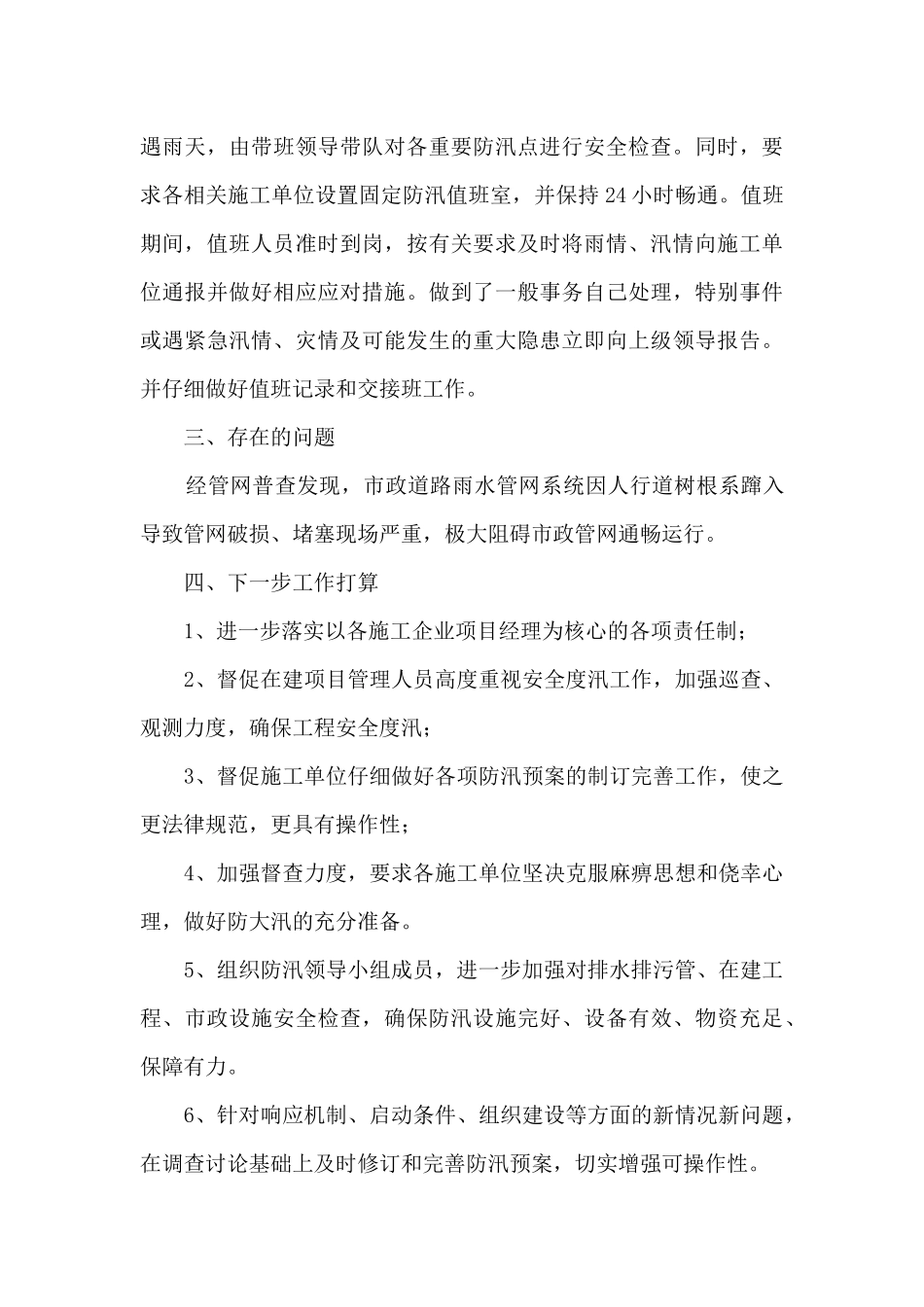

2024 年汛期县城排水防涝工作总结 住房和城乡建设局 2024 年汛期县城排水防涝工作总结 根据《四川省住房和城乡建设厅关于做好 2024 年汛期城市(县城)排水防涝工作的通知》川城建建发〔2024〕56 号文件精神,为切实做好县城内排水防涝工作,我局积极安排部署,严格根据文件及相关会议精神要求全面开展县城排水防涝工作,及时发现了并处理了一批安全隐患,避开出现因暴雨内涝导致的人身伤亡事故和重大财产损失,确保县城安全度汛,现将工作开展情况总结如下: 一、工作成效 为进一步加强城区排水防涝工作,我局编制了《汉源县城区排水防涝应急预案》,并成立了排水防涝应急领导小组,健全、完善排水防涝管理组织,建立承包责任制,成立抗洪抢险小组;储备足够防汛抢险物资,保证抢险需要;坚持 24 小时值班制度,负责应对汛期突发情况,出现险情时能够及时进行强排或疏通,做到遇到险情一呼即应。2024 年县城排水防涝工作中共投入人力约 250 个、2台机具(120 个拖拉机台班),共排查县城建成区排水重大问题隐患 1 个、排水管网 54.79 公里、暗涵 5.2 公里、检查井 1182 个、集水井 1741 个;完成 1 个县城建成区排水重大问题疏通整治,0.51 公里排水管网、0.1 公里暗涵、1741 个集水井、1182 个检查井的清淤疏通,清淤 130 余吨,完成 0 个县城易涝点治理;整治 1 个管网混接错接点、3 处管网破损点,改造 0.24 公里合流制管网。其中县城区域内管网堵塞 10 余处(均在 2 小时内排除)。 二、主要做法 1、加强于气象、国土、交通等部门密切联系,第一时间掌握气象、洪水、泥石流、地质灾害等各类灾情预警信息,及时通知相关工作人员提前开展工作,防患于未然。 2、完成汉源县住房和城乡建设局 2024 年县城防汛抢险应急预案编制; 3、向县人民政府请示解决县城内雨污水井、排洪沟渠等防洪基础设施疏浚维护资金; 4、多次检查县城防洪沟、截洪沟清掏和县城雨水管网清掏情况。此外,由于新县城建设时设计排水管径不能满足目前我县大暴雨时的排水泄洪功能,暴雨时有堵塞现象,我部成立应急抢险队,一旦有堵塞将立即实行应急措施处理; 5、因复仁房地产公司因阳光水韵项目建设期间,在未查明县城4#涵洞走向前提下倾倒弃土,导致县城 4#涵洞出水口堵塞,明渠弃土淤积严重。我局书面通知复仁房地产公司,进行县城 4#涵洞疏浚,消除安全隐患; 6、下发加强新县城场地内外边坡和挡土墙巡查做好 20...
