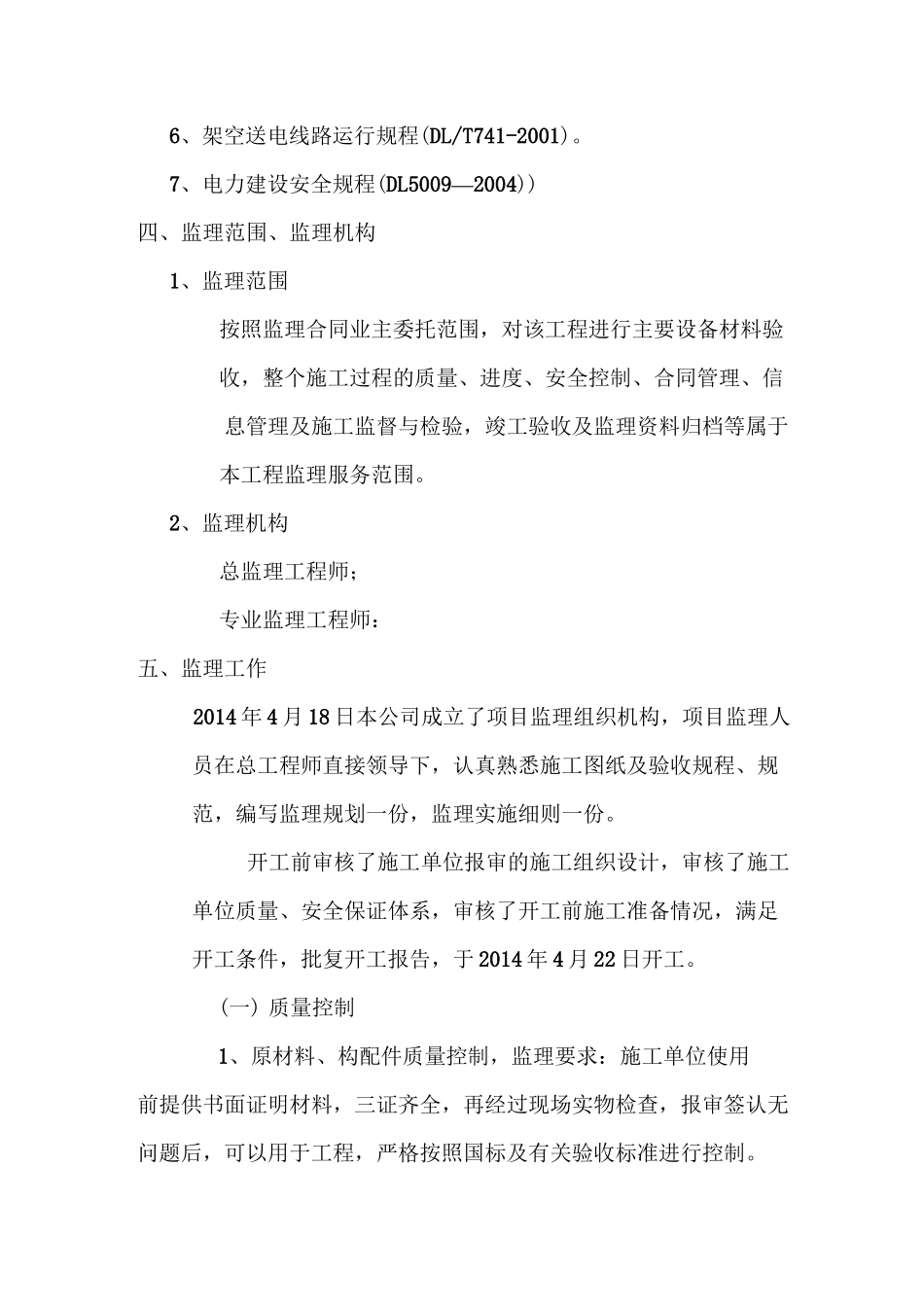

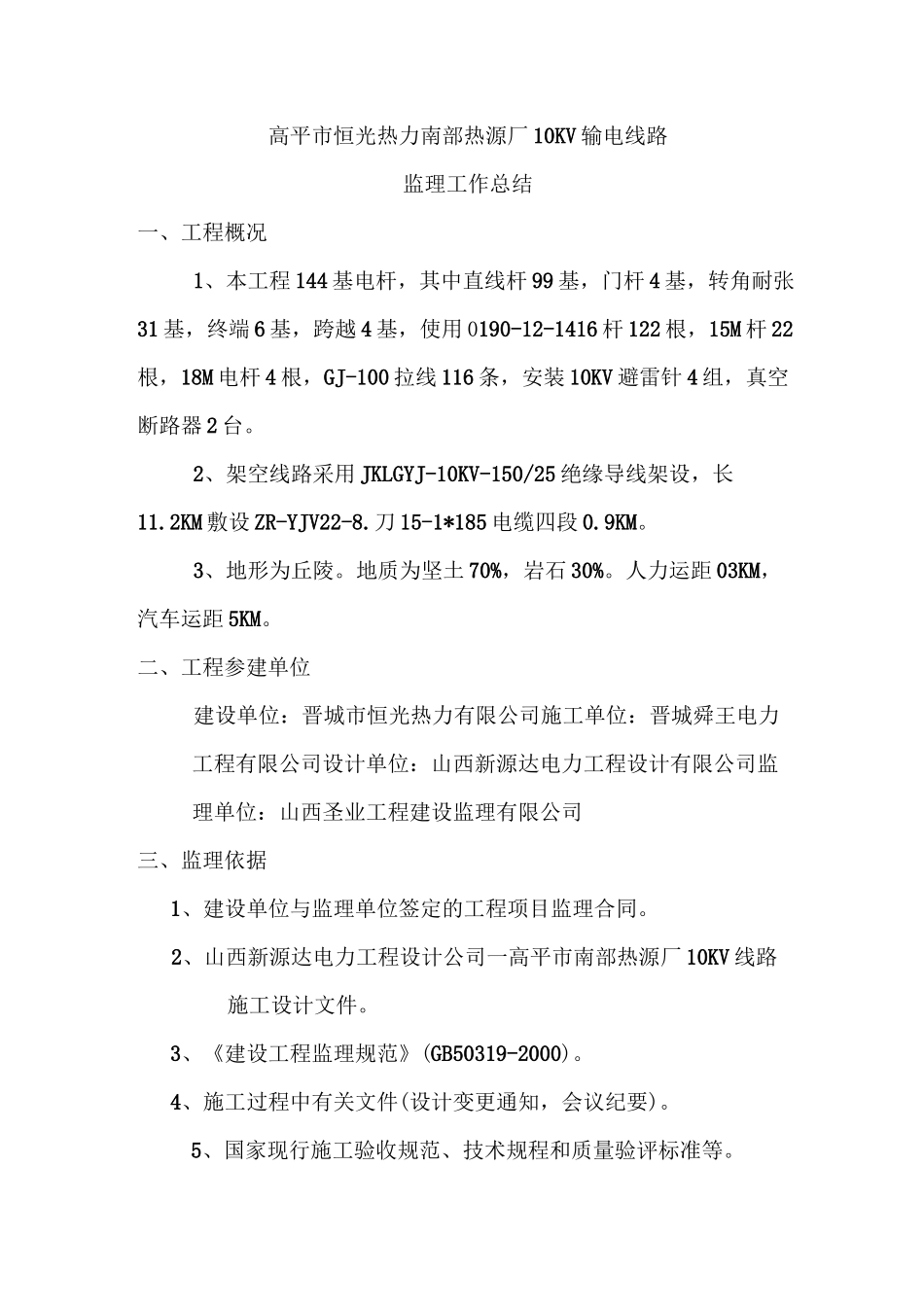

监理工作总结工程名称:高平市集中供热南部热源厂 10KV 线路工程项目监理部:山西圣业工程建设监理有限公司总工程师:朱旭报告日期:2014 年月日高平市恒光热力南部热源厂 10KV 输电线路监理工作总结一、工程概况1、本工程 144 基电杆,其中直线杆 99 基,门杆 4 基,转角耐张31 基,终端 6 基,跨越 4 基,使用 0190-12-1416 杆 122 根,15M 杆 22根,18M 电杆 4 根,GJ-100 拉线 116 条,安装 10KV 避雷针 4 组,真空断路器 2 台。2、架空线路采用 JKLGYJ-10KV-150/25 绝缘导线架设,长11.2KM 敷设 ZR-YJV22-8.刀 15-1*185 电缆四段 0.9KM。3、地形为丘陵。地质为坚土 70%,岩石 30%。人力运距 03KM,汽车运距 5KM。二、工程参建单位建设单位:晋城市恒光热力有限公司施工单位:晋城舜王电力工程有限公司设计单位:山西新源达电力工程设计有限公司监理单位:山西圣业工程建设监理有限公司三、监理依据1、建设单位与监理单位签定的工程项目监理合同。2、山西新源达电力工程设计公司一高平市南部热源厂 10KV 线路施工设计文件。3、《建设工程监理规范》(GB50319-2000)。4、施工过程中有关文件(设计变更通知,会议纪要)。5、国家现行施工验收规范、技术规程和质量验评标准等。6、架空送电线路运行规程(DL/T741-2001)。7、电力建设安全规程(DL5009—2004))四、监理范围、监理机构1、监理范围按照监理合同业主委托范围,对该工程进行主要设备材料验收,整个施工过程的质量、进度、安全控制、合同管理、信息管理及施工监督与检验,竣工验收及监理资料归档等属于本工程监理服务范围。2、监理机构总监理工程师;专业监理工程师:五、监理工作2014 年 4 月 18 日本公司成立了项目监理组织机构,项目监理人员在总工程师直接领导下,认真熟悉施工图纸及验收规程、规范,编写监理规划一份,监理实施细则一份。开工前审核了施工单位报审的施工组织设计,审核了施工单位质量、安全保证体系,审核了开工前施工准备情况,满足开工条件,批复开工报告,于 2014 年 4 月 22 日开工。(一) 质量控制1、原材料、构配件质量控制,监理要求:施工单位使用前提供书面证明材料,三证齐全,再经过现场实物检查,报审签认无问题后,可以用于工程,严格按照国标及有关验收标准进行控制。2、对特殊工种人员进行严格控制,必须持证上岗,现场监督检查,人证落实到位。3、基础施工2014 年 4 月 22 日全线进行了...
