第一章编制依据招标文件建设工程施工工期定额现行预算定额及文件汇编建筑安装工程施工技术操作规程建筑安装工程施工验收规范建筑安装工程施工质量标准建筑安装工程施工操作工艺建筑安装工程施工工法施工图纸及技术文件第二章质量方针竭诚服务,创优求精,为用户着想第三章质量目标及违约责任我公司的质量目标:干一项工程,创一项精品,树一个丰碑,实现栋栋优良
本工程的质量目标:面积在 2000 平方米以上的项目为优良工程;面积在 4000 平方米以上的项目为市优工程
违约承诺:质量责任与奖罚按市政(1996)198 文执行,若达不到质量目标按总造价的 3%处罚
工期目标及违约承诺工期目标:按双方约定工期保证完成,争取提前 10%,违约承诺:若超过约定工期,每拖延一天乙方承诺罚款 500 元
第五章施工准备及人力计划、自备设备计划、材料计划第一节技术准备认真熟悉和审查图纸,分专业做好图纸自审工作并作详细记录
认真做好设计交底和图纸会审工作,并形成会审记要
做好施工测量、放线工作,控制好墙体的定位轴线和标高
认真编制施工组织设计,绘制切实可行的施工进度计划表和网络控制计划,保证工程按期交付使用
准备施工中所需的各种技术规范和标准图集

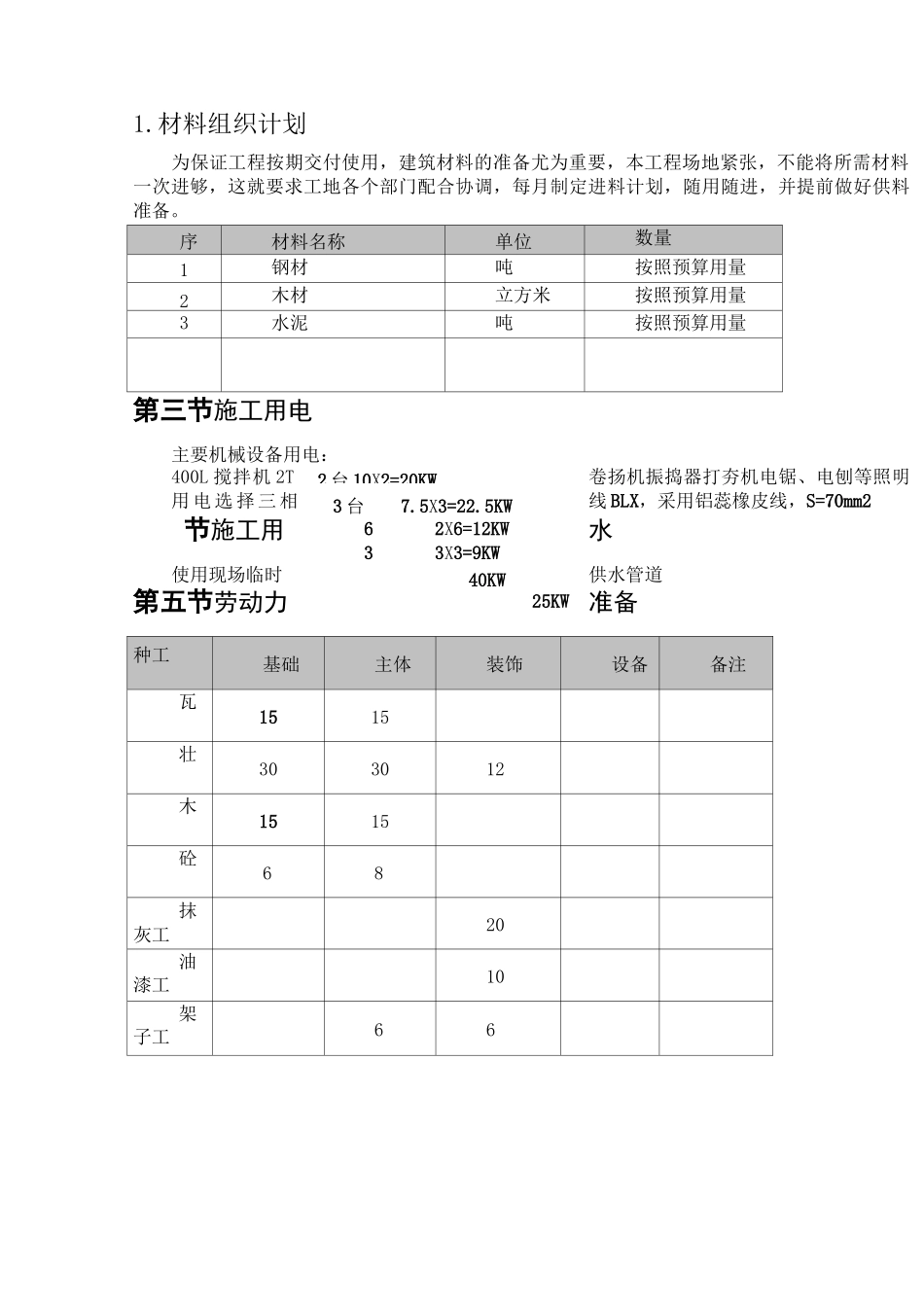

第二节材料准备1
材料组织计划为保证工程按期交付使用,建筑材料的准备尤为重要,本工程场地紧张,不能将所需材料一次进够,这就要求工地各个部门配合协调,每月制定进料计划,随用随进,并提前做好供料准备
序号材料名称单位数量1钢材吨按照预算用量2木材立方米按照预算用量3水泥吨按照预算用量第三节施工用电主要机械设备用电:400L 搅拌机 2T卷扬机振捣器打夯机电锯、电刨等照明用 电 选 择 三 相线 BLX,采用铝蕊橡皮线,S=70mm2节施工用水使用现场临时供水管道第五节劳动力准备种工基础主体装饰设备备注瓦1515壮303012木1515砼68抹灰工20油漆工10架子工662 台
