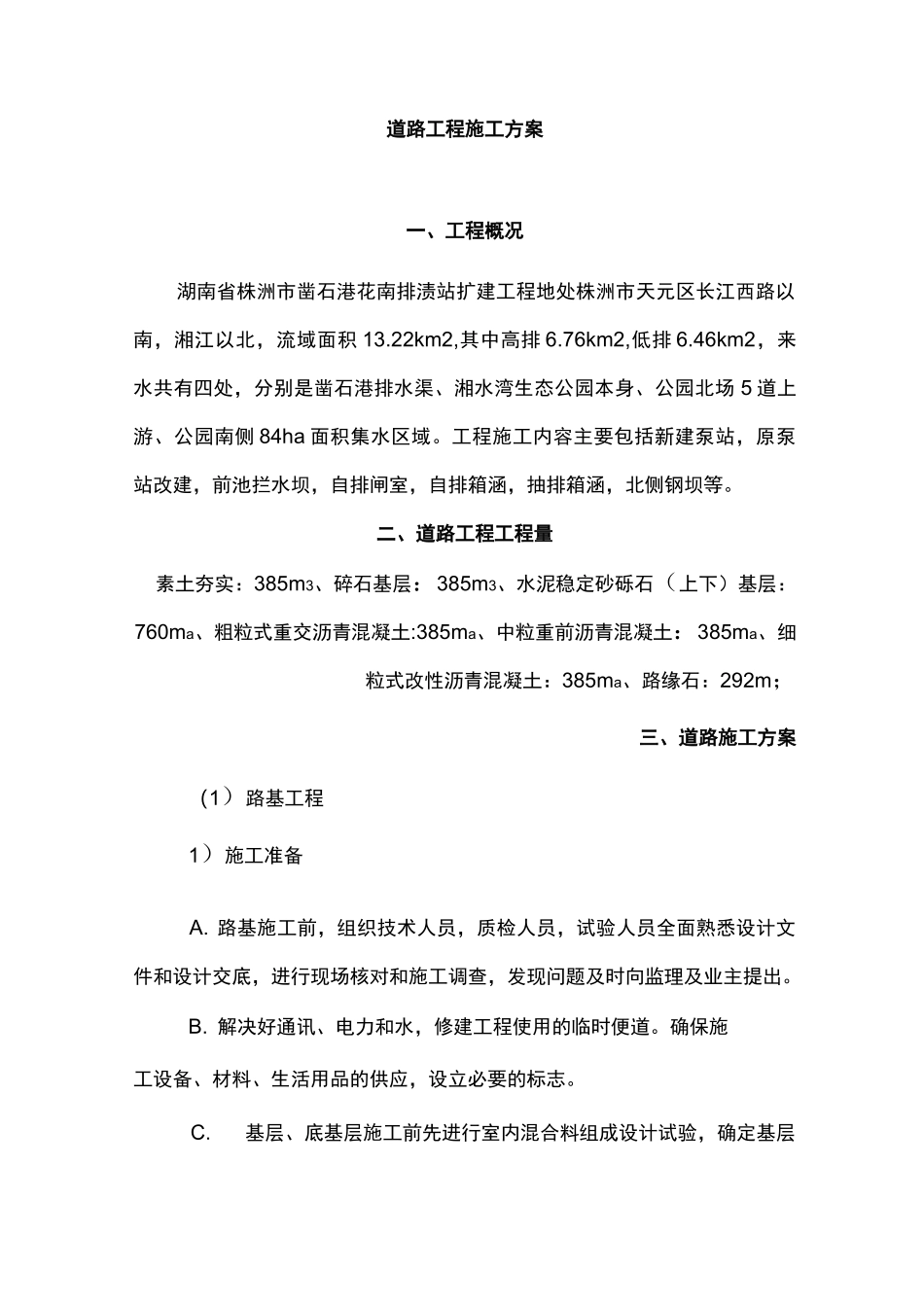

道路工程施工方案一、工程概况湖南省株洲市凿石港花南排渍站扩建工程地处株洲市天元区长江西路以南,湘江以北,流域面积 13
22km2,其中高排 6
76km2,低排 6
46km2,来水共有四处,分别是凿石港排水渠、湘水湾生态公园本身、公园北场 5 道上游、公园南侧 84ha 面积集水区域
工程施工内容主要包括新建泵站,原泵站改建,前池拦水坝,自排闸室,自排箱涵,抽排箱涵,北侧钢坝等
二、道路工程工程量素土夯实:385m3、碎石基层:385m3、水泥稳定砂砾石(上下)基层:760ma、粗粒式重交沥青混凝土:385ma、中粒重前沥青混凝土:385ma、细粒式改性沥青混凝土:385ma、路缘石:292m;三、道路施工方案(1)路基工程1)施工准备A
路基施工前,组织技术人员,质检人员,试验人员全面熟悉设计文件和设计交底,进行现场核对和施工调查,发现问题及时向监理及业主提出
解决好通讯、电力和水,修建工程使用的临时便道
确保施工设备、材料、生活用品的供应,设立必要的标志

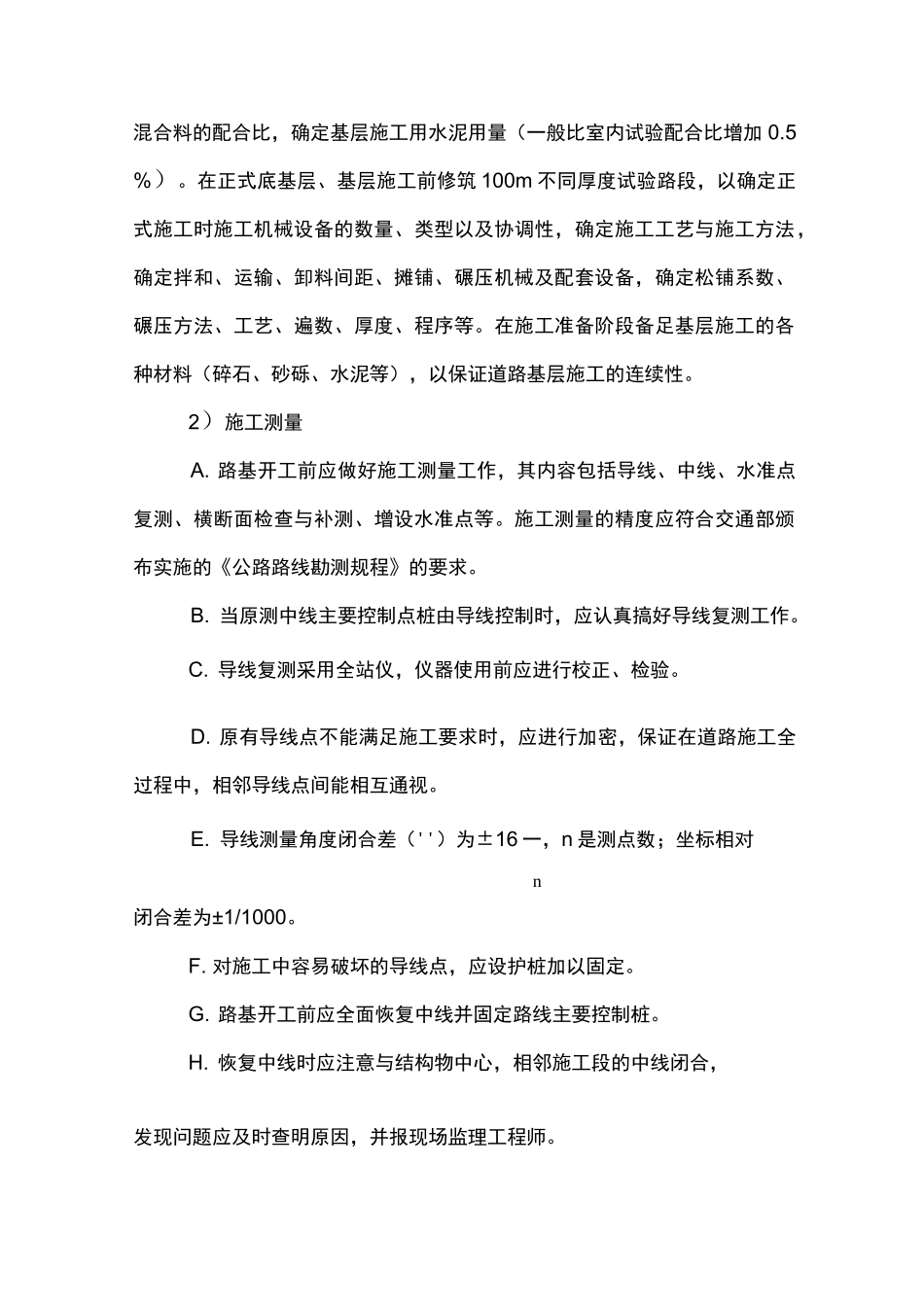

基层、底基层施工前先进行室内混合料组成设计试验,确定基层混合料的配合比,确定基层施工用水泥用量(一般比室内试验配合比增加 0
在正式底基层、基层施工前修筑 100m 不同厚度试验路段,以确定正式施工时施工机械设备的数量、类型以及协调性,确定施工工艺与施工方法,确定拌和、运输、卸料间距、摊铺、碾压机械及配套设备,确定松铺系数、碾压方法、工艺、遍数、厚度、程序等
在施工准备阶段备足基层施工的各种材料(碎石、砂砾、水泥等),以保证道路基层施工的连续性
2)施工测量A
路基开工前应做好施工测量工作,其内容包括导线、中线、水准点复测、横断面检查与补测、增设水准点等
施工测量的精度应符合交通部颁布实施的《公路路线勘测规程》的要求

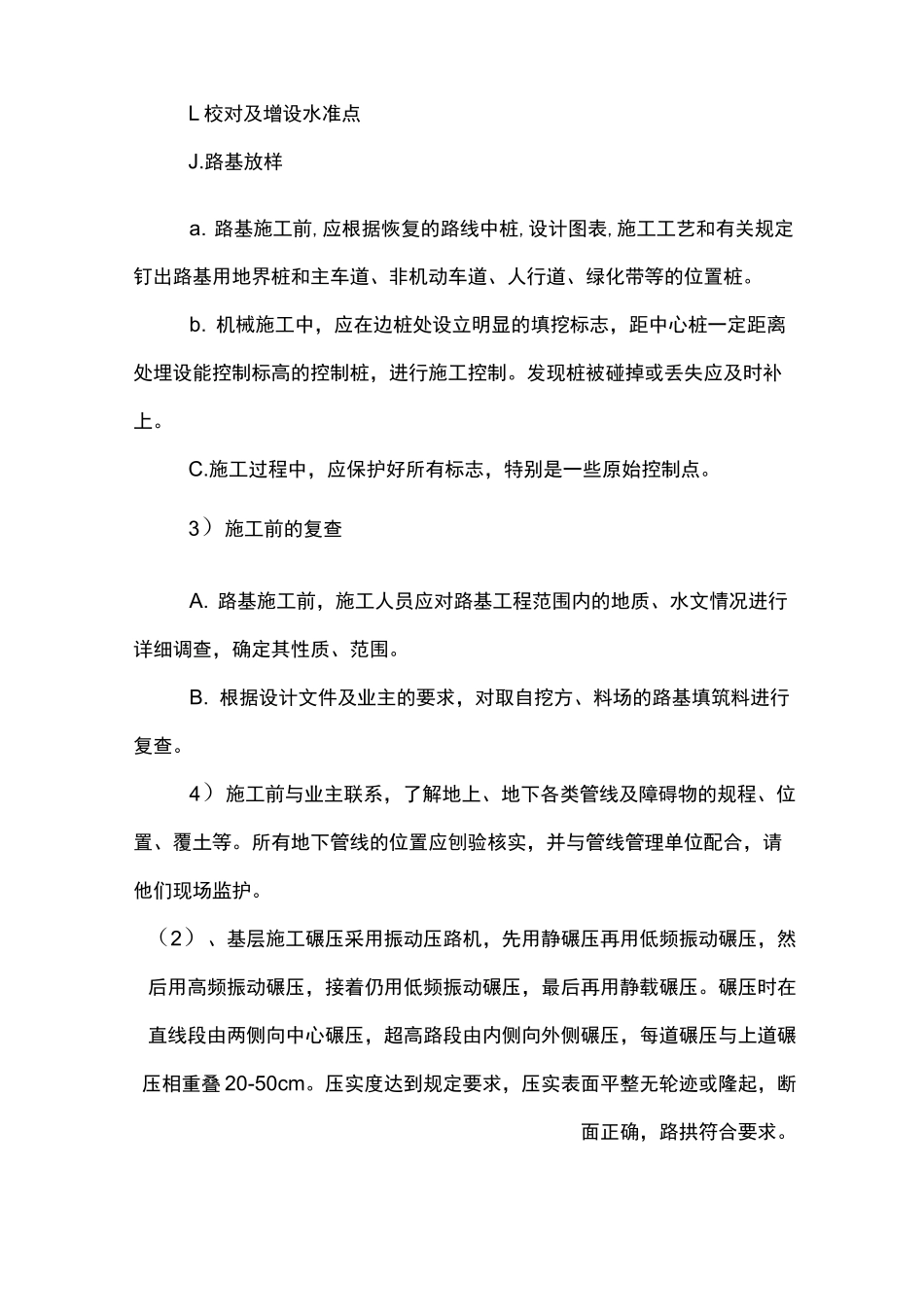

当原测中线主要控制点桩由导线控制时,应认真搞好导线复测工作
