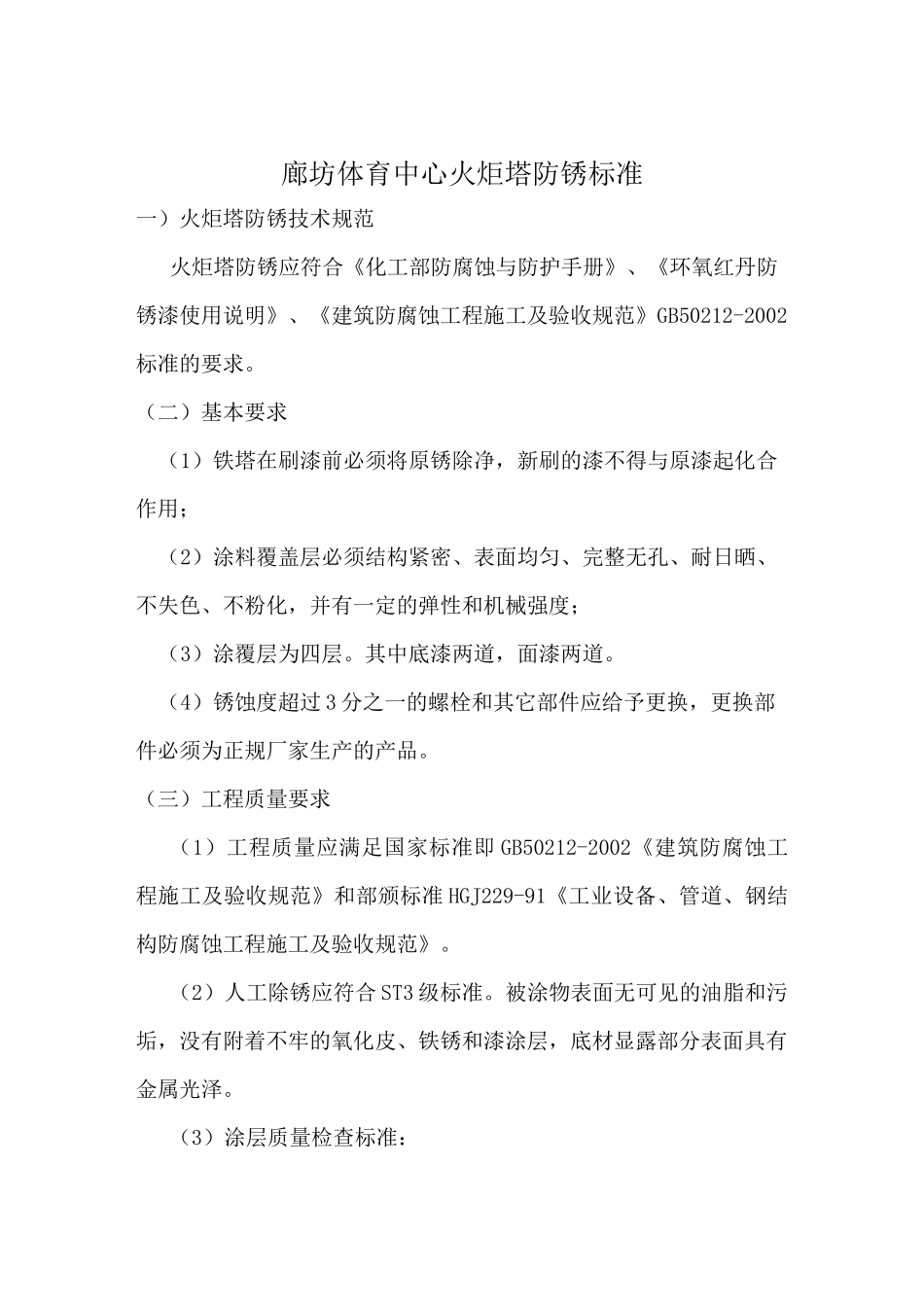

廊坊体育中心火炬塔防锈标准一)火炬塔防锈技术规范火炬塔防锈应符合《化工部防腐蚀与防护手册》、《环氧红丹防锈漆使用说明》、《建筑防腐蚀工程施工及验收规范》GB50212-2002标准的要求
(二)基本要求(1)铁塔在刷漆前必须将原锈除净,新刷的漆不得与原漆起化合作用;(2)涂料覆盖层必须结构紧密、表面均匀、完整无孔、耐日晒、不失色、不粉化,并有一定的弹性和机械强度;(3)涂覆层为四层
其中底漆两道,面漆两道
(4)锈蚀度超过 3 分之一的螺栓和其它部件应给予更换,更换部件必须为正规厂家生产的产品
(三)工程质量要求(1)工程质量应满足国家标准即 GB50212-2002《建筑防腐蚀工程施工及验收规范》和部颁标准 HGJ229-91《工业设备、管道、钢结构防腐蚀工程施工及验收规范》
(2)人工除锈应符合 ST3 级标准
被涂物表面无可见的油脂和污垢,没有附着不牢的氧化皮、铁锈和漆涂层,底材显露部分表面具有金属光泽
(3)涂层质量检查标准:① 外观检查:涂层平整光滑,颜色一致,无气泡、剥落、返锈、透底和起皱等缺陷;②放大镜检查:5-10 倍放大镜显示无微孔;③ 仪器检查:用磁性测厚仪测定,其涂层厚度偏差不得小于设计厚度的 5%
(4)防锈底漆为:环氧红丹防锈底漆二道,每层厚度 30um
(5)防护面漆为:防护面漆二道,每层厚度 20um
(四)施工工艺流程(1)针对火炬塔的结构特点,体积大且属高空作业,构架复杂且比较密集,整体除锈时间太长,除锈后超过 48 小时极易返锈,故整个塔体不易采取同步施工,应按一定高度分段施工
即自上而下,按施工进度分成若干段,第一段经除锈、打磨合格后立即涂刷防锈底漆,该施工段底漆完成后再进行下段施工,依次进行
(2)防腐处理工艺流程:人工除锈(检查合格)—刷防锈底漆第一道(检查合格)—刷防锈底漆第二道(检查合格)—刷防护面漆第一道(检查合格)—刷防护面
