输煤系统综合治理方案批准:审核:编制:2017 年 08 月 02 日输煤系统综合治理方案一、输煤系统存在问题随着机组长周期运行,输煤系统设备缺陷有明显增加趋势,且重大隐性缺陷逐步暴露,严重影响机组的安全运行
如滚轴筛旁路挡板打不开、煤水处理间设备投运不正常、电除尘器除尘效率低引起落料时粉尘飞扬、碎煤机筛板磨损断裂、入厂采样机采样误差大、斗轮机取料轮喷洒水效果差、皮带刮煤板磨损、托辊卡涩串轴、皮带接口老化起皮;电控系统设备拉绳开关、跑偏开关容易受潮、失效、存在拉绳停不下来现象;#1 乙侧通#2 带三通挡板不到位,约有 3 厘米的缝隙漏煤;煤场喷洒水部分控制箱柜门关不住;输煤系统#2 操作站电脑配置差,频繁死机

针对以上存在的问题,生技部组织维护部、燃供部对输煤系统设备全面排查,依据排查情况,特制定出以下专项治理计划
二、设备管理及缺陷考核1、设备专项治理过程中,由于组织不力,技术措施、安全措施有漏洞、不合理造成的处理时间延长或缺陷扩大及造成相应事故、障碍等,将按公司管理制度考核责任部门
2、设备检修作业项目严格按照作业指导书要求执行,维护部及时联系公司进行三级验收,对未及时联系验收者将按公司管理制度进行严肃考核
3、若单侧输煤皮带检修时,另一侧输煤皮带的上煤量控制在:当双机负荷超过 500WM 时,上煤量为 600T/H 左右;当双机负荷低于 500WM 时,上煤量为 500T/H 左右;燃供部每班安排输煤巡检人员对输煤系统所有接头进行一次全面检查
4、生技部专责严格按专项治理方案的时间进度监督落实,无正当原因不得延后;检修过程中发现异常问题及时组织召开专题会分析,确定解决方案

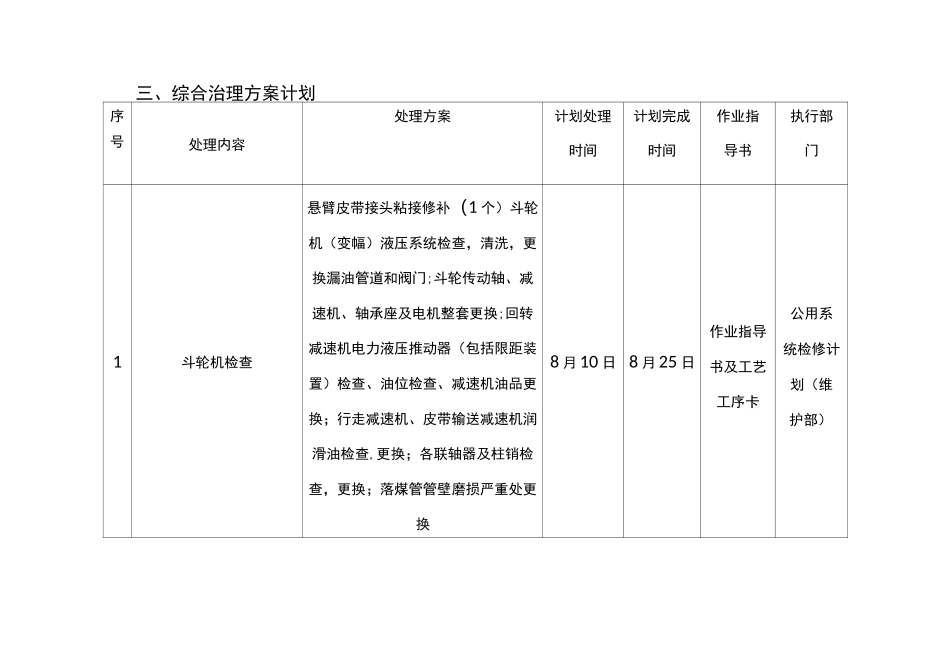

三、综合治理方案计划序号处理内容处理方案计划处理时间计划完成时间作业指导书执行部门1斗轮机检查悬臂皮带接头粘接修补(1 个)斗轮机(变幅)液压系统检查,清洗,更换漏油管道和阀门;斗轮传动轴、减速机、
