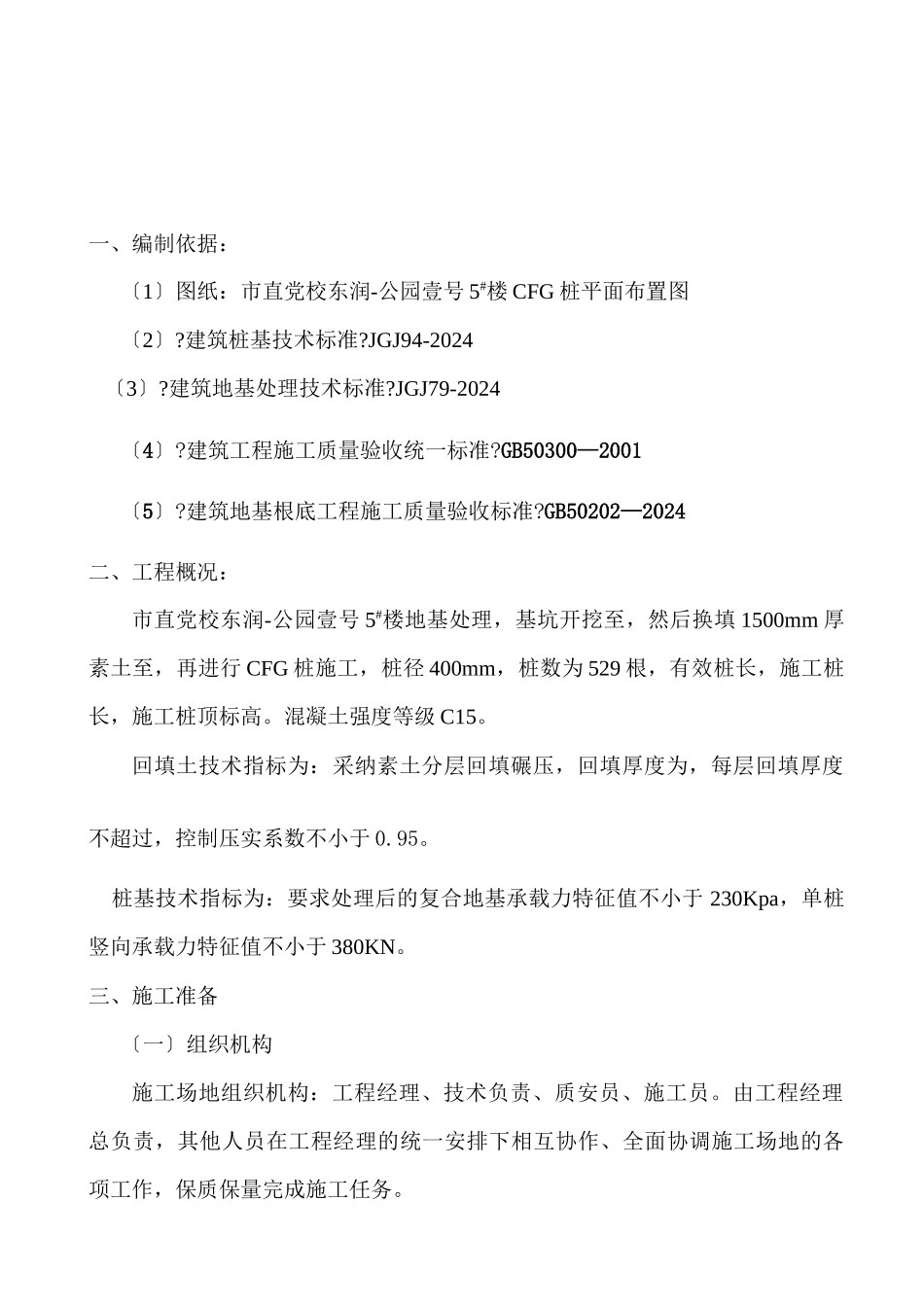

施工组织设计工程名称:市直党校东润 - 公园壹号 5 # 楼地基处理 编 制: 审 核: 编制日期: 目 录一、编制依据二、工程概况三、施工准备〔一〕组织机构〔二〕施工准备四、素土换填施工操作要点五、CFG 桩施工设备及工艺流程〔一〕施工设备〔二〕CFG 桩施工工艺流程六、施工技术参数七、工程质量保证措施及质量保证体系八、施工平安措施九、施工工期措施十、雨季施工措施十一、附表:资源配置方案一、编制依据:〔1〕图纸:市直党校东润-公园壹号 5#楼 CFG 桩平面布置图〔2〕
建筑桩基技术标准
JGJ94-2024 〔3〕
建筑地基处理技术标准
JGJ79-2024 〔4〕
建筑工程施工质量验收统一标准
GB50300—2001 〔5〕
建筑地基根底工程施工质量验收标准
GB50202—2024二、工程概况:市直党校东润-公园壹号 5#楼地基处理,基坑开挖至,然后换填 1500mm 厚素土至,再进行 CFG 桩施工,桩径 400mm,桩数为 529 根,有效桩长,施工桩长,施工桩顶标高
混凝土强度等级 C15
回填土技术指标为:采纳素土分层回填碾压,回填厚度为,每层回填厚度不超过,控制压实系数不小于 0
桩基技术指标为:要求处理后的复合地基承载力特征值不小于 230Kpa,单桩竖向承载力特征值不小于 380KN
三、施工准备〔一〕组织机构施工场地组织机构:工程经理、技术负责、质安员、施工员
由工程经理总负责,其他人员在工程经理的统一安排下相互协作、全面协调施工场地的各项工作,保质保量完成施工任务
〔二〕施工准备1、施工现场规划本工程施工现场的“三通一平〞工作已就绪,具备开工条件
2、技术准备〔1〕在开工前做好图纸的熟悉和自审以及会审工作;〔2〕编制好技术平安交底以及质量方案;〔3〕编制施工预算,做出工料分析;〔4〕积极储藏材料,做好原材料检验及各种试验报告;〔5〕作好放
