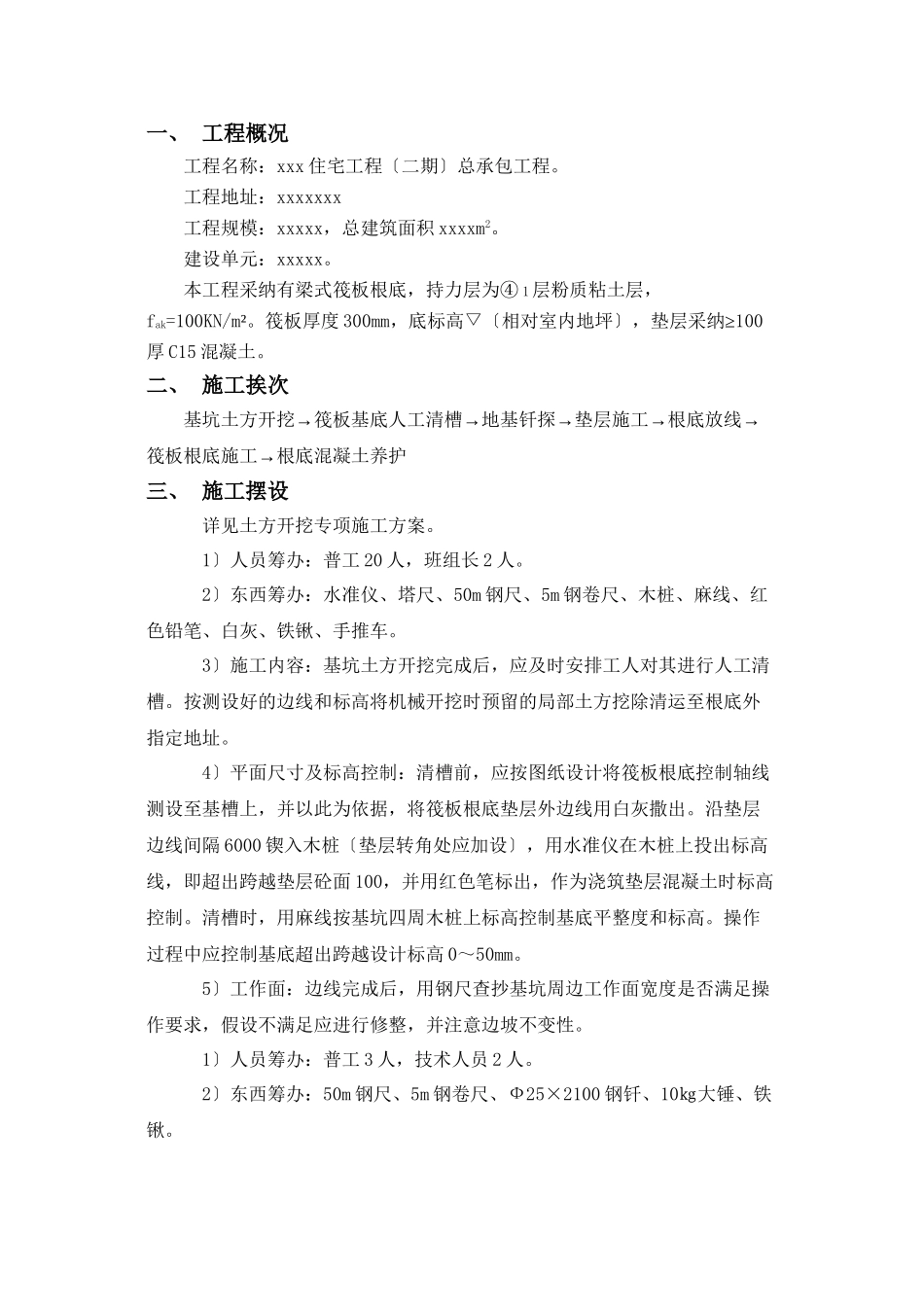

一、 工程概况工程名称:xxx 住宅工程〔二期〕总承包工程
工程地址:xxxxxxx工程规模:xxxxx,总建筑面积 xxxxm2
建设单元:xxxxx
本工程采纳有梁式筏板根底,持力层为④ 1层粉质粘土层,fak=100KN/m²
筏板厚度 300mm≥,底标高▽〔相对室内地坪〕,垫层采纳 100厚 C15 混凝土
二、 施工挨次→→→→→基坑土方开挖筏板基底人工清槽地基钎探垫层施工根底放线→筏板根底施工根底混凝土养护三、 施工摆设详见土方开挖专项施工方案
1〕人员筹办:普工 20 人,班组长 2 人
2〕东西筹办:水准仪、塔尺、50m 钢尺、5m 钢卷尺、木桩、麻线、红色铅笔、白灰、铁锹、手推车
3〕施工内容:基坑土方开挖完成后,应及时安排工人对其进行人工清槽
按测设好的边线和标高将机械开挖时预留的局部土方挖除清运至根底外指定地址
4〕平面尺寸及标高控制:清槽前,应按图纸设计将筏板根底控制轴线测设至基槽上,并以此为依据,将筏板根底垫层外边线用白灰撒出
沿垫层边线间隔 6000 锲入木桩〔垫层转角处应加设〕,用水准仪在木桩上投出标高线,即超出跨越垫层砼面 100,并用红色笔标出,作为浇筑垫层混凝土时标高控制
清槽时,用麻线按基坑四周木桩上标高控制基底平整度和标高
操作过程中应控制基底超出跨越设计标高 0~50mm
5〕工作面:边线完成后,用钢尺查抄基坑周边工作面宽度是否满足操作要求,假设不满足应进行修整,并注意边坡不变性
1〕人员筹办:普工 3 人,技术人员 2 人
2〕东西筹办:50m 钢尺、5m 钢卷尺、Ф25×2100 钢钎、10㎏大锤、铁锹
3〕施工内容:人工清槽完毕后,为防止基槽下暗藏夹泥、夹砂等薄弱虚弱下卧层影响根底承载力,应组织地基钎探
本工程中,钎探点间距为1500mm,梅花型安插,采纳 2100mm 长 Ф25 钢钎,用 10㎏大锤锤击,自由落距 500
