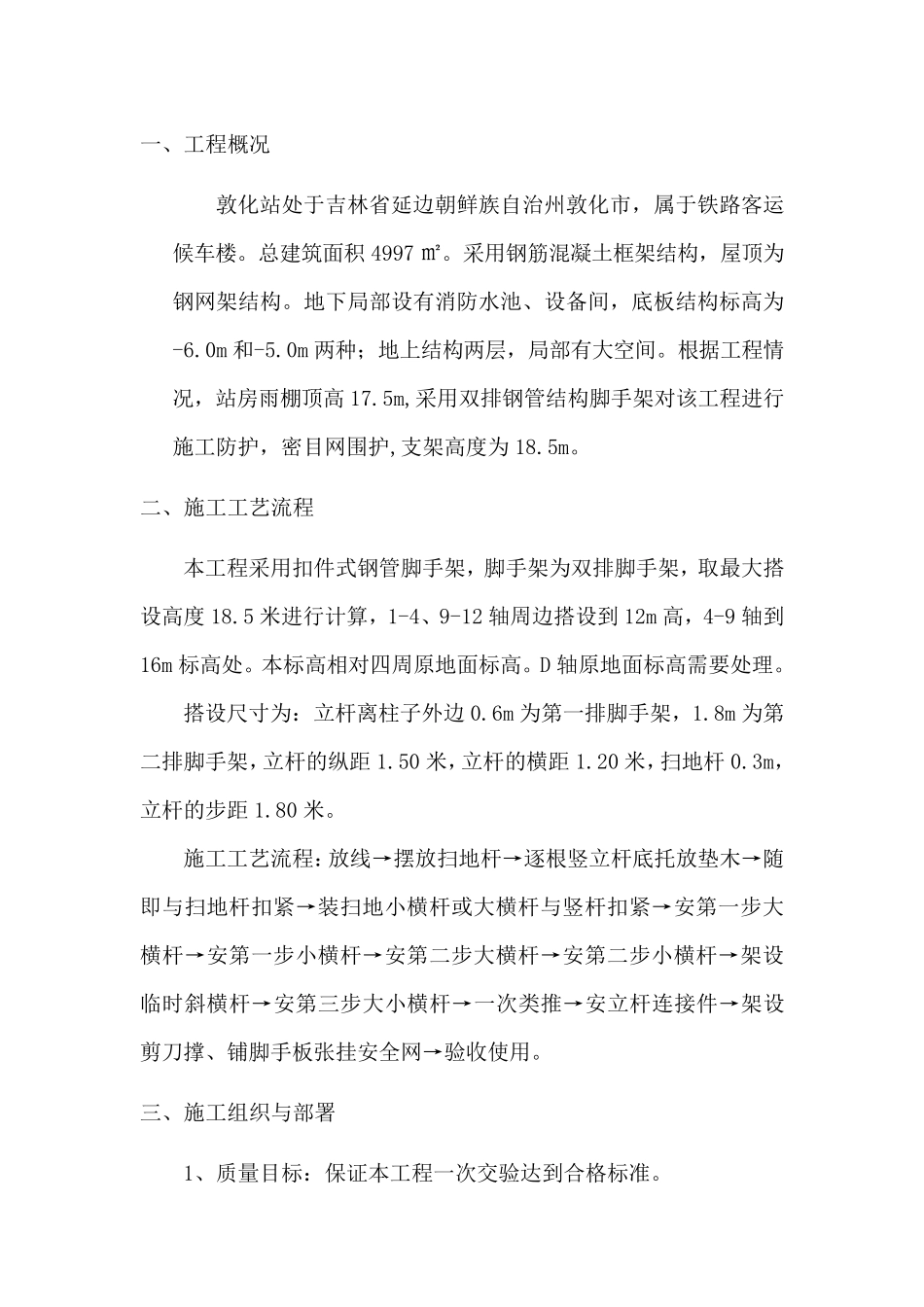

一 、 工 程 概 况 敦 化 站 处 于 吉 林 省 延 边 朝 鲜 族 自 治 州 敦 化 市 , 属 于 铁 路 客 运候 车 楼 。 总 建 筑 面 积 4997 ㎡ 。 采 用 钢 筋 混 凝 土 框 架 结 构 , 屋 顶 为钢 网 架 结 构 。 地 下 局 部 设 有 消 防 水 池 、 设 备 间 , 底 板 结 构 标 高 为-6.0m 和 -5.0m 两 种 ; 地 上 结 构 两 层 , 局 部 有 大 空 间 。 根 据 工 程 情况 , 站 房 雨 棚 顶 高 17.5m,采 用 双 排 钢 管 结 构 脚 手 架 对 该 工 程 进 行施 工 防 护 , 密 目 网 围 护 ,支 架 高 度 为 18.5m。 二 、 施 工 工 艺 流 程 本 工 程 采 用 扣 件 式 钢 管 脚 手 架 , 脚 手 架 为 双 排 脚 手 架 , 取 最 大 搭设 高 度 18.5 米 进 行 计 算 , 1-4、 9-12 轴 周 边 搭 设 到 12m 高 , 4-9 轴 到16m 标 高 处 。 本 标 高 相 对 四 周 原 地 面 标 高 。 D 轴 原 地 面 标 高 需 要 处 理 。 搭 设 尺 寸 为 : 立 杆 离 柱子外边 0.6m 为 第一 排 脚 手 架 , 1.8m 为 第二 排 脚 手 架 ,立 杆 的纵距1.50 米 ,立 杆 的横距1.20 米 ,扫地 杆 0.3m,立 杆 的步距1.80 米 。 施 工 工 艺 流 程 : 放线→摆放扫地 杆 →逐根 竖立 杆 底 托放垫木→随即与扫地 杆 扣 紧→装扫地 小横杆 或大 横杆 与竖杆 扣 紧→安第一 步大横杆 →安第一 步小横杆 →安第二 步大 横杆 →安第二 步小横杆 →架 设临时斜横杆 →安第三步大 小横杆 →一 次类 推 →安立 杆 连 接 件 →架 设剪 刀 撑 、 铺 脚 手 板 张 挂 安全 网 →验 收 使 用 。 三、 施 工 组 织 与部 署 1、 质 量 目 标 : 保 证 本 工 程 一 次交 验 达 到 合 格 标 准 。 2、 进 度 、 成 本 目 标 : 争 取 在 2012 年 10 月 31 日 按 进 度 计 划 , 主体 结 构 封 顶 时 完 成 。 为 便 于 门 窗 安 装 及 时 插 入 施 工 , 本 工 程 在 主 体 砼结 构 完 成 后 , 及 时 插 入 门 窗 安 装 、 水 电 暖...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架搭设施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
