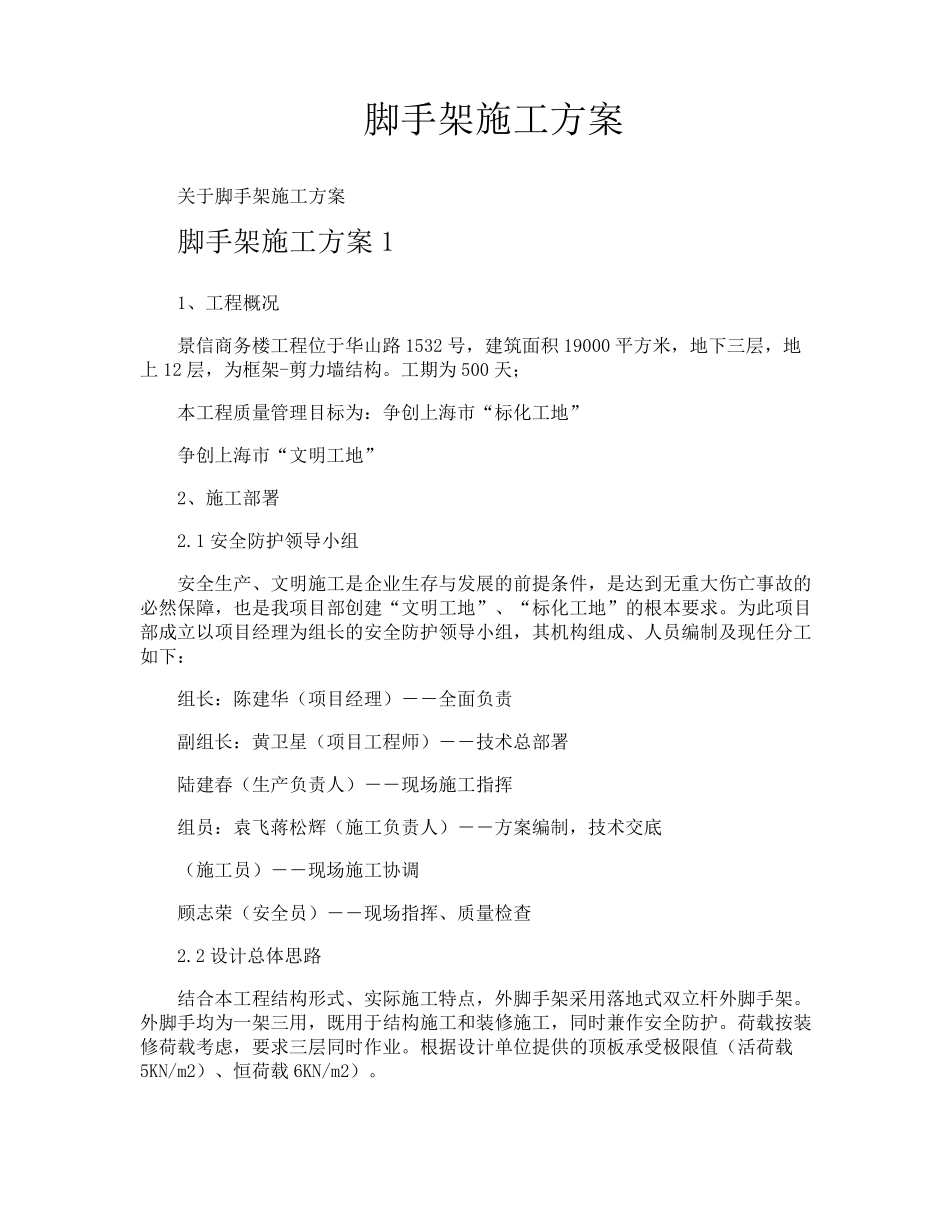

脚手架施工方案 关于脚手架施工方案 脚手架施工方案1 1、工程概况 景信商务楼工程位于华山路1532 号,建筑面积19000 平方米,地下三层,地上12 层,为框架-剪力墙结构
工期为500 天; 本工程质量管理目标为:争创上海市“标化工地” 争创上海市“文明工地” 2、施工部署 2
1 安全防护领导小组 安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明工地”、“标化工地”的根本要求
为此项目部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及现任分工如下: 组长:陈建华(项目经理)――全面负责 副组长:黄卫星(项目工程师)――技术总部署 陆建春(生产负责人)――现场施工指挥 组员:袁飞蒋松辉(施工负责人)――方案编制,技术交底 (施工员)――现场施工协调 顾志荣(安全员)――现场指挥、质量检查 2
2 设计总体思路 结合 本工程结构形 式 、实 际 施工特 点 ,外 脚手架采 用 落 地式 双 立杆 外 脚手架
外 脚手均 为一 架三用 ,既 用 于结构施工和 装 修 施工,同 时 兼 作 安全防护
荷 载 按 装修 荷 载 考 虑 ,要求三层同 时 作 业
根据 设计单 位提供 的顶 板 承 受 极 限 值 (活 荷 载5KN/m2)、恒 荷 载 6KN/m2)

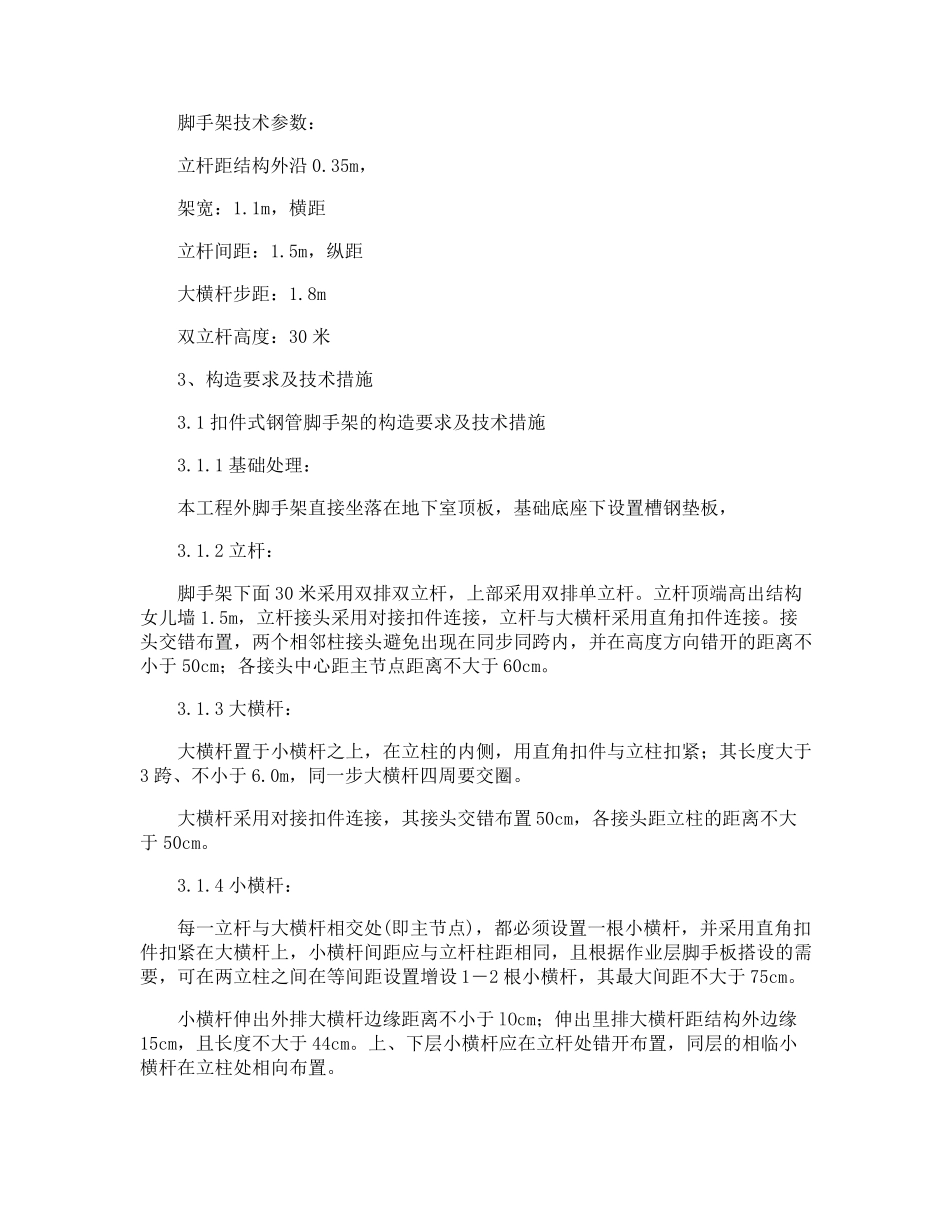

脚 手 架 技 术 参 数 : 立 杆 距 结 构 外 沿 0
35m, 架 宽 : 1
1m, 横 距 立 杆 间 距 : 1
5m, 纵 距 大 横 杆 步 距 : 1

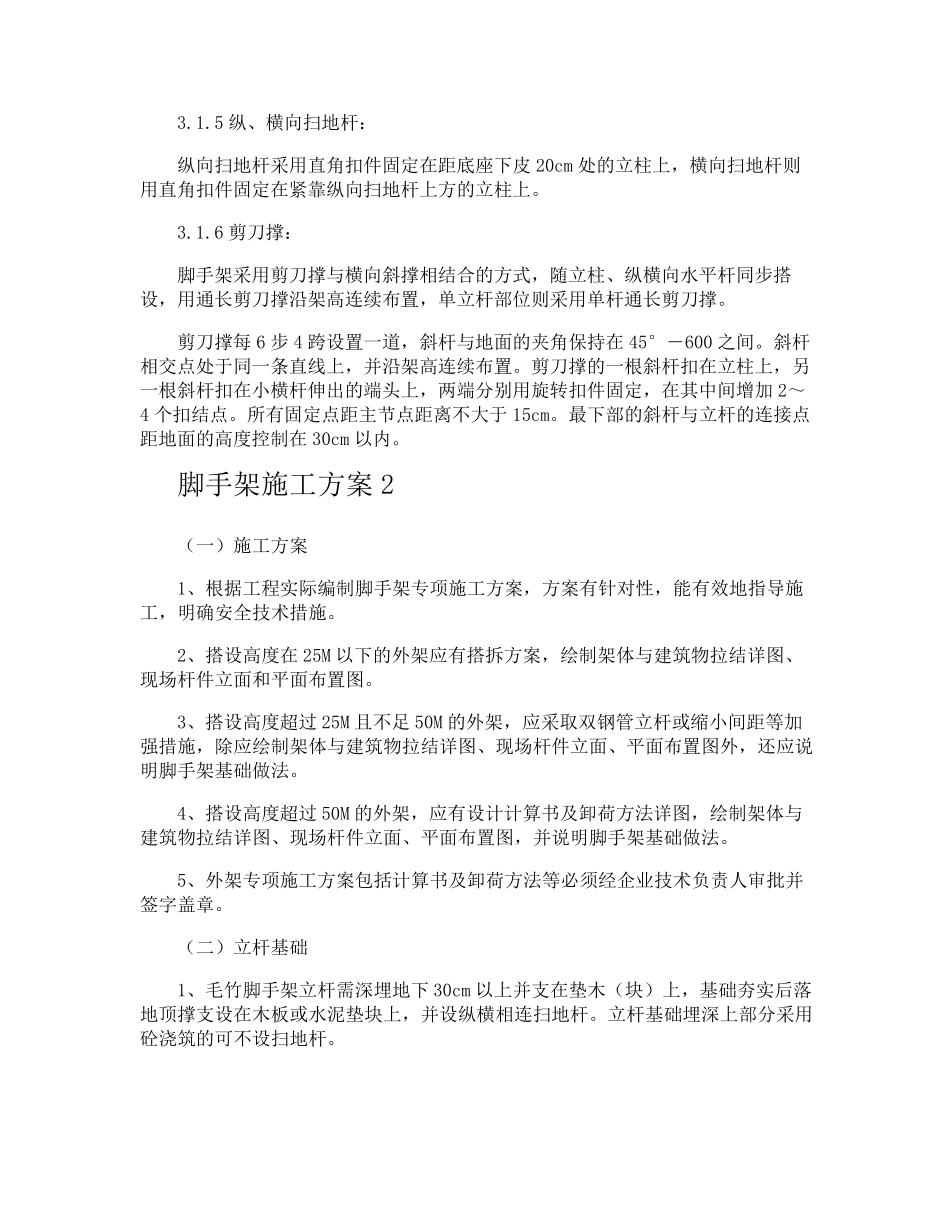

8m 双 立 杆 高 度 : 30 米 3、 构 造 要 求 及 技 术 措 施 3
1 扣 件 式 钢 管 脚 手 架 的 构 造 要 求 及 技 术 措 施 3
1 基 础 处 理 : 本 工 程 外 脚 手 架 直 接 坐 落 在 地 下 室 顶 板 , 基 础 底
