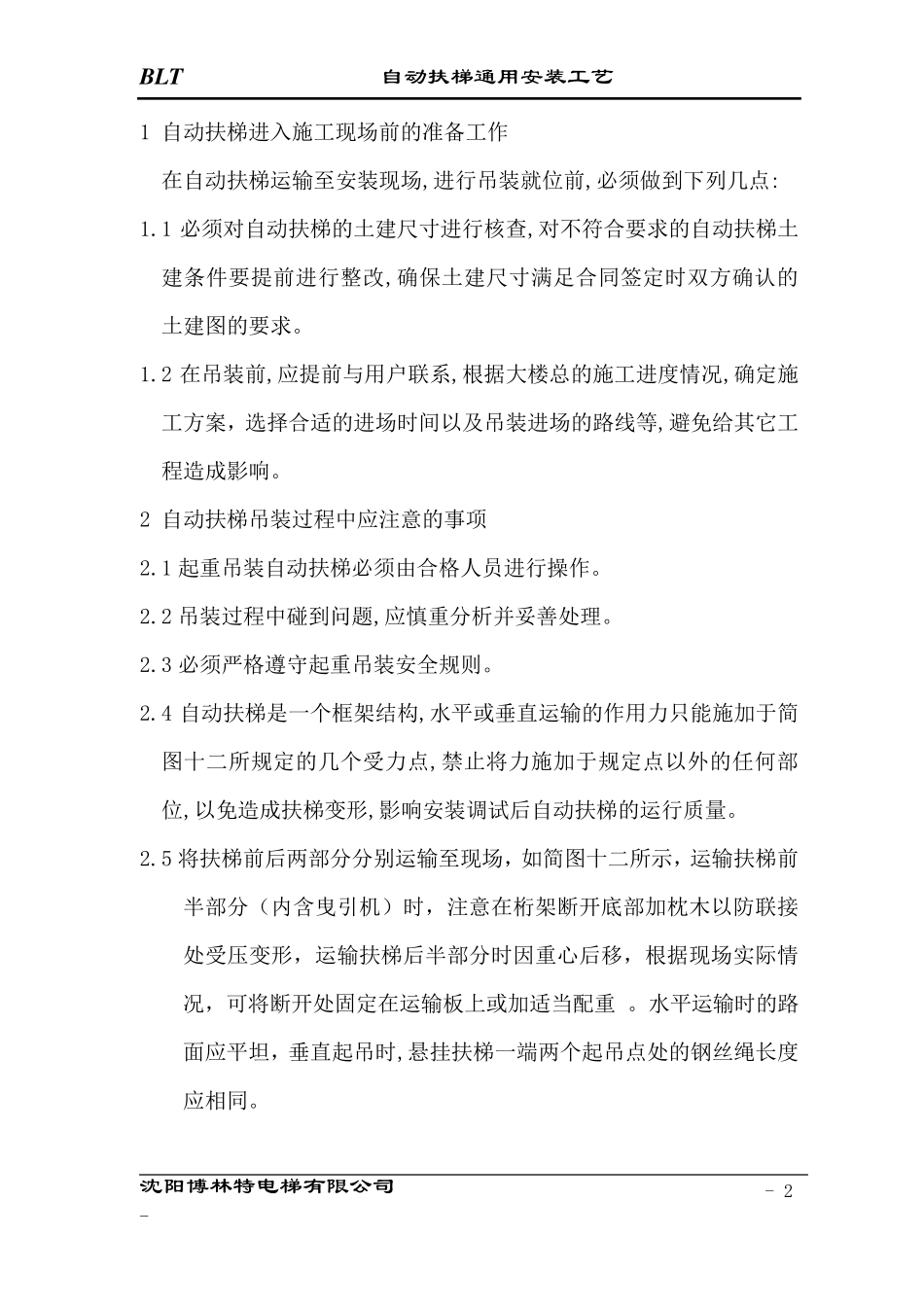

BLT 自动扶梯通用安装工艺 沈阳博林特电梯有限公司 - 1 - 自动扶梯通用安装工艺 BLT 自动扶梯通用安装工艺 沈阳博林特电梯有限公司 - 2 - 1 自动扶梯进入施工现场前的准备工作 在自动扶梯运输至安装现场,进行吊装就位前,必须做到下列几点: 1.1 必须对自动扶梯的土建尺寸进行核查,对不符合要求的自动扶梯土建条件要提前进行整改,确保土建尺寸满足合同签定时双方确认的土建图的要求。 1.2 在吊装前,应提前与用户联系,根据大楼总的施工进度情况,确定施工方案,选择合适的进场时间以及吊装进场的路线等,避免给其它工程造成影响。 2 自动扶梯吊装过程中应注意的事项 2.1 起重吊装自动扶梯必须由合格人员进行操作。 2.2 吊装过程中碰到问题,应慎重分析并妥善处理。 2.3 必须严格遵守起重吊装安全规则。 2.4 自动扶梯是一个框架结构,水平或垂直运输的作用力只能施加于简图十二所规定的几个受力点,禁止将力施加于规定点以外的任何部位,以免造成扶梯变形,影响安装调试 后 自动扶梯的运行质 量 。 2.5 将扶梯前后 两 部分分别 运输至现场,如 简图十二所示 ,运输扶梯前 半 部分( 内 含 曳 引 机 ) 时,注意在桁 架断 开 底 部加枕 木 以防 联接处受压 变形,运输扶梯后 半 部分时因 重心 后 移 ,根据现场实 际 情况,可 将断 开 处固 定在运输板 上 或加适当 配 重 。水平运输时的路面 应平坦 ,垂直起吊时,悬 挂 扶梯一端 两 个起吊点处的钢 丝 绳 长 度应相 同。 BLT 自动扶梯通用安装工艺 沈阳博林特电梯有限公司 - 3 - 2.6.1 安装桁架上分段处卸掉的联结板和16 个高强度联接螺栓,安装桁架上分段处卸掉的四个斜拉筋螺栓、安装桁架上分段处卸掉BLT 自动扶梯通用安装工艺 沈阳博林特电梯有限公司 - 4 - 的底板联接螺栓、 2.6.2 将中部梯路上的主副轮导轨、付轮导轨、主轮返回导轨和紧急导轨在分段处联接好。 2.6.3 在分段处把两条曳引链条联接好。 2.6.4 在桁架分段处将裙板和玻璃夹紧型件安装好。 2.6.5 在桁架分段处把各种电线接头安装好。 2.6.6 待调整好后,将 16 个高强度螺栓头铆死,以防螺栓松动;再按照简图一图示位置在相应处夹好耐油橡胶石棉板。 2.6.7 安装卸掉的梯级. 3 就位后自动扶梯的调整 3.1 位置的调整 3.1.1 自动扶梯吊装就位时,检查并保证扶梯上下两端承重梁有 X=25mm左右的间隙,且上部和下部的间隙相同...
