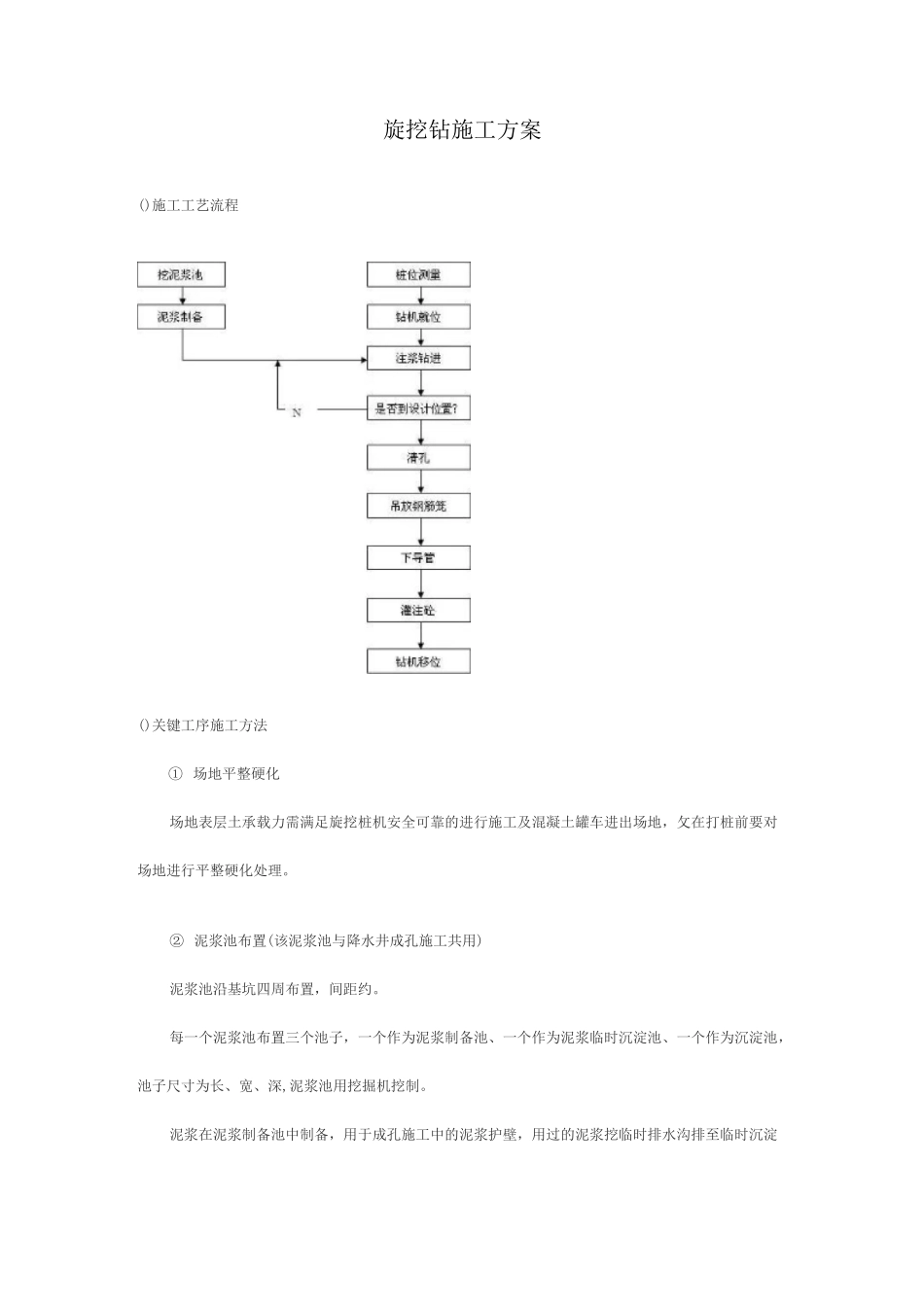

旋挖钻施工方案()施工工艺流程()关键工序施工方法① 场地平整硬化场地表层土承载力需满足旋挖桩机安全可靠的进行施工及混凝土罐车进出场地,攵在打桩前要对场地进行平整硬化处理。② 泥浆池布置(该泥浆池与降水井成孔施工共用)泥浆池沿基坑四周布置,间距约。每一个泥浆池布置三个池子,一个作为泥浆制备池、一个作为泥浆临时沉淀池、一个作为沉淀池,池子尺寸为长、宽、深,泥浆池用挖掘机挖制。泥浆在泥浆制备池中制备,用于成孔施工中的泥浆护壁,用过的泥浆挖临时排水沟排至临时沉淀池;临时沉淀池中的泥浆经沉淀后,上层泥浆可用泥浆泵抽至制备池,循环利用;不能使用的泥浆用泥浆泵抽至沉淀池,经沉淀后将沉碴捞除并清运。不用的泥浆池应及时回填,防止人跌落池中。③ 桩位放样按“从整体到局部的原则”进行桩基的位置放样,进行钻孔的标高放样时,应及时对放样的标高进行复核。采用全站仪准确测放各桩点的位置,使其误差在。④ 钻机就位钻机就位时,要事先检查钻机的性能状态是否良好保证钻机工作正常。⑤ 钻孔施工钻孔施工前,先根据桩中心点埋设钢护筒,护筒埋设时应注意平面定位的准确性。旋挖法钻孔的基本施工操作方法如下:钻孔施工时,将钥匙开关打到电源档,旋挖钻机的显示器显示旋挖钻机标记画面,按任意键进入工作画面。先进行旋挖钻机的钻桅起立桅及调垂很卩首先将旋挖钻机移到钻孔作业所在位置,旋挖钻机的显示器显示桅杆工作画面。从桅杆工作画面中可实时观察到桅杆的轴、轴方向的偏移。操作旋挖钻机的电气手柄将桅杆从运输状态位置起升到工作状态位置,在此过程中,旋挖钻机的控制器通过采集电气手柄及倾角传感器信号,通过数学运算,输出信号驱动液压油缸的比例阀实现闭环起立桅控制。实现桅杆平稳同步起立桅。同时采集限位开关信号,对起立桅过程中钻桅左右倾斜角度进行保护。在钻孔作业之前需要对桅杆进行定位设置,做直孔作业,需要对桅杆进行调垂。调垂可分为手动调垂、自动调垂两种方式。在桅杆相对零位士。范围内才可通过显示器上的自动调垂按钮进行自动调垂作业;而桅杆超出相对零位士。范围时,只能通过显示器上的点动按钮或左操作箱上的电气手柄进行手动调垂工作。在调垂过程中,操作人员可通过显示器的桅杆工作界面实时监测桅杆的位置状态,使桅杆最终达到作业成孔的设定位置。钻孔时通过显示器按钮直接进入主工作界面,然后进行钻孔作业。钻孔时先将钻斗着地,通过显示器上的清零按钮进行清零操作,记录钻机钻...
