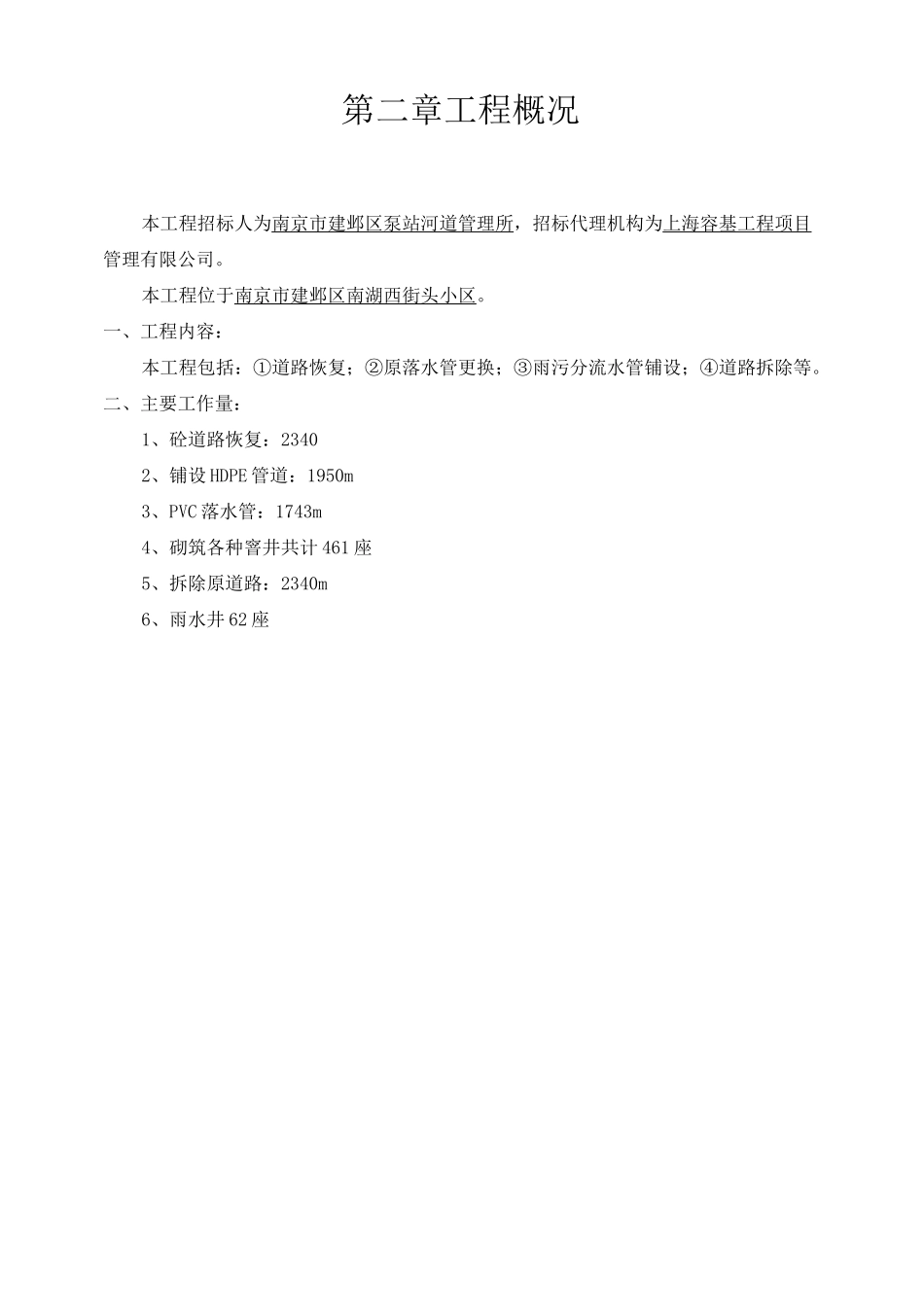

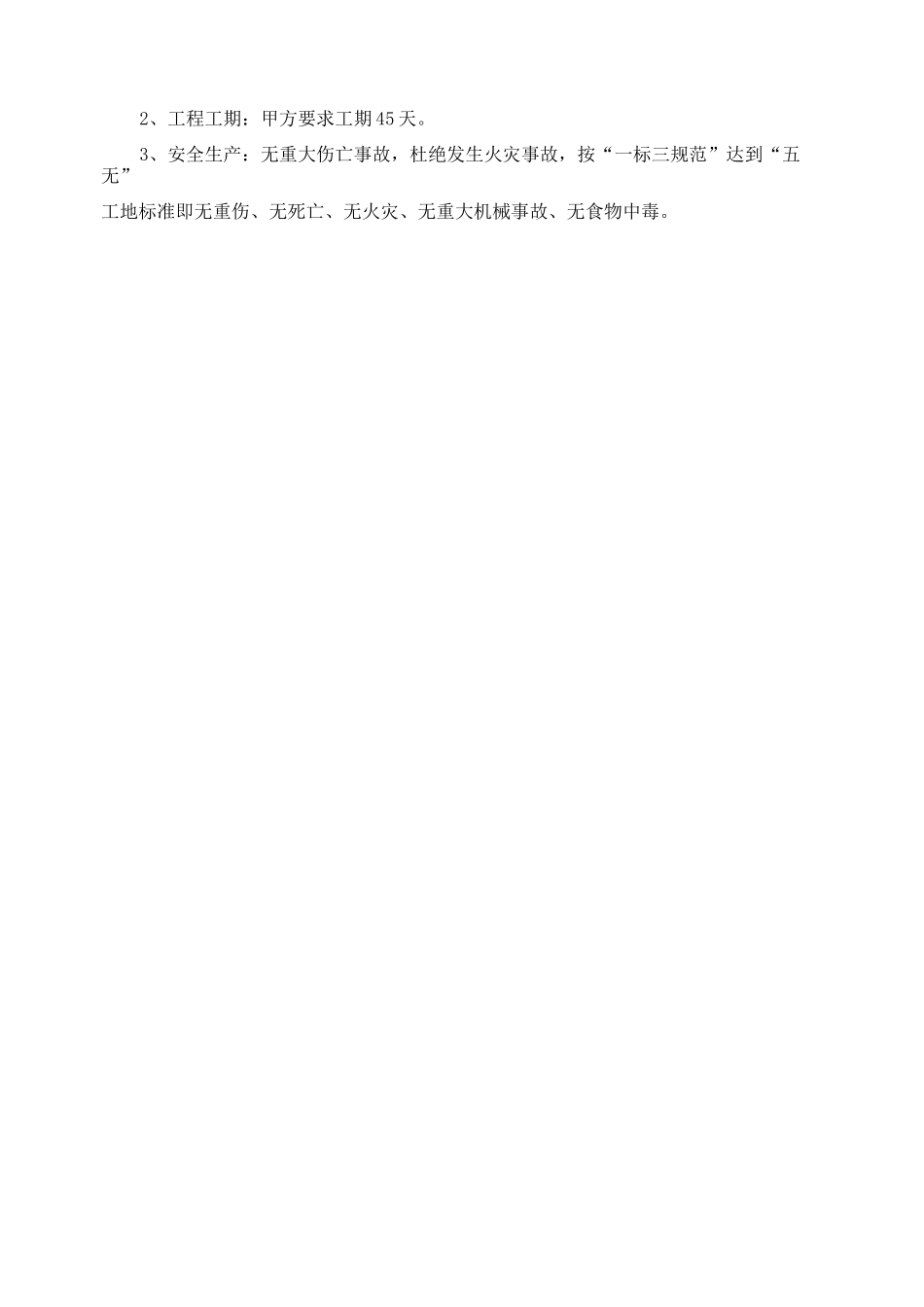

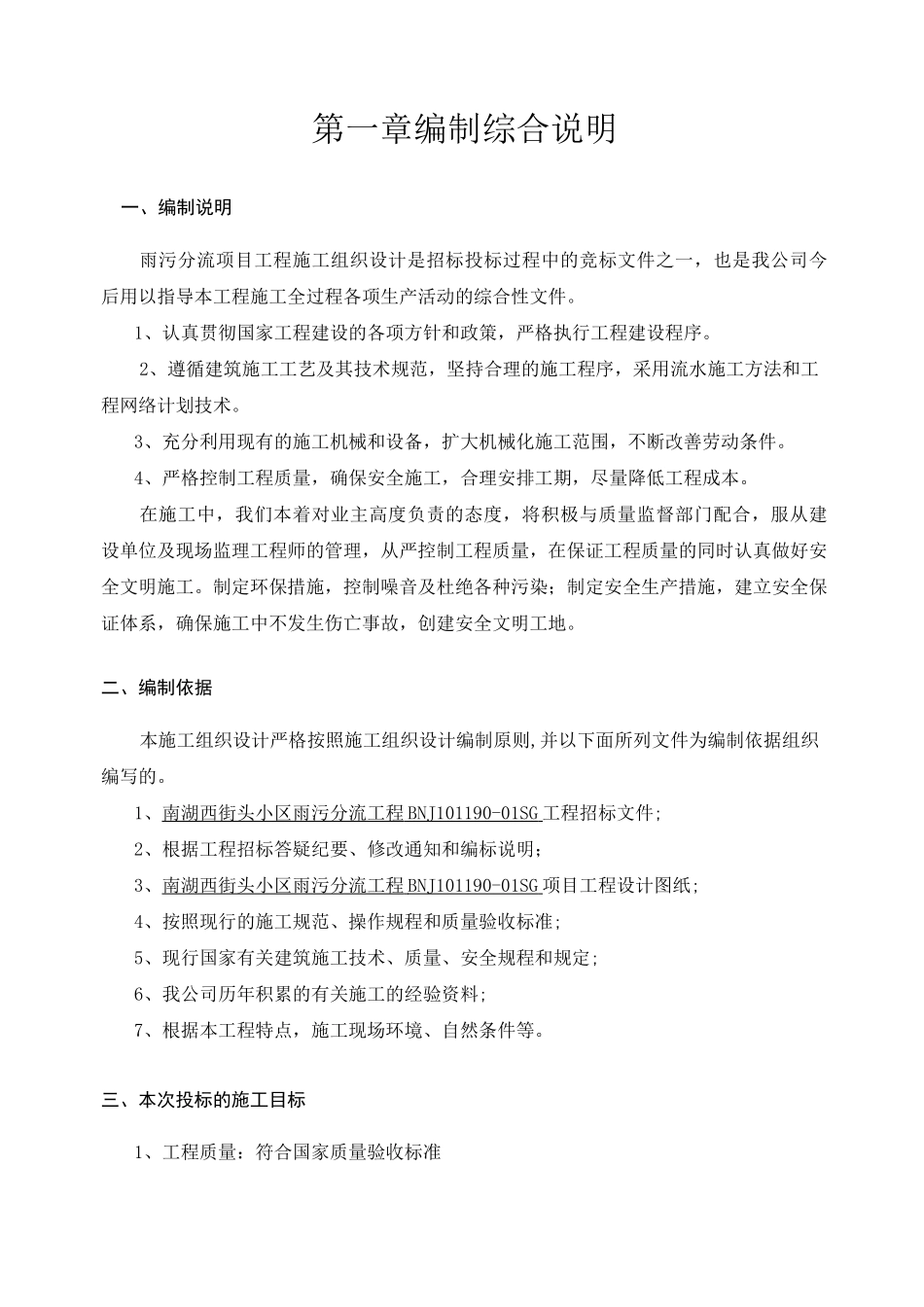

第一章编制综合说明一、编制说明雨污分流项目工程施工组织设计是招标投标过程中的竞标文件之一,也是我公司今后用以指导本工程施工全过程各项生产活动的综合性文件。1、认真贯彻国家工程建设的各项方针和政策,严格执行工程建设程序。2、遵循建筑施工工艺及其技术规范,坚持合理的施工程序,采用流水施工方法和工程网络计划技术。3、充分利用现有的施工机械和设备,扩大机械化施工范围,不断改善劳动条件。4、严格控制工程质量,确保安全施工,合理安排工期,尽量降低工程成本。在施工中,我们本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及现场监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音及杜绝各种污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。二、编制依据本施工组织设计严格按照施工组织设计编制原则,并以下面所列文件为编制依据组织编写的。1、南湖西街头小区雨污分流工程 BNJ101190-01SG 工程招标文件;2、根据工程招标答疑纪要、修改通知和编标说明;3、南湖西街头小区雨污分流工程 BNJ101190-01SG 项目工程设计图纸;4、按照现行的施工规范、操作规程和质量验收标准;5、现行国家有关建筑施工技术、质量、安全规程和规定;6、我公司历年积累的有关施工的经验资料;7、根据本工程特点,施工现场环境、自然条件等。三、本次投标的施工目标1、工程质量:符合国家质量验收标准2、工程工期:甲方要求工期 45 天。3、安全生产:无重大伤亡事故,杜绝发生火灾事故,按“一标三规范”达到“五无”工地标准即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。第二章工程概况本工程招标人为南京市建邺区泵站河道管理所,招标代理机构为上海容基工程项目管理有限公司。本工程位于南京市建邺区南湖西街头小区。一、工程内容:本工程包括:①道路恢复;②原落水管更换;③雨污分流水管铺设;④道路拆除等。二、主要工作量:1、砼道路恢复:23402、铺设 HDPE 管道:1950m3、PVC 落水管:1743m4、砌筑各种窨井共计 461 座5、拆除原道路:2340m6、雨水井 62 座第三章施工方案与技术措施3.1、施工准备为合理安排工程的施工进度,在工程开工前营造一个良好的施工环境,我公司将依靠团体施工的优势,在施工准备期间完成如下工作:3.1.1 施工环境准备:1)根据现场地形、供水、供电情况进行总平面布置设计。2)落...
