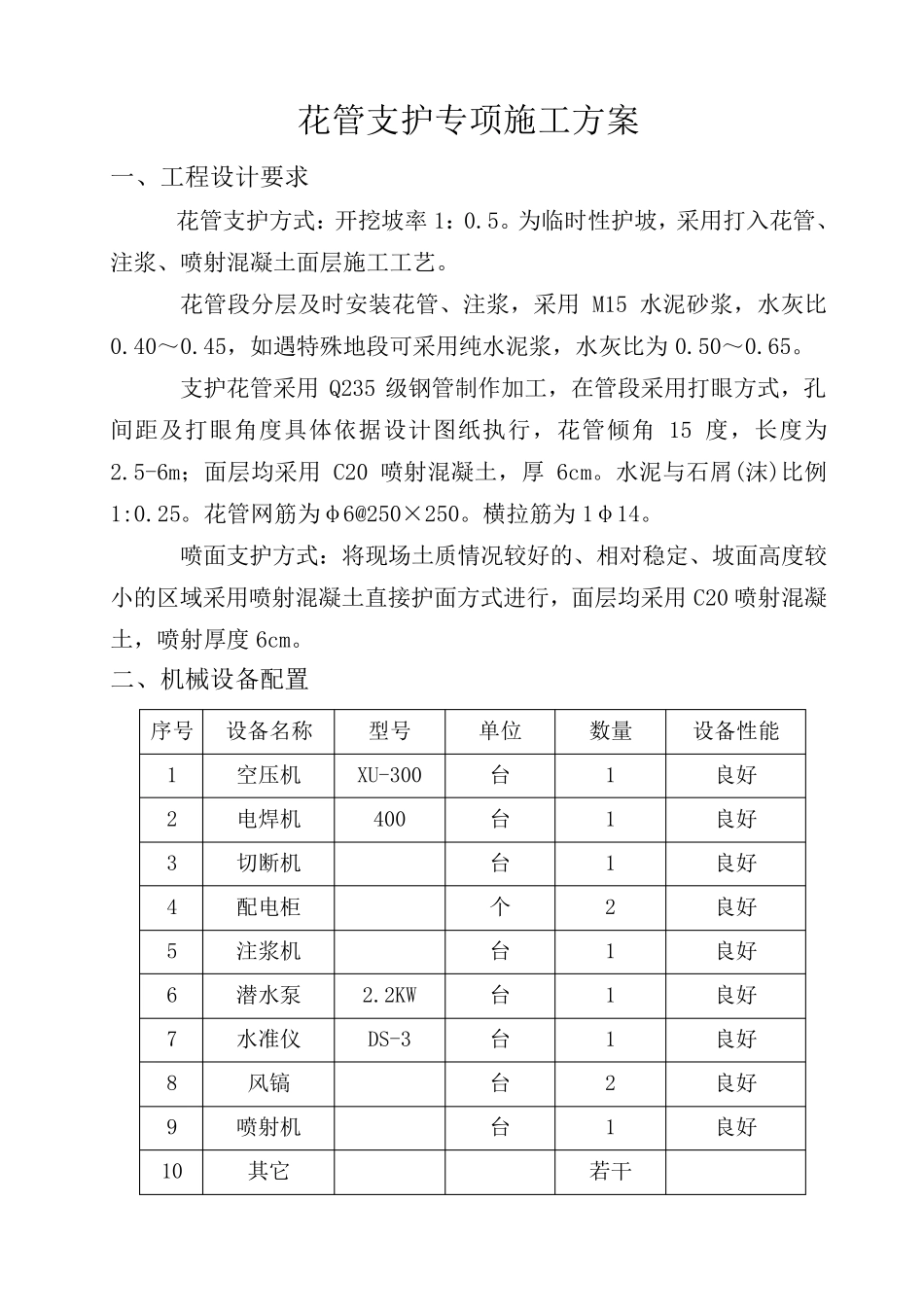

花管支护专项施工方案 一、工程设计要求 花管支护方式:开挖坡率1:0
为临时性护坡,采用打入花管、注浆、喷射混凝土面层施工工艺
花管段分层及时安装花管、注浆,采用M15 水泥砂浆,水灰比0
45,如遇特殊地段可采用纯水泥浆,水灰比为0
支护花管采用Q235 级钢管制作加工,在管段采用打眼方式,孔间距及打眼角度具体依据设计图纸执行,花管倾角15 度,长度为2
5-6m;面层均采用C20 喷射混凝土,厚6cm
水泥与石屑(沫)比例1:0
花管网筋为φ6@250×250
横拉筋为1φ14
喷面支护方式:将现场土质情况较好的、相对稳定、坡面高度较小的区域采用喷射混凝土直接护面方式进行,面层均采用C20 喷射混凝土,喷射厚度6cm
二、机械设备配置 序号 设备名称 型号 单位 数量 设备性能 1 空压机 XU-300 台 1 良好 2 电焊机 400 台 1 良好 3 切断机 台 1 良好 4 配电柜 个 2 良好 5 注浆机 台 1 良好 6 潜水泵 2
2KW 台 1 良好 7 水准仪 DS-3 台 1 良好 8 风镐 台 2 良好 9 喷射机 台 1 良好 10 其它 若干 — 1 — 三、花管(土钉墙)施工方案与方法 3

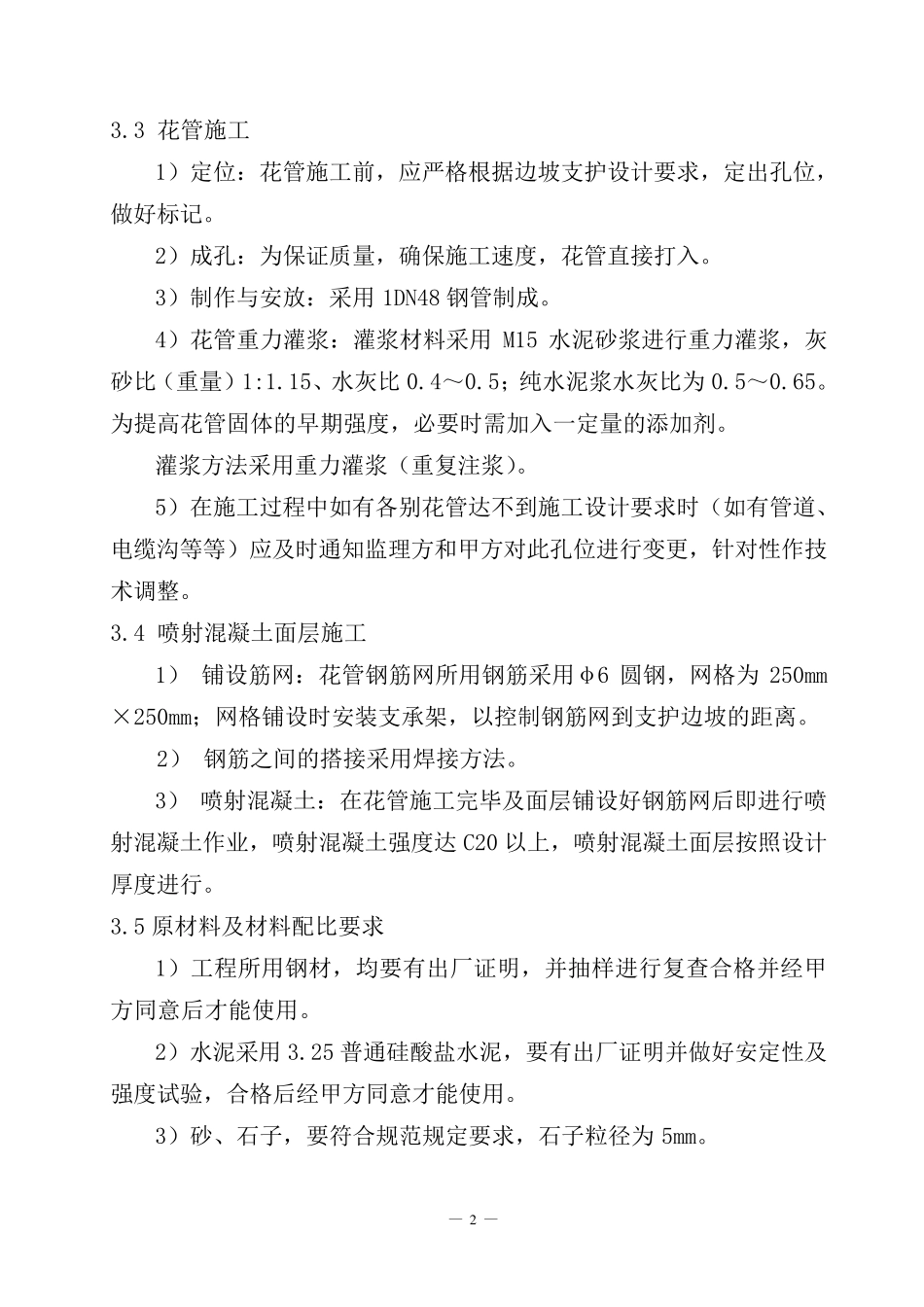

1 施工程序 1)施工前要对设计条件,地层条件及环境条件进行检查,在确保安全的前提下,编制实施方案
2)施工前,要对原材料的型号、品种、规格的质量及生产厂家进行检查,必须由甲方认可后,并且满足设计要求方可采购,所采购的材料,应符合设计和规范要求,并附有产品合格证,不符合国家规范要求的材料,决不允许在施工中使用,应清离现场
3)施工前,应选择相近地点进行 3 根花管的工艺试作业,主要对钻孔注浆工序进行作业考核,以确定施工工艺和装备在本工程的适用性
4)机械土方开挖 基坑分层开挖深度不超过3
每次允许在距周
