会议纪要主要就是记录开会时候的状况,不需要写完毕语,有些会议纪要需要工作人员签名,有些不需要,主要是看公司的制度,我们看看下面的会议纪要范文吧

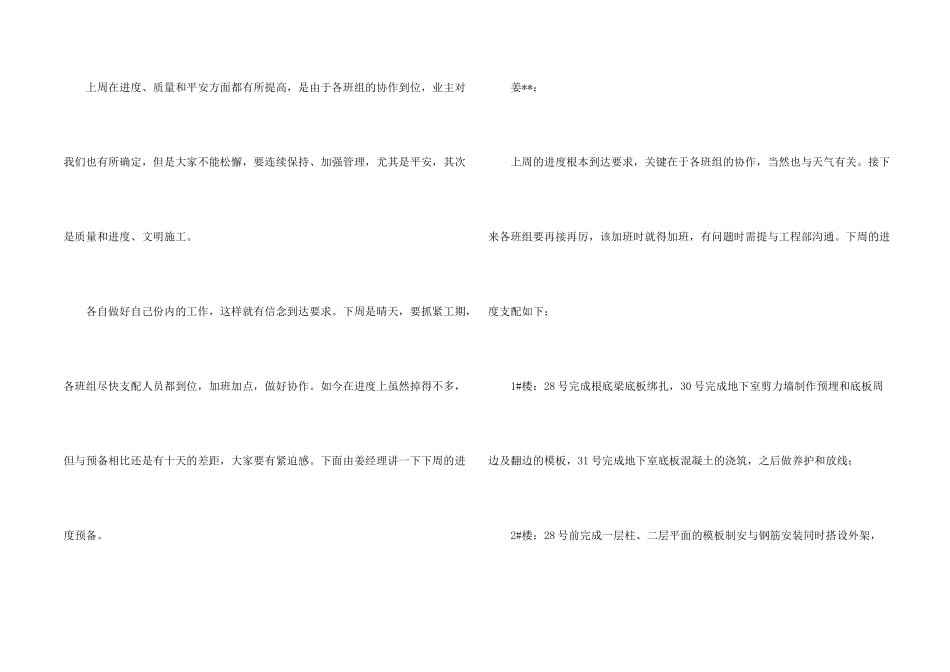

会议纪要范文 湖北**集团**其次电线电缆有限公司工程部 平安生产会议纪要 会议名称:平安生产工作会议 会议地点:工程部会议室 主持人:胡** 记录人员:陈** 参加会议人员工程部全体管理人员及各班组负责人 会议时间:20**年 5 月 25 日晚 胡**: 上周在进度、质量和平安方面都有所提高,是由于各班组的协作到位,业主对我们也有所确定,但是大家不能松懈,要连续保持、加强管理,尤其是平安,其次是质量和进度、文明施工
各自做好自己份内的工作,这样就有信念到达要求
下周是晴天,要抓紧工期,各班组尽快支配人员都到位,加班加点,做好协作
如今在进度上虽然掉得不多,但与预备相比还是有十天的差距,大家要有紧迫感
下面由姜经理讲一下下周的进度预备
姜**: 上周的进度根本到达要求,关键在于各班组的协作,当然也与天气有关
接下来各班组要再接再厉,该加班时就得加班,有问题时需提与工程部沟通
下周的进度支配如下: 1#楼:28 号完成根底梁底板绑扎,30 号完成地下室剪力墙制作预埋和底板周边及翻边的模板,31 号完成地下室底板混凝土的浇筑,之后做养护和放线; 2#楼:28 号前完成一层柱、二层平面的模板制安与钢筋安装同时搭设外架,模板做好加固,28 号浇筑混凝土,要留意梯间部位,不要犯质量通病,确保拆模后的感观质量良好
3#29 号开头三层构造平面的模板制作安装与內架搭设以及筋绑扎,焊接与安装; 4#楼:28 号前完成全部的根底柱浇砼,29 号根底验收,31 号前完成土方回填,做好吊装前的预备; 5#、6#楼钢构连续安装工作
在平安方面,要留意好三宝四口五临边、高空坠物、塔吊,
