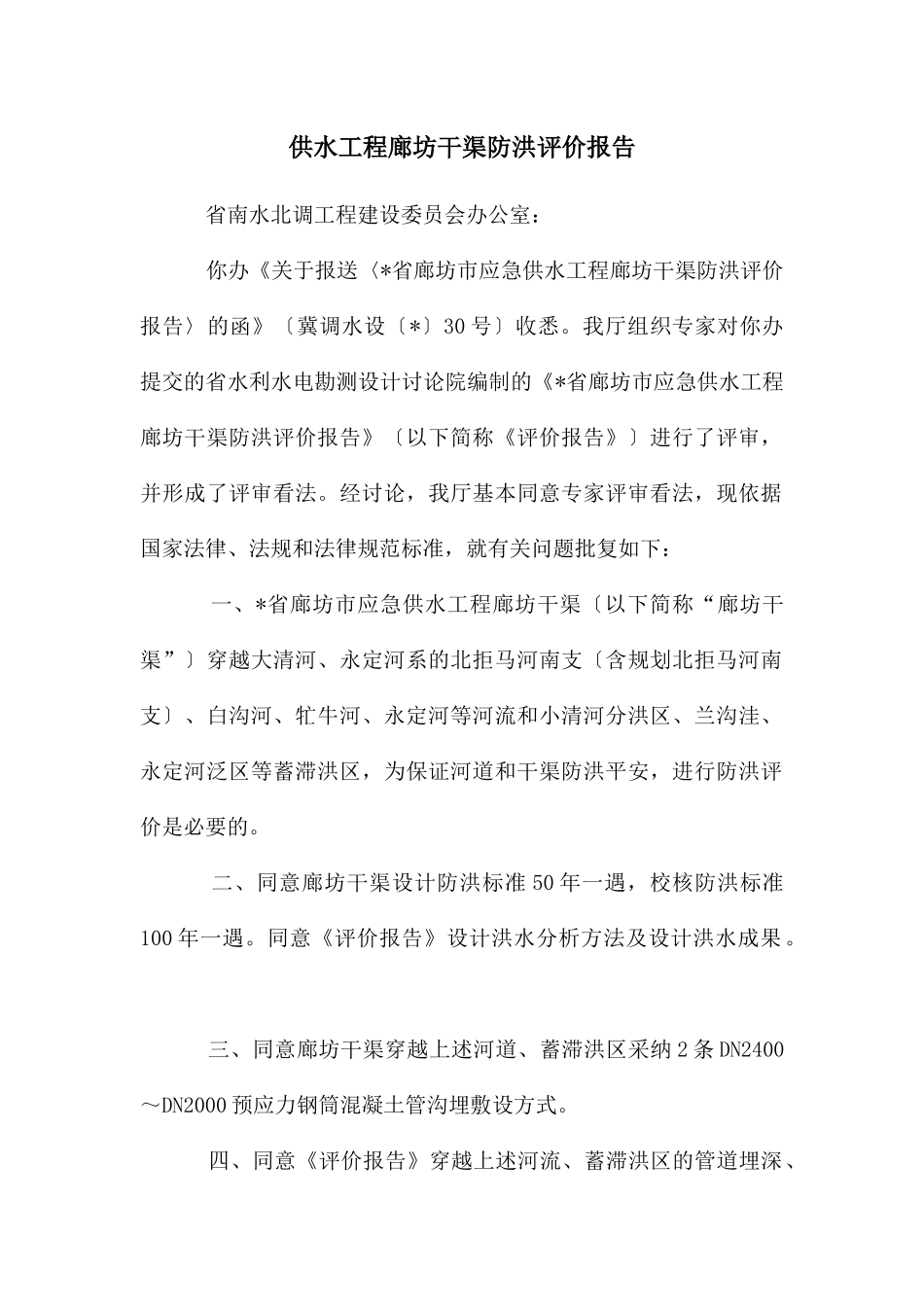

供水工程廊坊干渠防洪评价报告 省南水北调工程建设委员会办公室: 你办《关于报送〈*省廊坊市应急供水工程廊坊干渠防洪评价报告〉的函》〔冀调水设〔*〕30 号〕收悉
我厅组织专家对你办提交的省水利水电勘测设计讨论院编制的《*省廊坊市应急供水工程廊坊干渠防洪评价报告》〔以下简称《评价报告》〕进行了评审,并形成了评审看法
经讨论,我厅基本同意专家评审看法,现依据国家法律、法规和法律规范标准,就有关问题批复如下: 一、*省廊坊市应急供水工程廊坊干渠〔以下简称“廊坊干渠”〕穿越大清河、永定河系的北拒马河南支〔含规划北拒马河南支〕、白沟河、牤牛河、永定河等河流和小清河分洪区、兰沟洼、永定河泛区等蓄滞洪区,为保证河道和干渠防洪平安,进行防洪评价是必要的
二、同意廊坊干渠设计防洪标准 50 年一遇,校核防洪标准100 年一遇
同意《评价报告》设计洪水分析方法及设计洪水成果
三、同意廊坊干渠穿越上述河道、蓄滞洪区采纳 2 条 DN2400~DN2000 预应力钢筒混凝土管沟埋敷设方式
四、同意《评价报告》穿越上述河流、蓄滞洪区的管道埋深、堤防护砌方式和规模的评价看法
考虑到白沟河、永定河系我省主要行洪河道,在防洪体系中起着举足轻重的作用,基本同意《评价报告》中对廊坊干渠穿越白沟河两堤及永定河南小埝、南前卫埝、北小埝、北大堤等主要堤防时,除增加埋深外,还要增加套管、防水板、截水环等措施,以确保堤防平安完好
鉴于白沟河规划有堤防加固加高任务,因此廊坊干渠穿越该河两堤处堤防护砌前应按规划断面加固加高

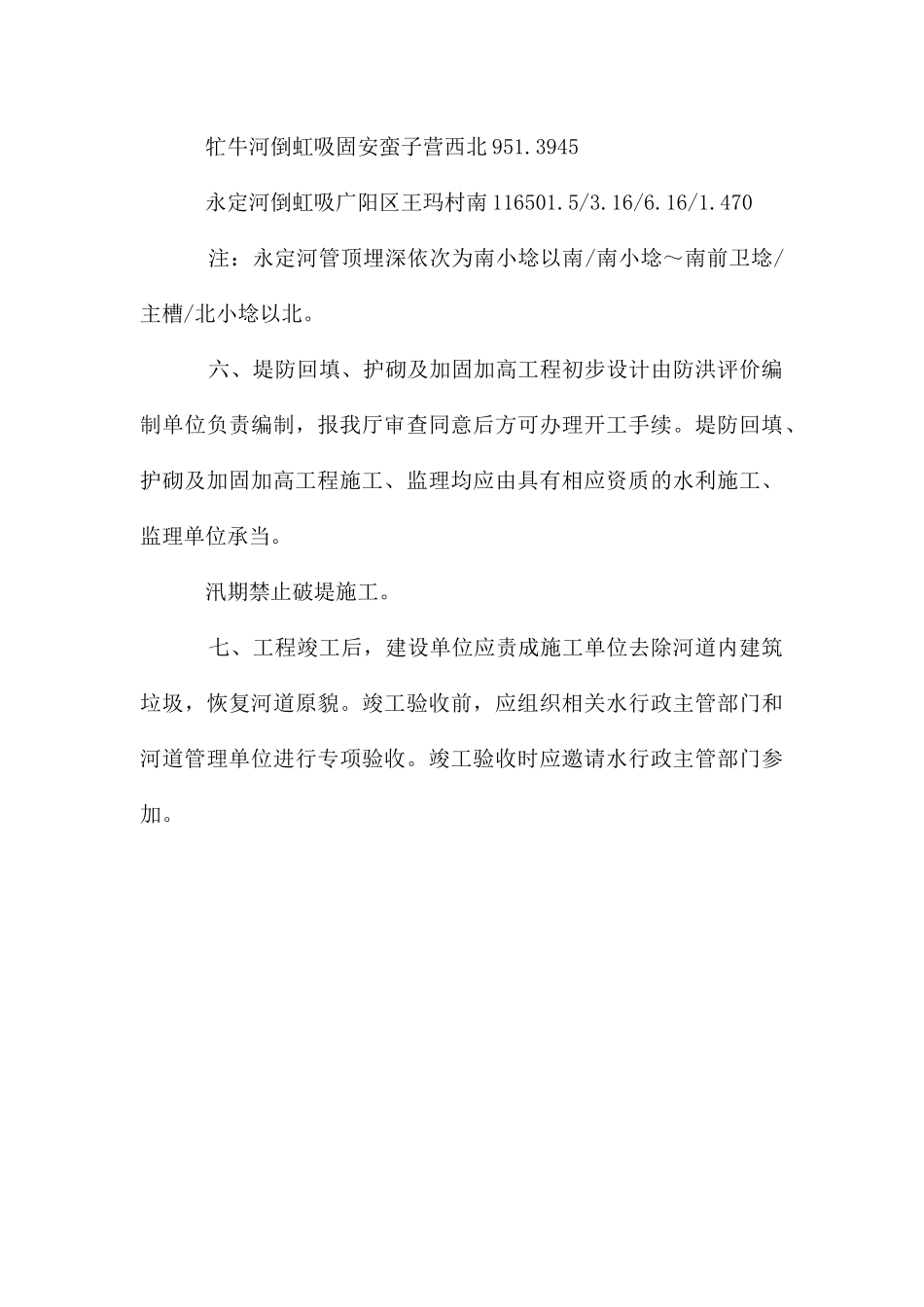

穿越各河建筑物掌握指标见下表
五、为确保堤防开挖部分回填土与原堤连接良好,堤段管沟应开蹬搭接回填,蹬高不得超过 30 厘米,边坡不得陡于 1∶3
管沟回填应用原状土分层回填夯实,如需外运土回填时,土质含粘粒不小于原状土,以确保堤防填筑质量符合法律规范要求
廊坊干渠穿越河流建筑物掌握指标表 单
