电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

公司工程部规章制度

公司工程部规章制度_第1页
1/8
公司工程部规章制度_第2页
2/8
公司工程部规章制度_第3页
3/8

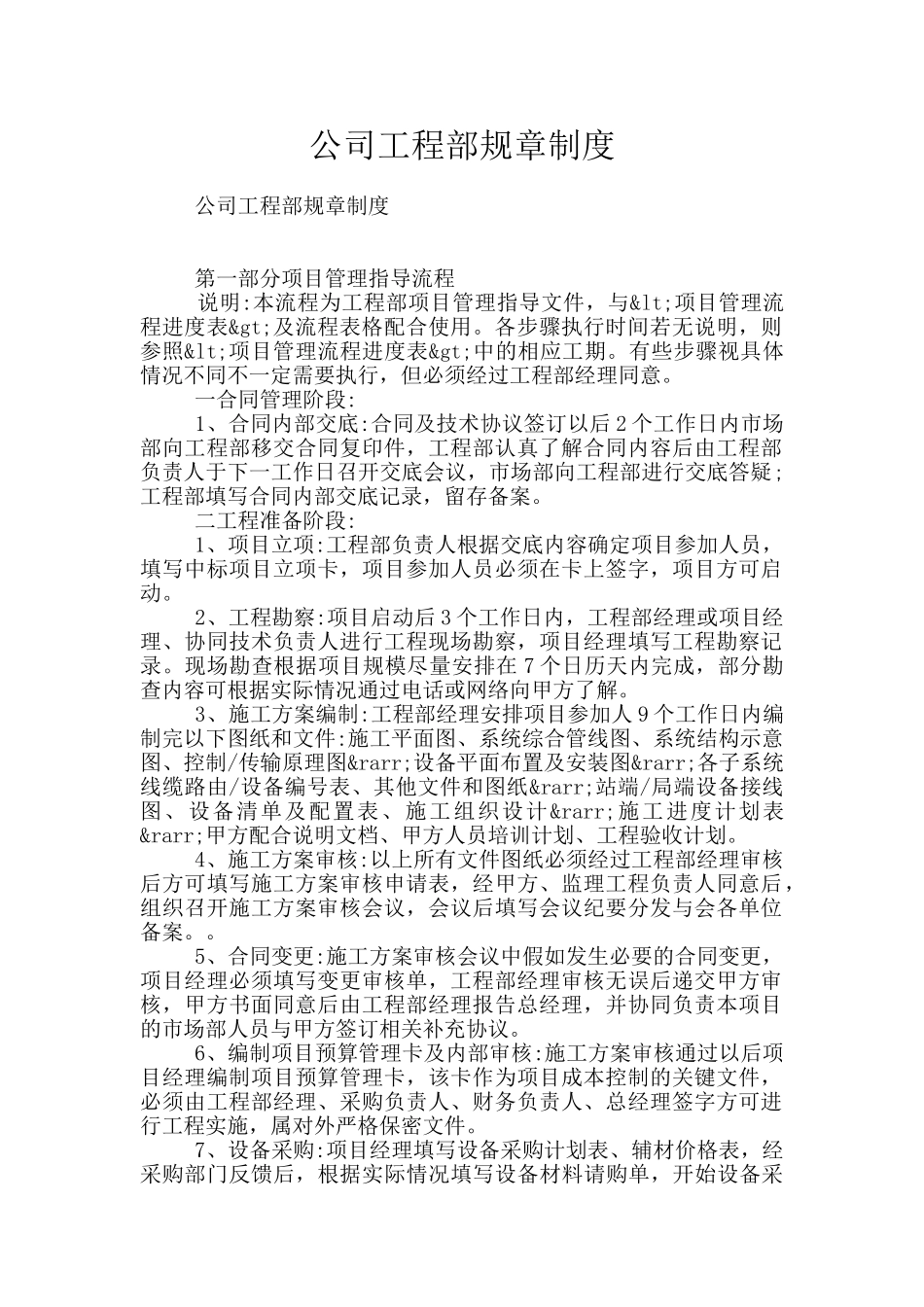

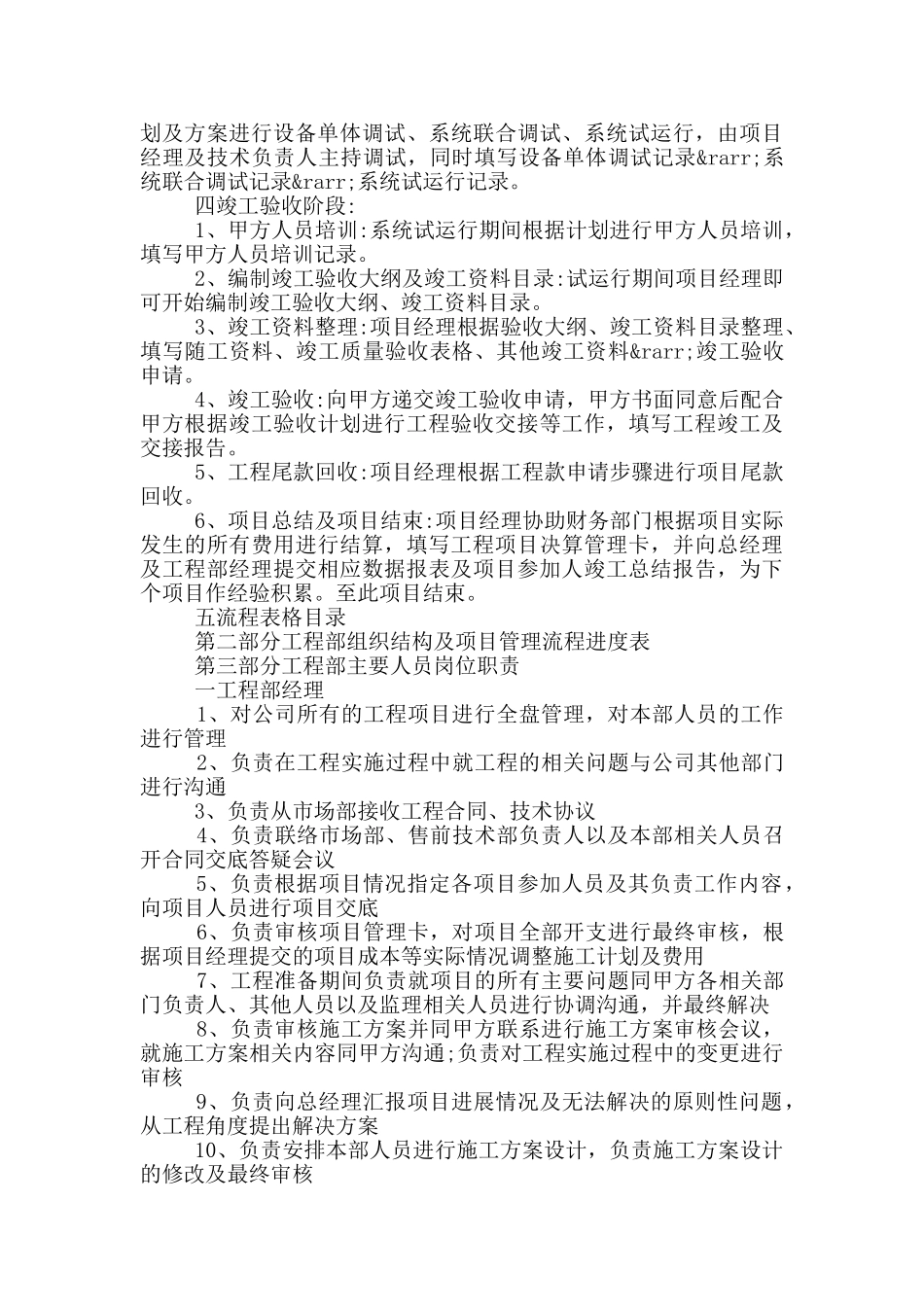

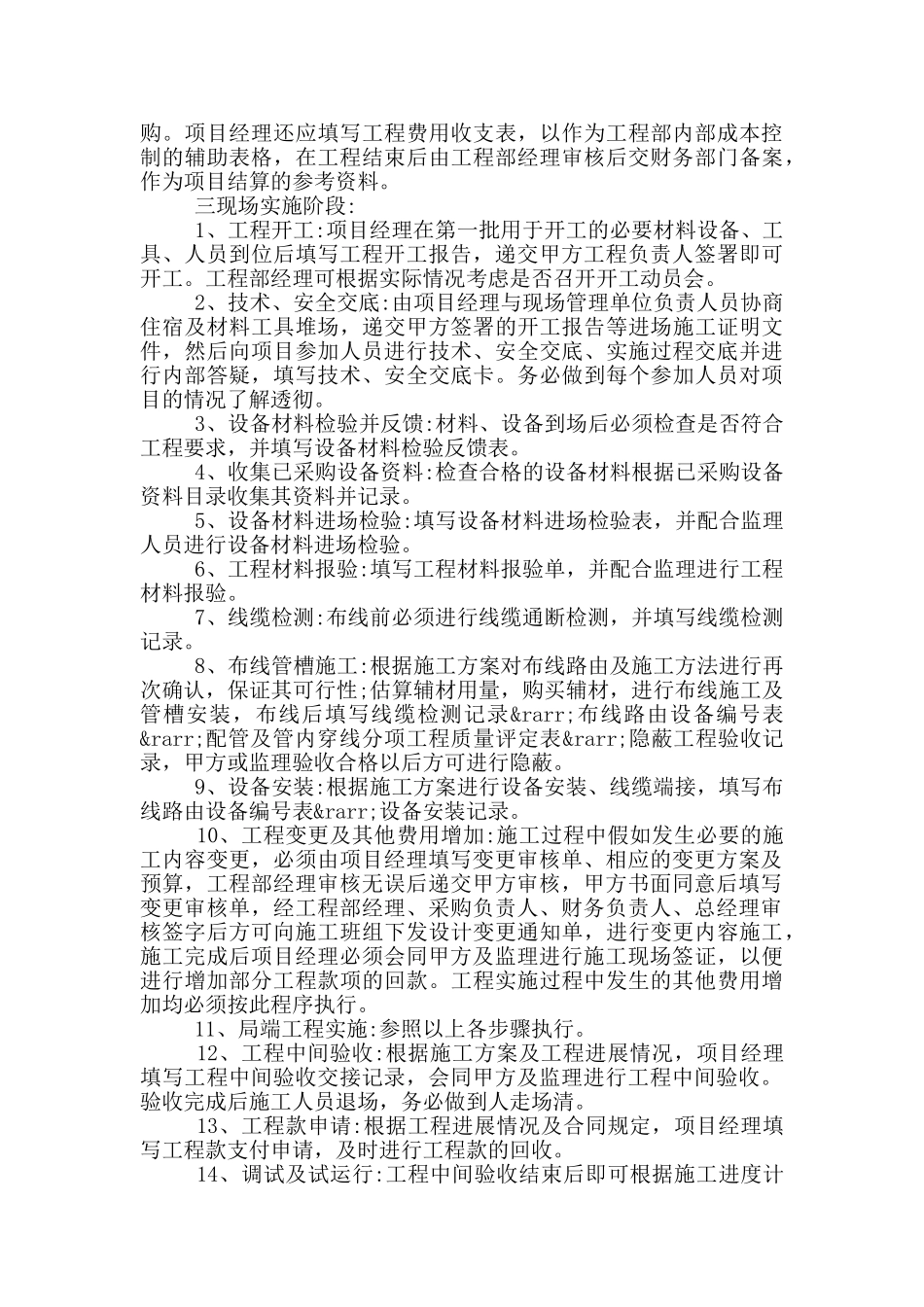

公司工程部规章制度 公司工程部规章制度 第一部分项目管理指导流程 说明:本流程为工程部项目管理指导文件,与<项目管理流程进度表>及流程表格配合使用。各步骤执行时间若无说明,则参照<项目管理流程进度表>中的相应工期。有些步骤视具体情况不同不一定需要执行,但必须经过工程部经理同意。 一合同管理阶段: 1、合同内部交底:合同及技术协议签订以后 2 个工作日内市场部向工程部移交合同复印件,工程部认真了解合同内容后由工程部负责人于下一工作日召开交底会议,市场部向工程部进行交底答疑;工程部填写合同内部交底记录,留存备案。 二工程准备阶段: 1、项目立项:工程部负责人根据交底内容确定项目参加人员,填写中标项目立项卡,项目参加人员必须在卡上签字,项目方可启动。 2、工程勘察:项目启动后 3 个工作日内,工程部经理或项目经理、协同技术负责人进行工程现场勘察,项目经理填写工程勘察记录。现场勘查根据项目规模尽量安排在 7 个日历天内完成,部分勘查内容可根据实际情况通过电话或网络向甲方了解。 3、施工方案编制:工程部经理安排项目参加人 9 个工作日内编制完以下图纸和文件:施工平面图、系统综合管线图、系统结构示意图、控制/传输原理图→设备平面布置及安装图→各子系统线缆路由/设备编号表、其他文件和图纸→站端/局端设备接线图、设备清单及配置表、施工组织设计→施工进度计划表→甲方配合说明文档、甲方人员培训计划、工程验收计划。 4、施工方案审核:以上所有文件图纸必须经过工程部经理审核后方可填写施工方案审核申请表,经甲方、监理工程负责人同意后,组织召开施工方案审核会议,会议后填写会议纪要分发与会各单位备案。。 5、合同变更:施工方案审核会议中假如发生必要的合同变更,项目经理必须填写变更审核单,工程部经理审核无误后递交甲方审核,甲方书面同意后由工程部经理报告总经理,并协同负责本项目的市场部人员与甲方签订相关补充协议。 6、编制项目预算管理卡及内部审核:施工方案审核通过以后项目经理编制项目预算管理卡,该卡作为项目成本控制的关键文件,必须由工程部经理、采购负责人、财务负责人、总经理签字方可进行工程实施,属对外严格保密文件。 7、设备采购:项目经理填写设备采购计划表、辅材价格表,经采购部门反馈后,根据实际情况填写设备材料请购单,开始设备采购。项目经理还应填写工程费用收支表,以作为工程部内部成本控制的辅助表格,在工程结...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公司工程部规章制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
