编号:泸电 20241002泸州电业局农网完善工程叙永镇红岩村 3 社新增台区工程现场作业工序工艺标准卡〔供电局审查〕供电局审查分管领导: 农 电 科: 安 监 科: 供 电 所: 施工单位审批批 准: 审 核: 编 制: 施工单位: 泸州北辰电力实业有限责任公司 作业日期: 2024 年 月 日至 2024 年 月 日 第一章 工程概况现场查勘记录一、本现场作业工序工艺卡是针对 2024 年第三批农网完善工程叙永供电 10KV 及以下工程叙永镇红岩村 3 社新增台区工程仅适用于该工作

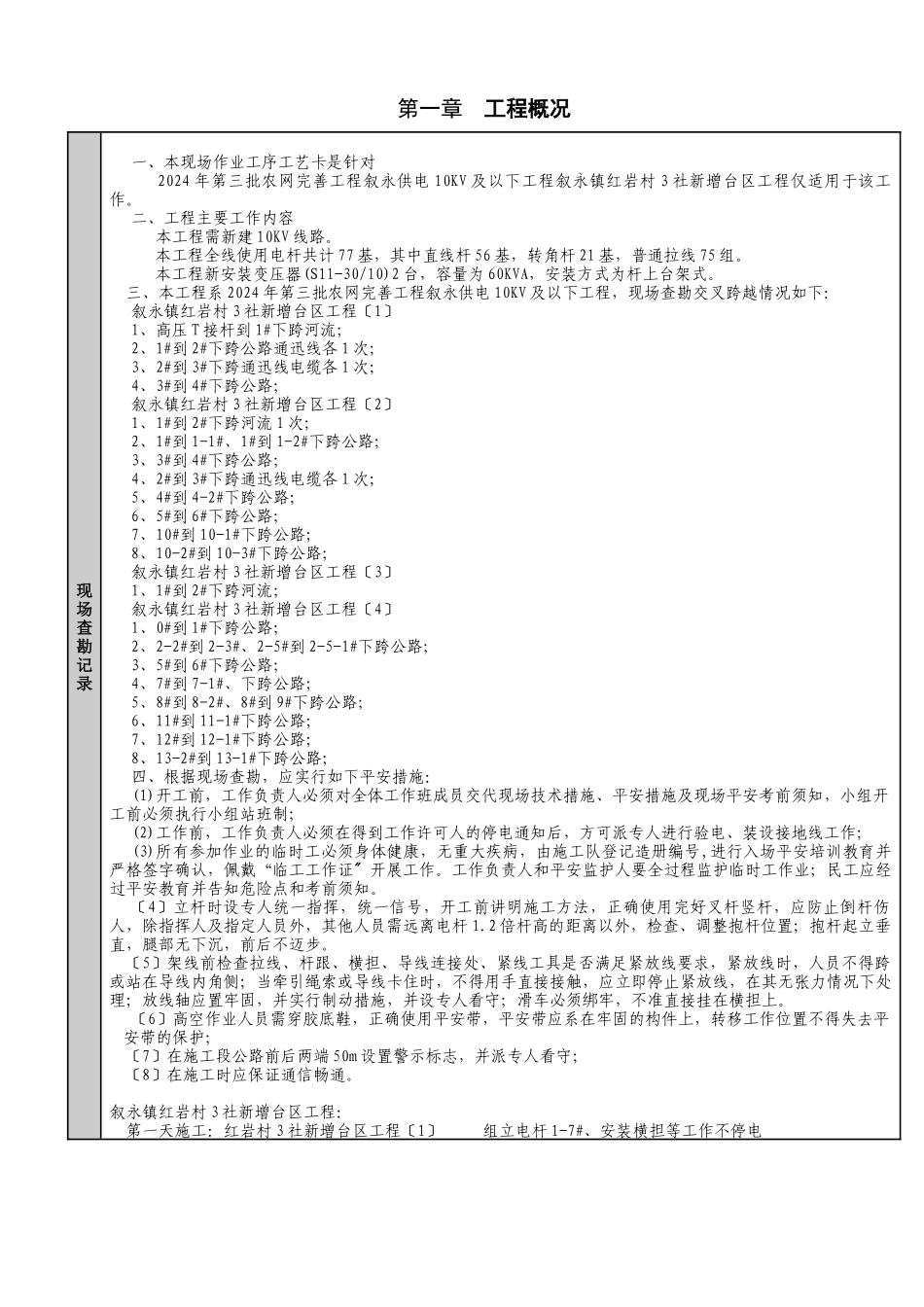

二、工程主要工作内容 本工程需新建 10KV 线路
本工程全线使用电杆共计 77 基,其中直线杆 56 基,转角杆 21 基,普通拉线 75 组
本工程新安装变压器(S11-30/10)2 台,容量为 60KVA,安装方式为杆上台架式

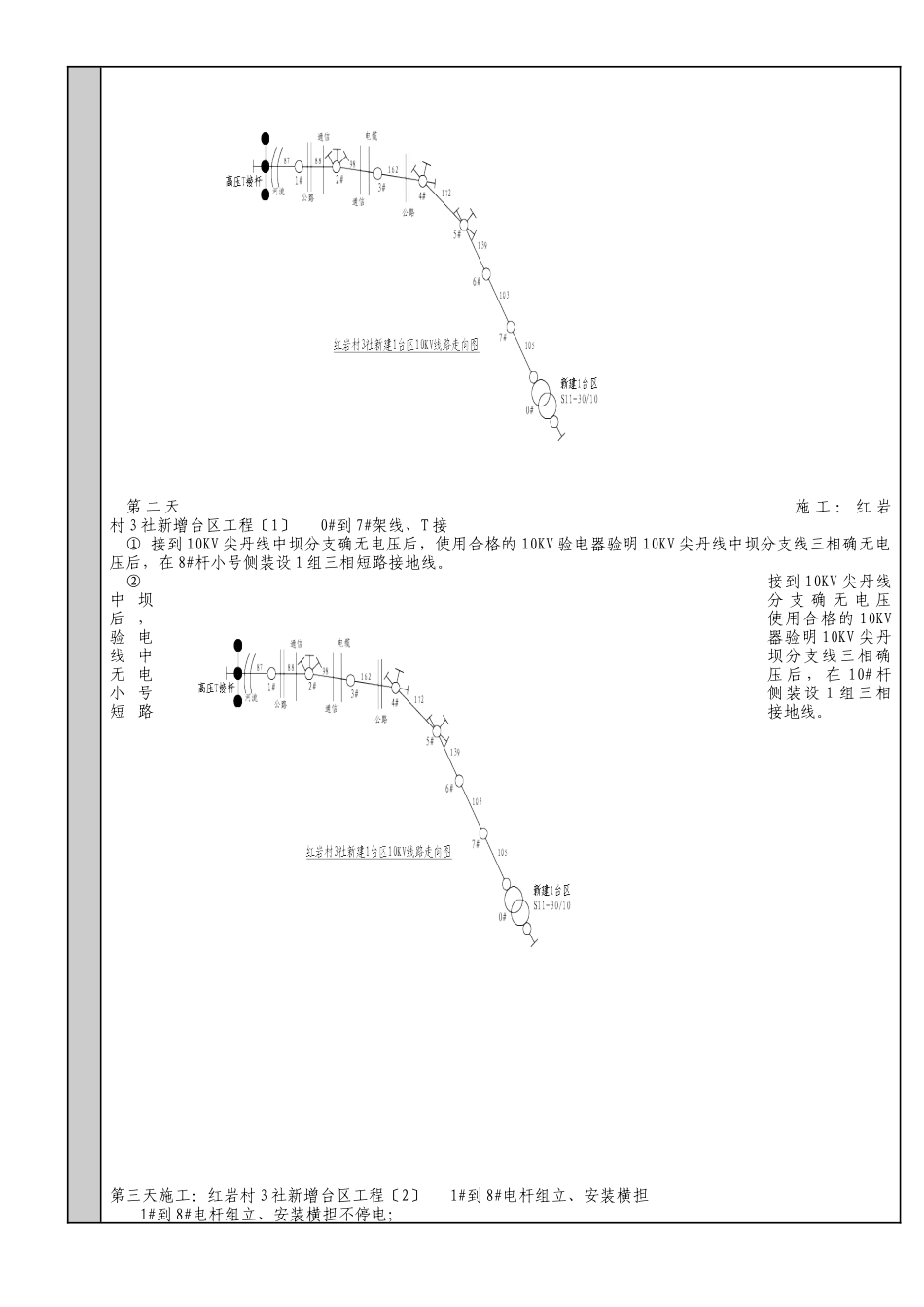

三、本工程系 2024 年第三批农网完善工程叙永供电 10KV 及以下工程,现场查勘交叉跨越情况如下:叙永镇红岩村 3 社新增台区工程〔1〕1、高压 T 接杆到 1#下跨河流;2、1#到 2#下跨公路通迅线各 1 次;3、2#到 3#下跨通迅线电缆各 1 次;4、3#到 4#下跨公路;叙永镇红岩村 3 社新增台区工程〔2〕1、1#到 2#下跨河流 1 次;2、1#到 1-1#、1#到 1-2#下跨公路;3、3#到 4#下跨公路;4、2#到 3#下跨通迅线电缆各 1 次;5、4#到 4-2#下跨公路;6、5#到 6#下跨公路;7、10#到 10-1#下跨公路;8、10-2#到 10-3#下跨公路;叙永镇红岩村 3 社新增台区工程〔3〕1、1#到 2#下跨河流;叙永镇红岩村 3 社新增台区工程〔4〕1、0#到 1#下跨公路;2、2-2#到 2-3#、2-5#到 2-5-1#下跨公路;3、5#到 6#下跨公路;4、7#到 7-1#、下跨公路;5、8#到 8-2#、8
