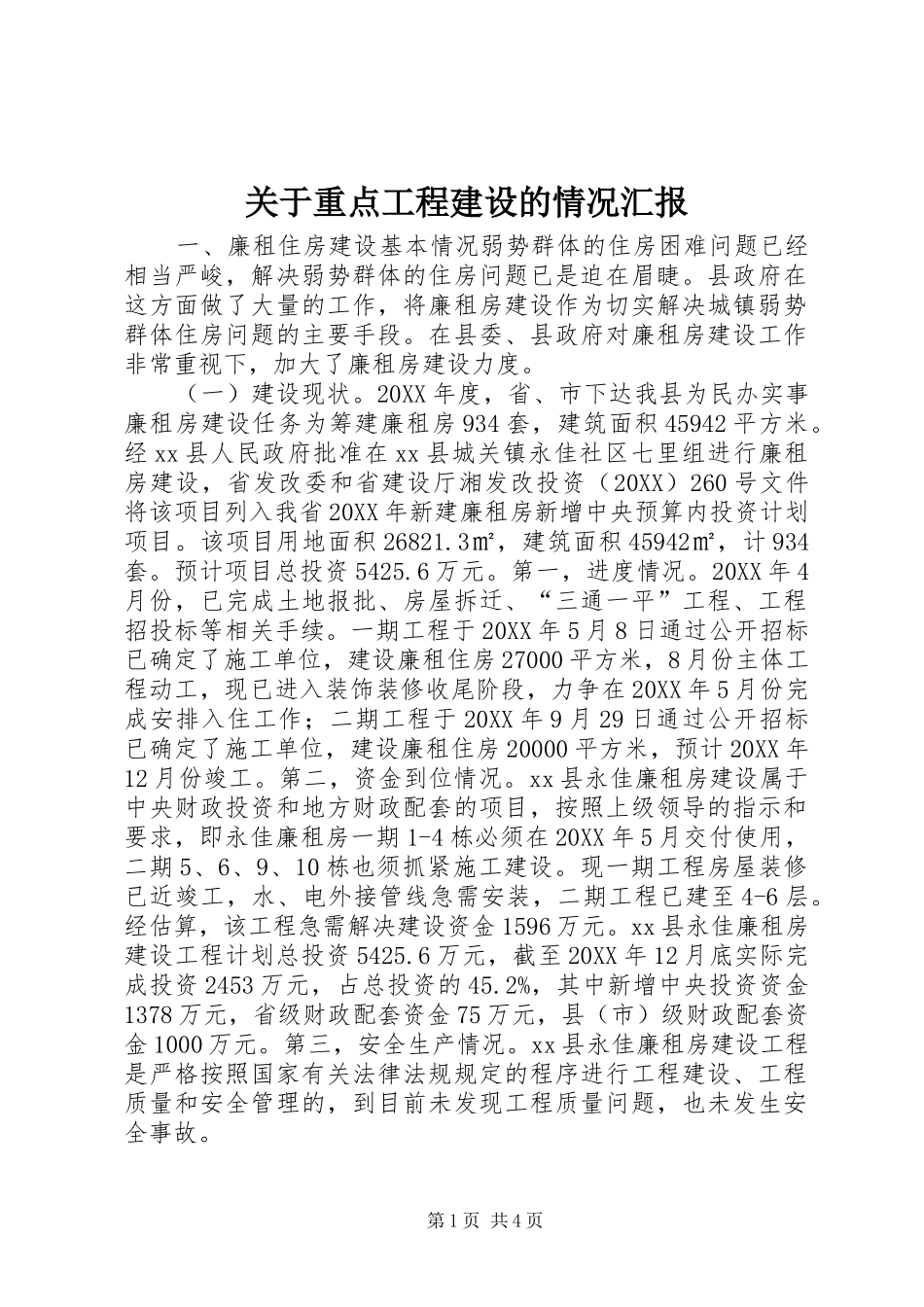

关于重点工程建设的情况汇报一、廉租住房建设基本情况弱势群体的住房困难问题已经相当严峻,解决弱势群体的住房问题已是迫在眉睫
县政府在这方面做了大量的工作,将廉租房建设作为切实解决城镇弱势群体住房问题的主要手段
在县委、县政府对廉租房建设工作非常重视下,加大了廉租房建设力度
(一)建设现状
20XX年度,省、市下达我县为民办实事廉租房建设任务为筹建廉租房934套,建筑面积45942平方米
经xx县人民政府批准在xx县城关镇永佳社区七里组进行廉租房建设,省发改委和省建设厅湘发改投资(20XX)260号文件将该项目列入我省20XX年新建廉租房新增中央预算内投资计划项目
该项目用地面积26821
3㎡,建筑面积45942㎡,计934套
预计项目总投资5425
第一,进度情况
20XX年4月份,已完成土地报批、房屋拆迁、“三通一平”工程、工程招投标等相关手续
一期工程于20XX年5月8日通过公开招标已确定了施工单位,建设廉租住房27000平方米,8月份主体工程动工,现已进入装饰装修收尾阶段,力争在20XX年5月份完成安排入住工作;二期工程于20XX年9月29日通过公开招标已确定了施工单位,建设廉租住房20000平方米,预计20XX年12月份竣工
第二,资金到位情况
xx县永佳廉租房建设属于中央财政投资和地方财政配套的项目,按照上级领导的指示和要求,即永佳廉租房一期1-4栋必须在20XX年5月交付使用,二期5、6、9、10栋也须抓紧施工建设
现一期工程房屋装修已近竣工,水、电外接管线急需安装,二期工程已建至4-6层
经估算,该工程急需解决建设资金1596万元
xx县永佳廉租房建设工程计划总投资5425
6万元,截至20XX年12月底实际完成投资2453万元,占总投资的45
2%,其中新增中央投资资金1378万元,省级财政配套资金75万元,县(市)级财政配套资金1000万元
