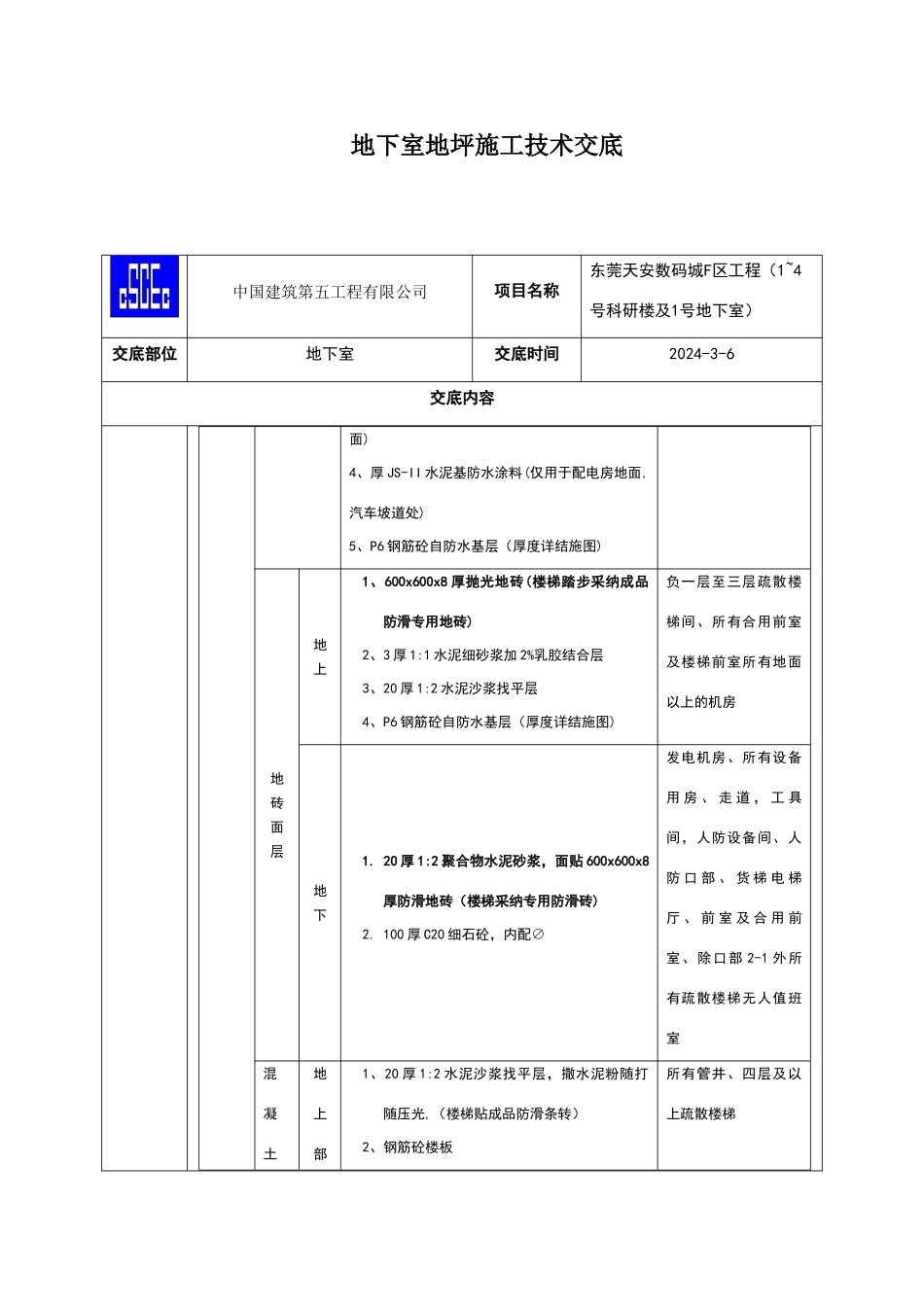

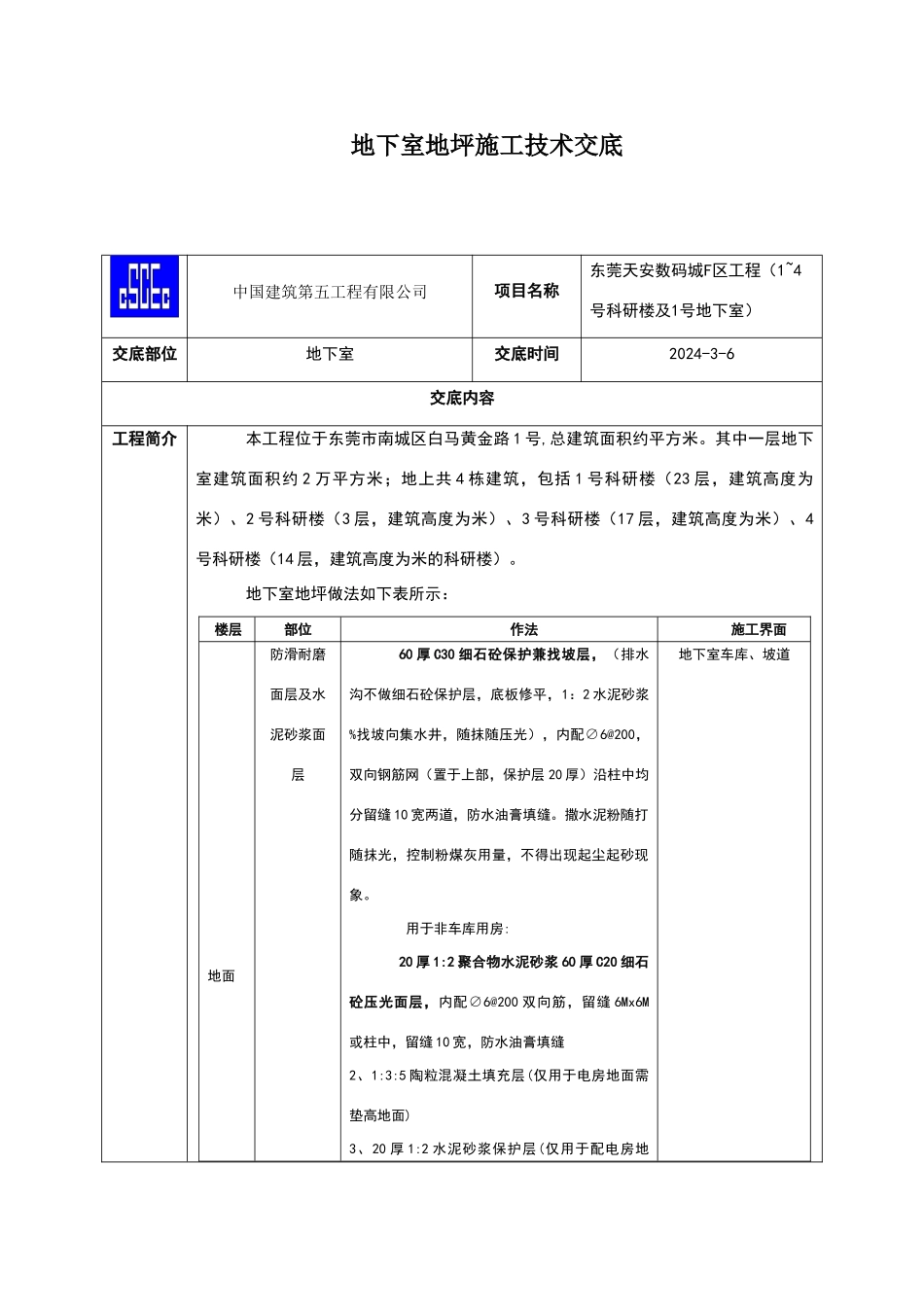

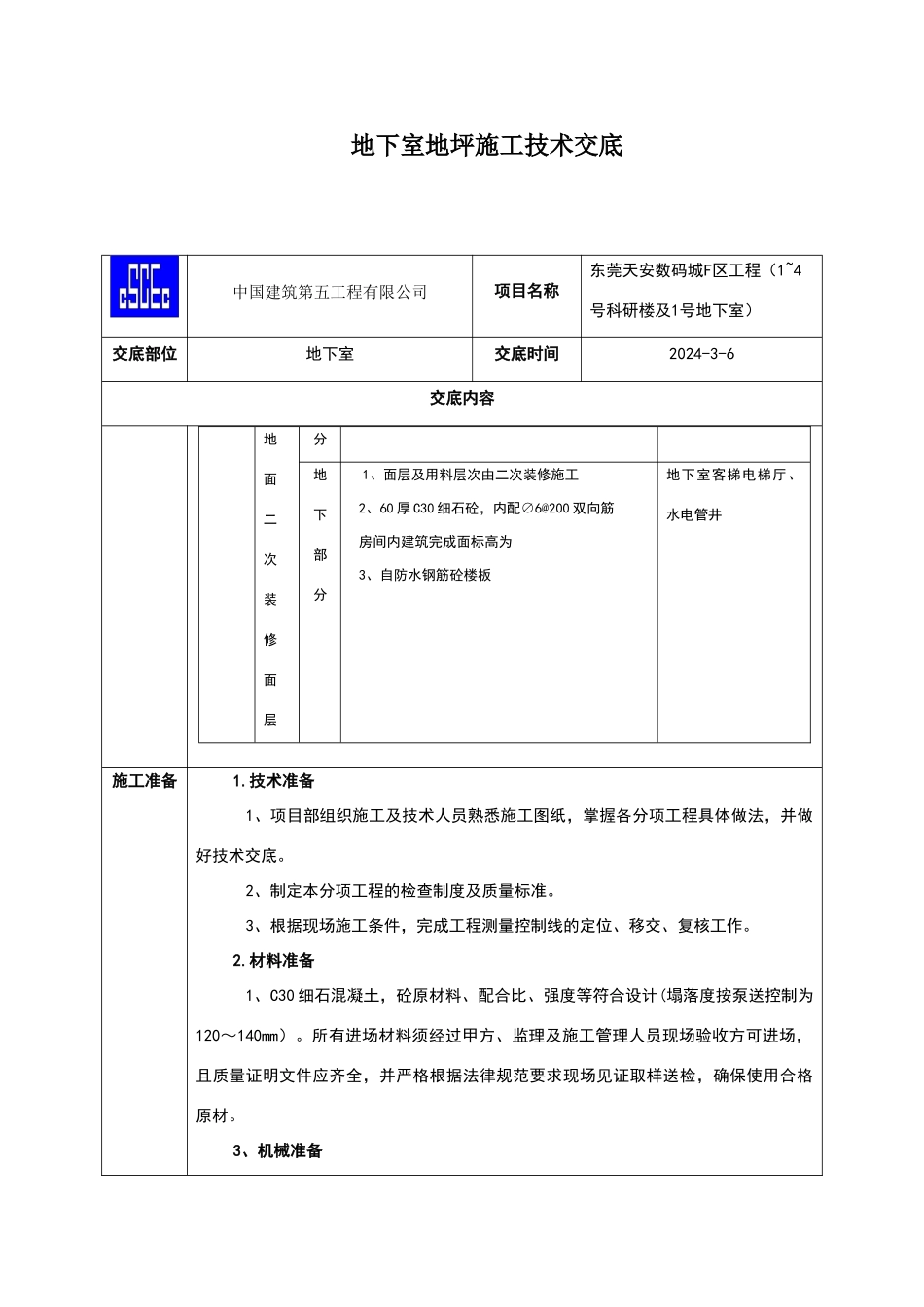

地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2024-3-6交底内容工程简介本工程位于东莞市南城区白马黄金路 1 号,总建筑面积约平方米。其中一层地下室建筑面积约 2 万平方米;地上共 4 栋建筑,包括 1 号科研楼(23 层,建筑高度为米)、2 号科研楼(3 层,建筑高度为米)、3 号科研楼(17 层,建筑高度为米)、4号科研楼(14 层,建筑高度为米的科研楼)。地下室地坪做法如下表所示: 楼层部位作法施工界面地面防滑耐磨面层及水泥砂浆面层60 厚 C30 细石砼保护兼找坡层,(排水沟不做细石砼保护层,底板修平,1:2 水泥砂浆%找坡向集水井,随抹随压光),内配∅6@200,双向钢筋网(置于上部,保护层 20 厚)沿柱中均分留缝 10 宽两道,防水油膏填缝。撒水泥粉随打随抹光,控制粉煤灰用量,不得出现起尘起砂现象。 用于非车库用房:20 厚 1:2 聚合物水泥砂浆 60 厚 C20 细石砼压光面层,内配∅6@200 双向筋,留缝 6Mx6M或柱中,留缝 10 宽,防水油膏填缝2、1:3:5 陶粒混凝土填充层(仅用于电房地面需垫高地面)3、20 厚 1:2 水泥砂浆保护层(仅用于配电房地地下室车库、坡道地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号地下室)交底部位地下室交底时间2024-3-6交底内容面)4、厚 JS-II 水泥基防水涂料(仅用于配电房地面,汽车坡道处)5、P6 钢筋砼自防水基层(厚度详结施图)地砖面层地上1、600x600x8 厚抛光地砖(楼梯踏步采纳成品防滑专用地砖)2、3 厚 1:1 水泥细砂浆加 2%乳胶结合层3、20 厚 1:2 水泥沙浆找平层4、P6 钢筋砼自防水基层(厚度详结施图)负一层至三层疏散楼梯间、所有合用前室及楼梯前室所有地面以上的机房地下1. 20 厚 1:2 聚合物水泥砂浆,面贴 600x600x8厚防滑地砖(楼梯采纳专用防滑砖)2. 100 厚 C20 细石砼,内配∅发电机房、所有设备用 房 、 走 道 , 工 具间,人防设备间、人防 口 部 、 货 梯 电 梯厅 、 前 室 及 合 用 前室、除口部 2-1 外所有疏散楼梯无人值班室混凝土地上部1、20 厚 1:2 水泥沙浆找平层,撒水泥粉随打随压光,(楼梯贴成品防滑条转)2、钢筋砼楼板所有管井、四层及以上疏散楼梯地下室地坪施工技术交底中国建筑第五工程有限公司项目名称东莞天安数码城F区工程(1~4号科研楼及1号...
