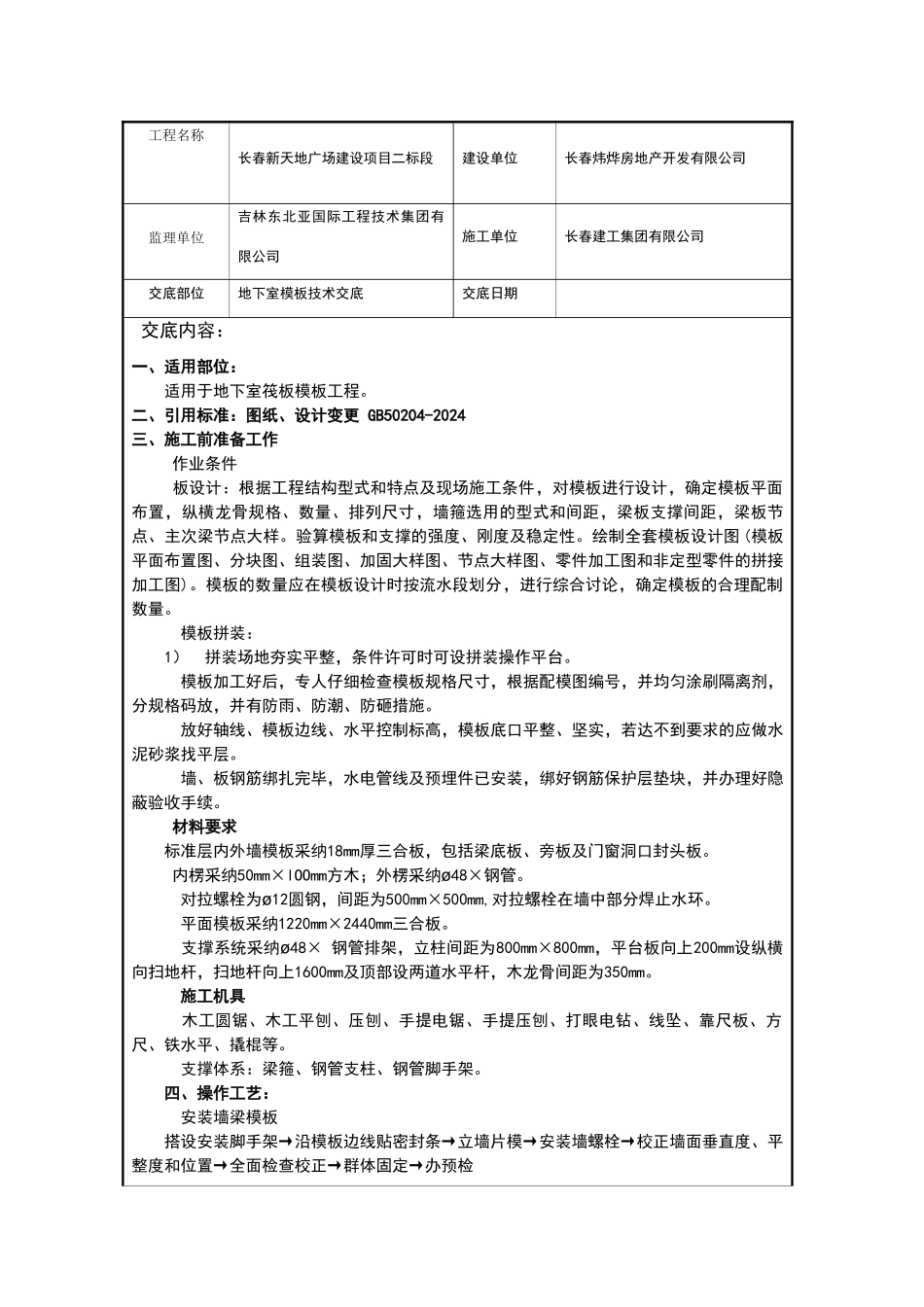

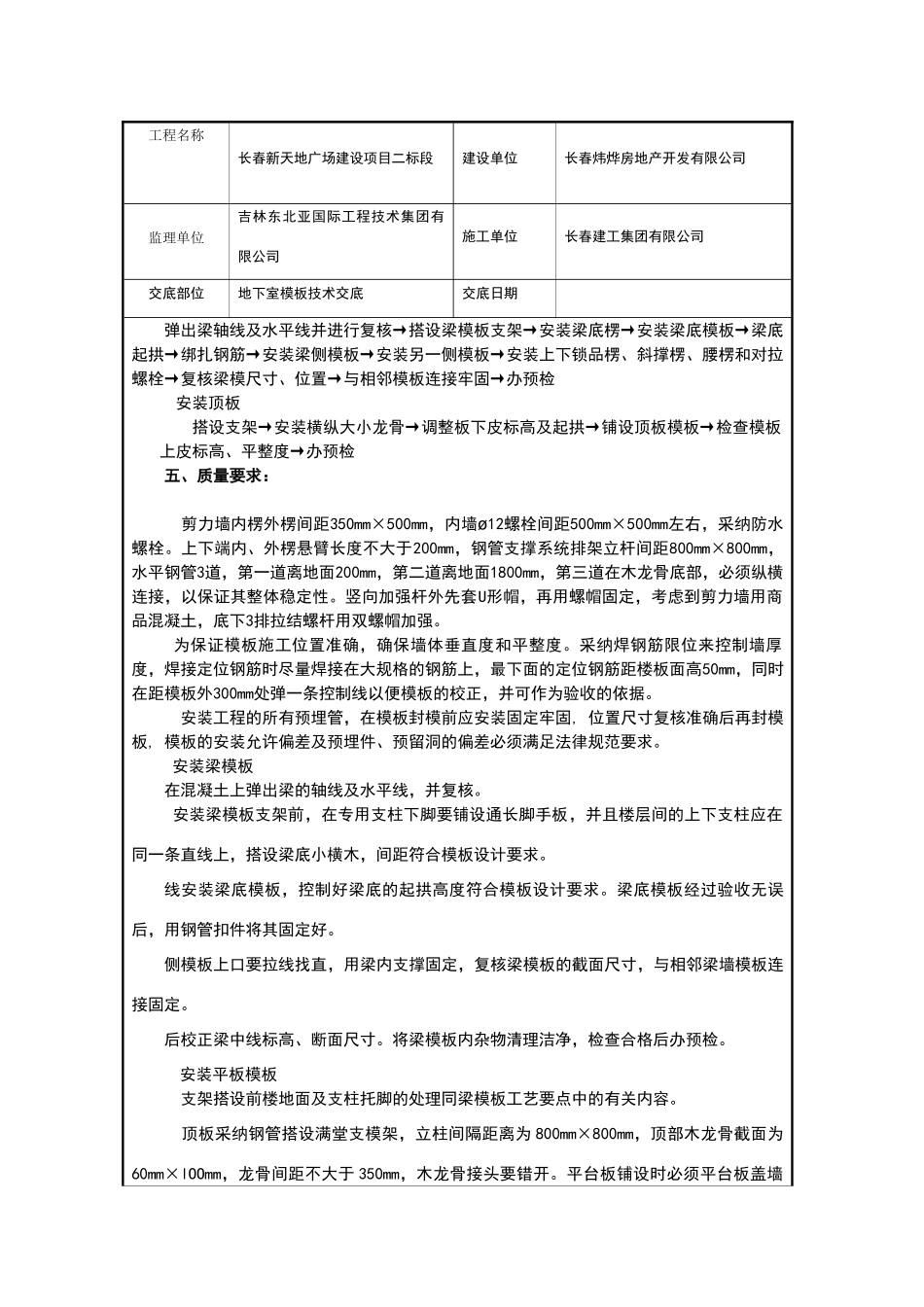

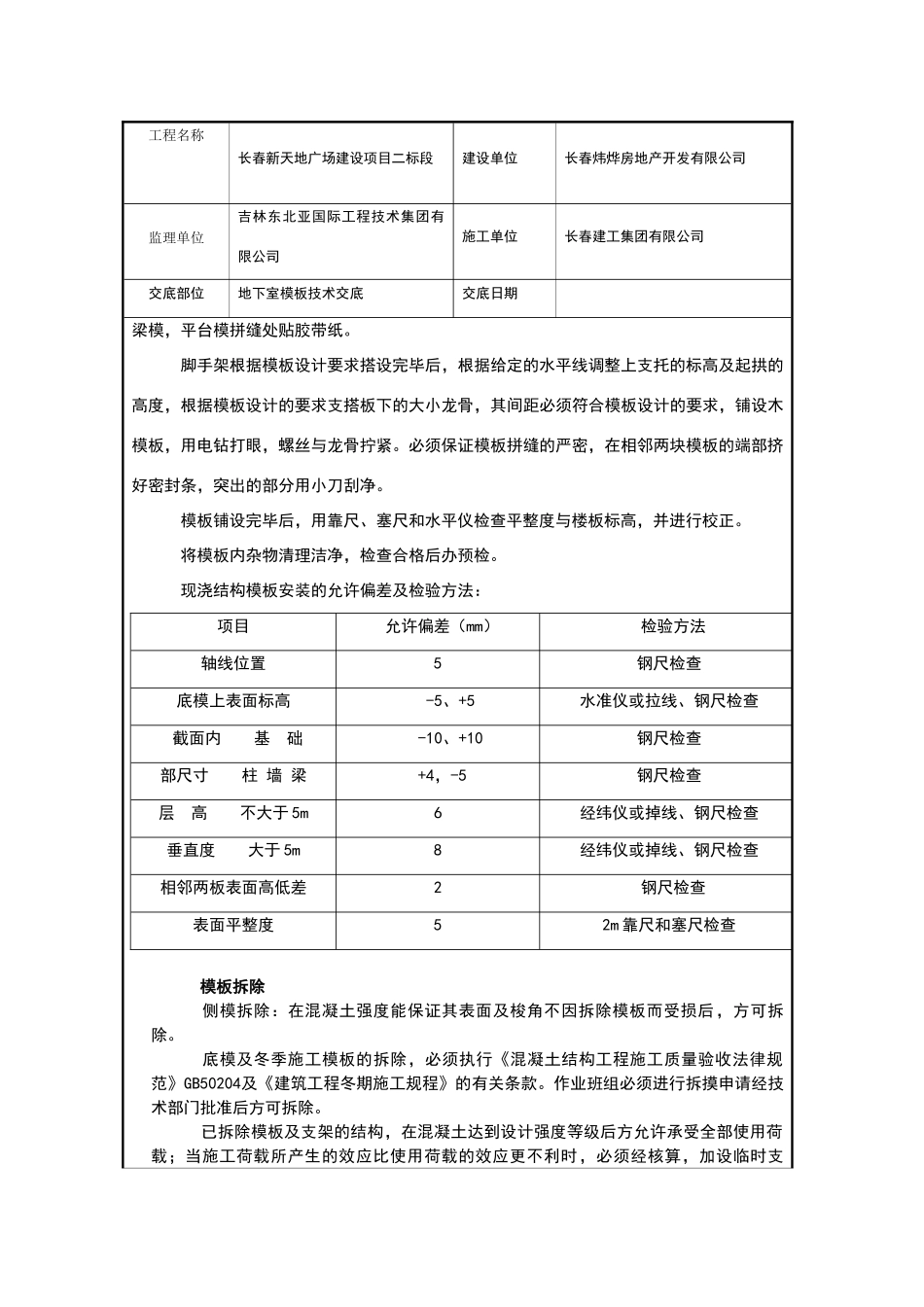

工程名称长春新天地广场建设项目二标段建设单位长春炜烨房地产开发有限公司监理单位吉林东北亚国际工程技术集团有限公司施工单位长春建工集团有限公司交底部位地下室模板技术交底交底日期 交底内容:一、适用部位:适用于地下室筏板模板工程
二、引用标准:图纸、设计变更 GB50204-2024 三、施工前准备工作 作业条件 板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,墙箍选用的型式和间距,梁板支撑间距,梁板节点、主次梁节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板设计图 (模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)
模板的数量应在模板设计时按流水段划分,进行综合讨论,确定模板的合理配制数量
模板拼装:1) 拼装场地夯实平整,条件许可时可设拼装操作平台
模板加工好后,专人仔细检查模板规格尺寸,根据配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施
放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层
墙、板钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续
材料要求标准层内外墙模板采纳18mm厚三合板,包括梁底板、旁板及门窗洞口封头板
内楞采纳50mm×lOOmm方木;外楞采纳ø48×钢管
对拉螺栓为ø12圆钢,间距为500mm×500mm,对拉螺栓在墙中部分焊止水环
平面模板采纳1220mm×2440mm三合板
支撑系统采纳ø48× 钢管排架,立柱间距为800mm×800mm,平台板向上200mm设纵横向扫地杆,扫地杆向上1600mm及顶部设两道水平杆,木龙骨间距为350mm
施工机具 木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水
