墩柱施工 准备工作1 技术准备1)施工方案已编制完成并经监理工程师审核批准
2)桥梁的基础已检测完成,桥墩的测量放样已经完成
3)施工人员满足施工需求,并已通过交底、培训
培训的内容应包括:钢筋加工及安装、模板拼接与安装、混凝土浇筑方法、混凝土浇筑顺序,混凝土振捣工艺,混凝土拆模强度及养护方案等
2 场地准备1)对施工区域的场地已平整,排水畅通;模板堆放有序,施工机械、小型机具摆放整齐
2)施工便道修整顺畅,能满足混凝土运输车、吊车等施工车辆通过并实施施工作业
3)绑扎钢筋前先对墩柱底混凝土进行凿毛
凿毛完成后用压力水冲洗洁净

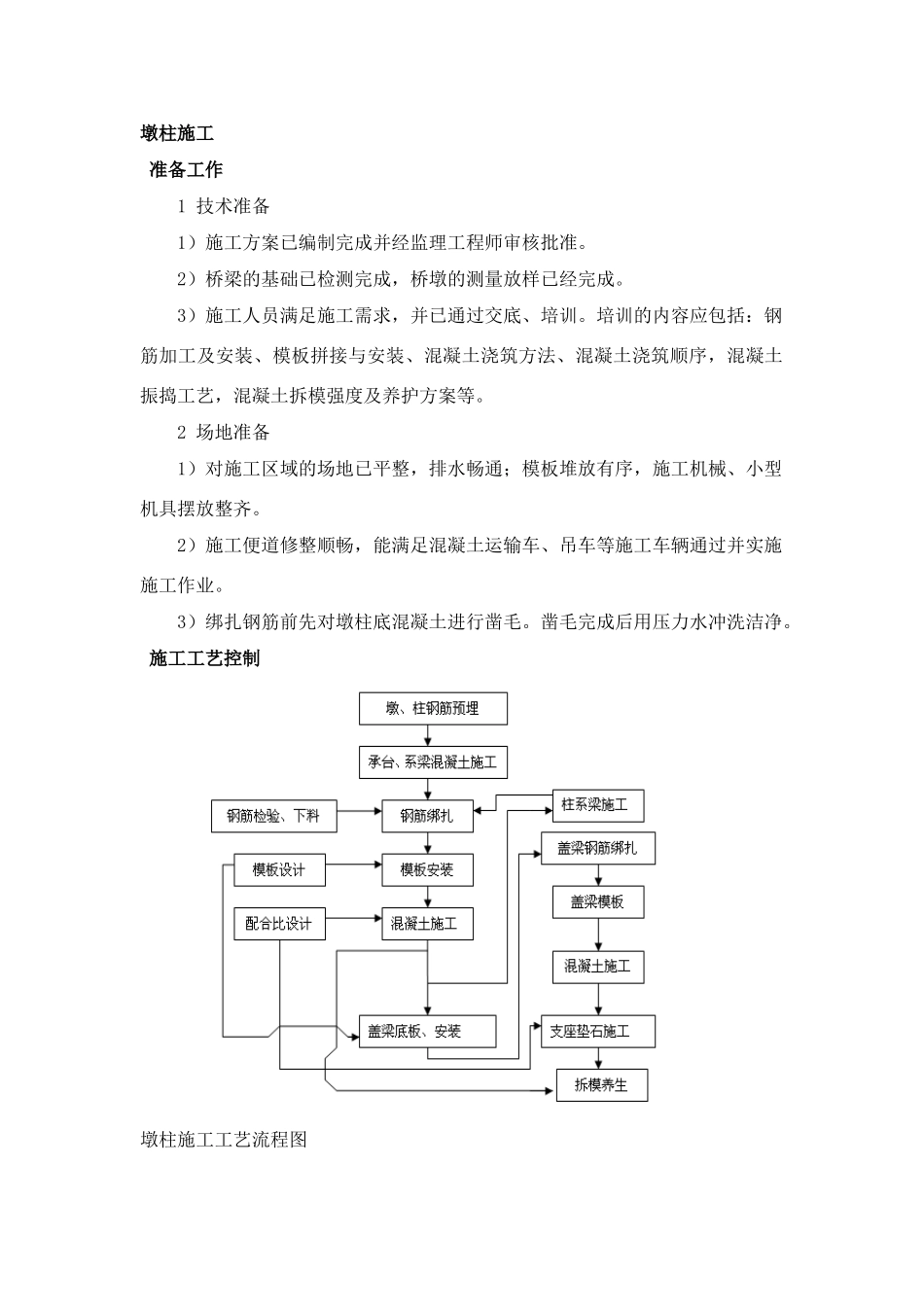

施工工艺控制墩柱施工工艺流程图每座桥梁墩柱开工前,宜先做试验墩,以检查模板质量、砼外观质量、色泽等,获得批准后再进行全面施工
1 钢筋安装1)墩柱钢筋在钢筋棚中统一加工
根据钢筋笼设计长度,运至施工场地现场安装
当柱内主筋直径大于 25mm 时,主筋接长采纳直螺纹连接工艺,丝口在机械连接前需采纳保护套包裹保护,接头需相互错开,满足施工法律规范要求
现场安装时,要在钢筋安装完毕后,拧开部分螺母检查钢筋实际间隙,两钢筋头之间的间隙应尽量小,不得大于 6mm,否则应进行处理
其他钢筋接头应采纳焊接,焊接长度不小于法律规范要求
凡需焊接的钢筋,应满足各项指标要求
2)为保证钢筋的保护层厚度,钢筋外应按设计厚度绑扎梅花形高强度轮型垫块
墩柱砼保护层厚度应均匀
禁止为保证保护层厚度,在钢模顶部与钢筋笼之间加大头楔使其居中
3)墩柱钢筋安装后应确保其垂直且居中,必要时应设置缆风绳
4)钢筋安装后及时安装钢模完成砼浇筑,避开钢筋长时间暴露,若无法保证立即浇筑混凝土,则钢筋骨架应采纳土工布包裹以免锈蚀
2 模板安装1)墩柱模板制作完成后应进行试拼,检查模板的刚度、平整度、接缝密合性及结构尺寸等,以避开给现场使用过程带来难以克服的缺陷及困难

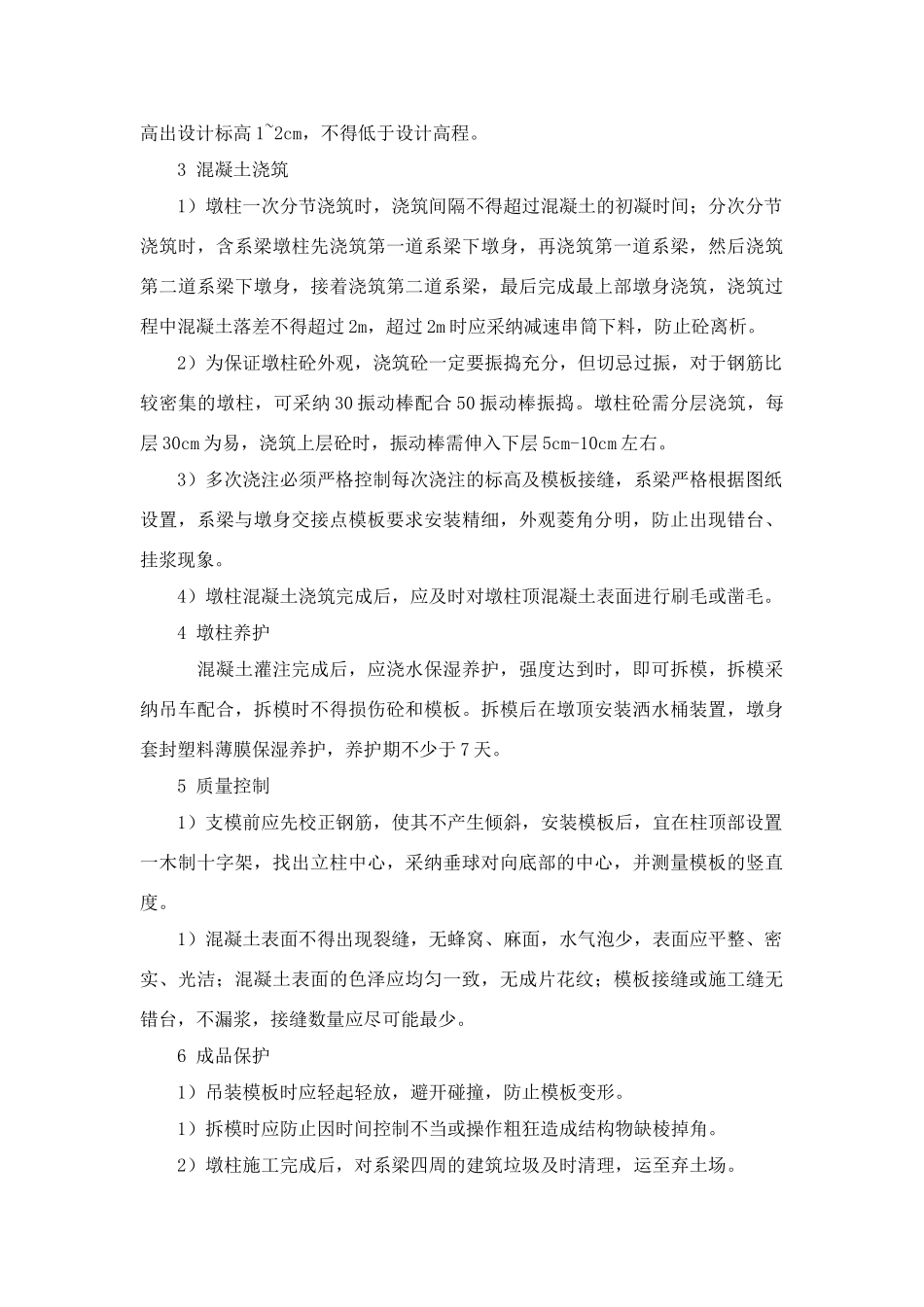

2)模板不应与脚手架进行连
