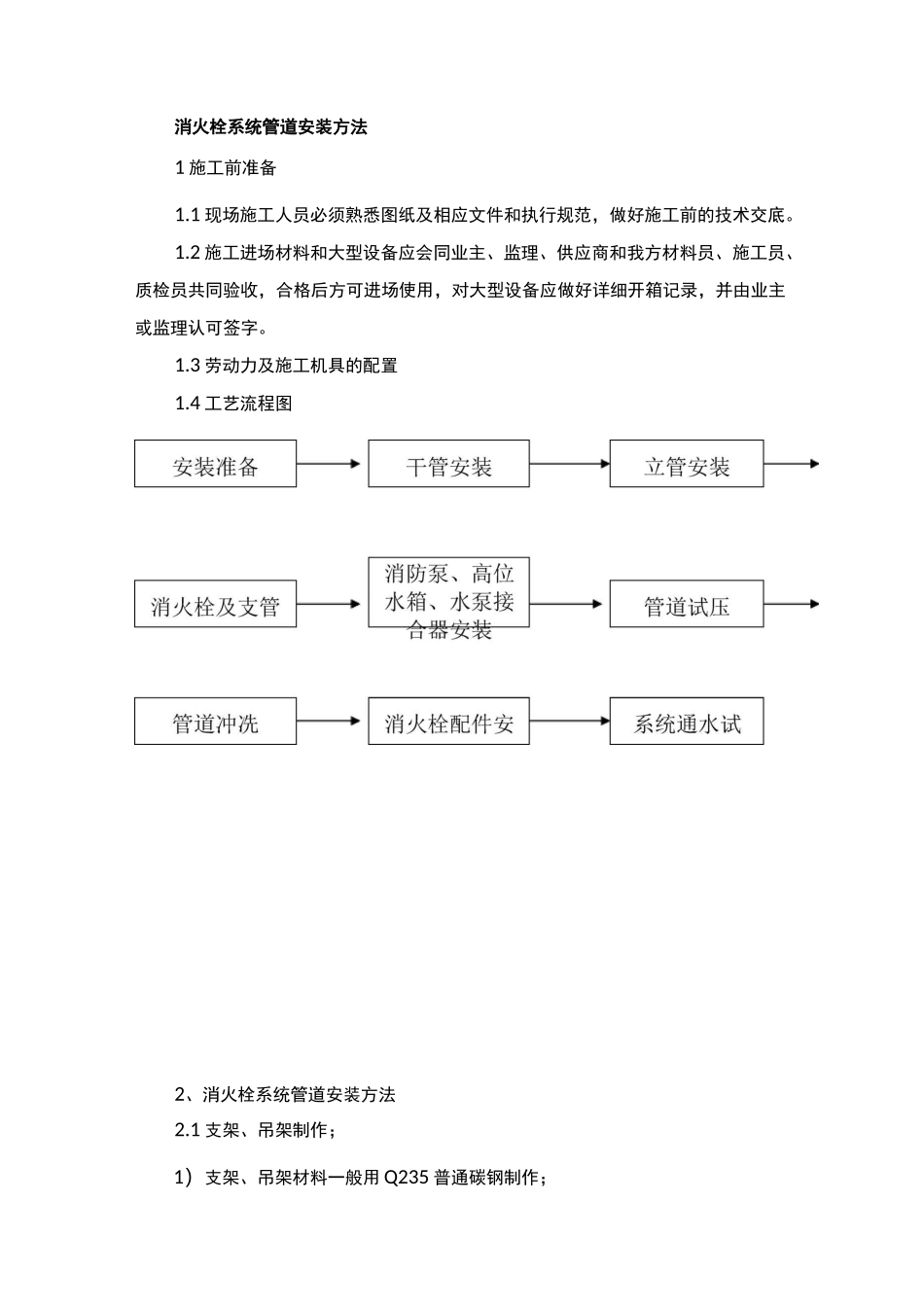

消火栓系统管道安装方法1 施工前准备1.1 现场施工人员必须熟悉图纸及相应文件和执行规范,做好施工前的技术交底。1.2 施工进场材料和大型设备应会同业主、监理、供应商和我方材料员、施工员、质检员共同验收,合格后方可进场使用,对大型设备应做好详细开箱记录,并由业主或监理认可签字。1.3 劳动力及施工机具的配置1.4 工艺流程图2、消火栓系统管道安装方法2.1 支架、吊架制作;1)支架、吊架材料一般用 Q235 普通碳钢制作;2)支架、吊架制作应遵守的规定:(1)支架、吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求。(2)支架底板应平整、支、吊架的工作面应平整。(3)支、吊架焊缝应进行外观检查,不得有漏、点焊、裂纹咬肉等缺陷。焊接变形应予矫正。(4)制作合格的支吊架,应进行防腐处理,妥善保管。合金钢支吊架应有材质标记。2.2 支吊架安装确定支吊架间距时,应考虑管子管件内介质及保温材料的重量对管子形成的应力和应变,不得超过允许范围。支、吊架最大允许间距主要是由所承受的垂直方向荷载平决定。当设计无和要求时,其最大间距见表:水平钢管支、吊架间距管径(mm)253240507080100125150距离(m)3.54.54.55.06.08.08.57.08.03、坡度、标高的确定支吊架的坡度、标高必须符合设计要求,坡度应根据两点间的距离的大小,算出两点间的高差,然后在两点拉一直线,按照支架的间距,在墙上画出每个支架的位置。4、支、吊架固定和调整管道安装时,应及时进行支、吊架的固定和调整工作。支吊架位置应正确,安装要平整牢固。管子与支架接触良好,一般不得有间隙。5、支、吊架的安装5.1预埋钢板焊接支架钢筋混凝土构件上的管道支架,可在预制或现浇钢混凝土时,在各支架的位置预埋钢板后将支架横梁焊接在预埋的钢板上。焊接时,要把焊接处污物除去焊接牢固。5.2直接埋入预留洞槽内的管道支架支架埋在墙内深度应按设计要求而定,般不小于是 120mm,洞口不宜过大。埋没前,应清除孔洞内的碎石及灰尘,并用水将其浇湿。填塞使用 1:3 水泥砂浆,或细石混凝土,再将已防腐的支架插入,并加入碎古石卡紧支架,再填实水泥浆。但要注意洞口应稍低于墙面,以便修补饰面层时找平。5.3膨胀螺丝栓固定膨胀螺丝栓常用规格有 M8、M10、M12 三种。钻孔可用冲击电锤或冲击电钻进行,钻成的孔必须与构件表面垂直。孔的直径与管外径相等,用手拧紧螺母。随着螺母的拧紧,螺栓被向外拉动,螺栓的锥形尾部就把开口的套管尾部胀开,使螺...
