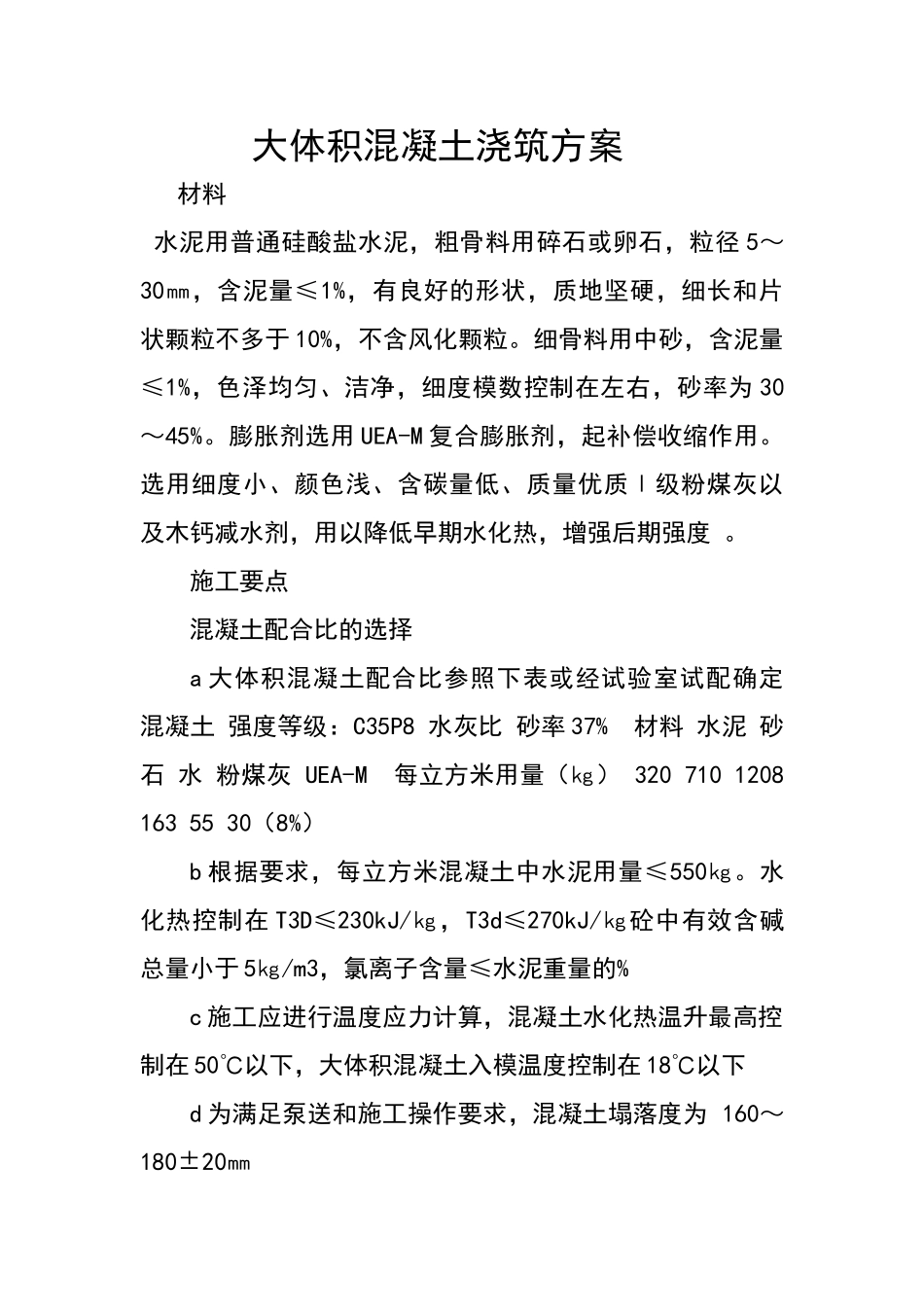

大体积混凝土浇筑方案 材料 水泥用普通硅酸盐水泥,粗骨料用碎石或卵石,粒径 5~30㎜,含泥量≤1%,有良好的形状,质地坚硬,细长和片状颗粒不多于 10%,不含风化颗粒
细骨料用中砂,含泥量≤1%,色泽均匀、洁净,细度模数控制在左右,砂率为 30~45%
膨胀剂选用 UEA-M 复合膨胀剂,起补偿收缩作用
选用细度小、颜色浅、含碳量低、质量优质Ⅰ级粉煤灰以及木钙减水剂,用以降低早期水化热,增强后期强度
施工要点 混凝土配合比的选择 a 大体积混凝土配合比参照下表或经试验室试配确定 混凝土 强度等级:C35P8 水灰比 砂率 37% 材料 水泥 砂 石 水 粉煤灰 UEA-M 每立方米用量(㎏) 320 710 1208 163 55 30(8%) b 根据要求,每立方米混凝土中水泥用量≤550㎏

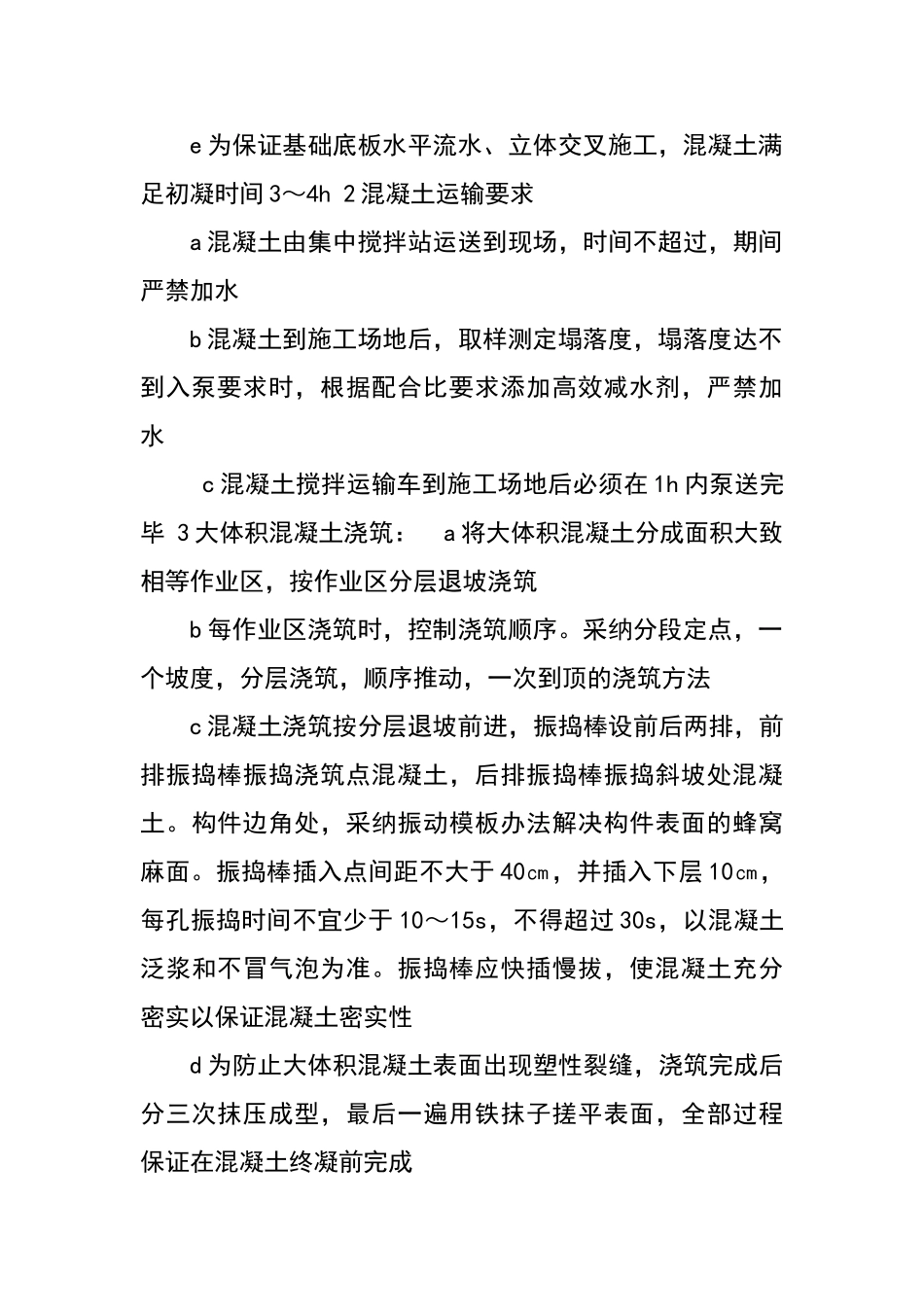

水化热控制在 T3D≤230kJ/㎏,T3d≤270kJ/㎏砼中有效含碱总量小于 5㎏/m3,氯离子含量≤水泥重量的% c 施工应进行温度应力计算,混凝土水化热温升最高控制在 50℃以下,大体积混凝土入模温度控制在 18℃以下 d 为满足泵送和施工操作要求,混凝土塌落度为 160~180±20㎜ e 为保证基础底板水平流水、立体交叉施工,混凝土满足初凝时间 3~4h 2 混凝土运输要求 a 混凝土由集中搅拌站运送到现场,时间不超过,期间严禁加水 b 混凝土到施工场地后,取样测定塌落度,塌落度达不到入泵要求时,根据配合比要求添加高效减水剂,严禁加水 c 混凝土搅拌运输车到施工场地后必须在 1h 内泵送完毕 3 大体积混凝土浇筑: a 将大体积混凝土分成面积大致相等作业区,按作业区分层退坡浇筑 b 每作业区浇筑时,控制浇筑顺序
采纳分段定点,一个坡度,分层浇筑,顺序推动,一次到顶的浇筑方法 c 混凝土浇筑按分层退坡前进,振捣棒设前后两排,前排振捣棒振捣浇筑点混凝土,后排振捣棒振捣斜坡
