外墙面施工方案1 外墙面砖粘贴1
1 一般要求⑴ 外墙面砖粘结强度,每组平均粘结强度不应小于 0
4mpa 且符合《建筑工程饰面砖粘结强度检验标准》(JGJ110—97)规定
⑵ 纸板面砖吸水率小于 9%,冻融性试验合格
⑶ 进场面砖应符合合同要求厂牌,品种、规格、图案、颜色和性能应符合设计要求
⑷ 生产单位有资质证书、生产许可证、营业执照
且有产品合格证书、性能检测报告和复试报告
⑸ 纸板粘贴牢固,面砖表面应光洁、色泽一致,正反面均无暗痕、裂缝、掉角等缺陷
(6)面砖长度、宽度允许偏差-0
3+lmm,厚度允许偏差小于土0
⑺ 界面剂采用优质产品,应有质保书和使用说明书

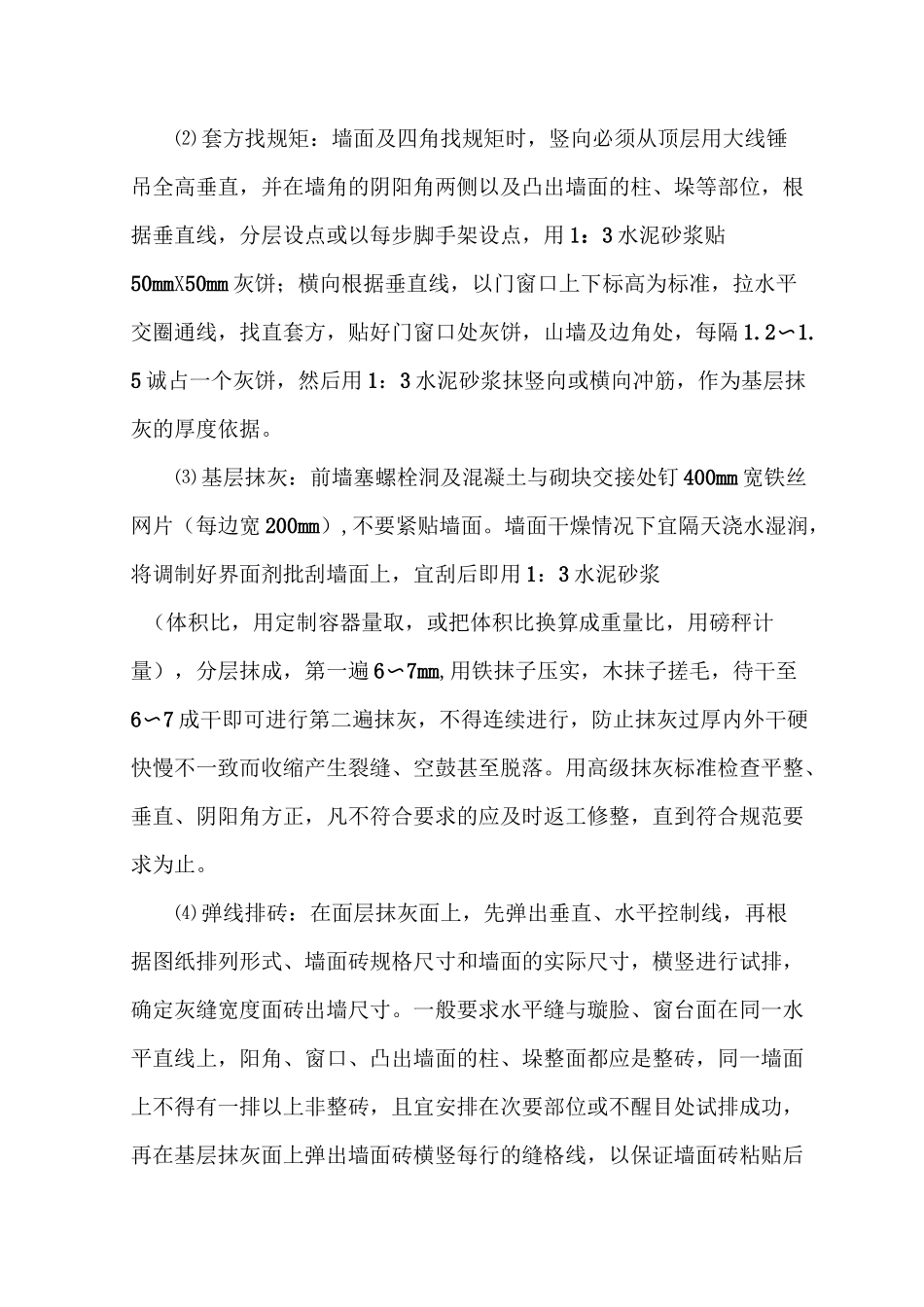

1・2 施工控制要点⑴ 施工工艺流程:清理基层——套方、找规矢一批界面齐—分层抹—弹线排石—门窗口防水涂膜一配制水泥贴面砖一揭纸一校正一勾缝一擦面清验收⑵ 套方找规矩:墙面及四角找规矩时,竖向必须从顶层用大线锤吊全高垂直,并在墙角的阴阳角两侧以及凸出墙面的柱、垛等部位,根据垂直线,分层设点或以每步脚手架设点,用 1:3 水泥砂浆贴50mmX50mm 灰饼;横向根据垂直线,以门窗口上下标高为标准,拉水平交圈通线,找直套方,贴好门窗口处灰饼,山墙及边角处,每隔 1
5 诚占一个灰饼,然后用 1:3 水泥砂浆抹竖向或横向冲筋,作为基层抹灰的厚度依据
⑶ 基层抹灰:前墙塞螺栓洞及混凝土与砌块交接处钉 400mm 宽铁丝网片(每边宽 200mm),不要紧贴墙面
墙面干燥情况下宜隔天浇水湿润,将调制好界面剂批刮墙面上,宜刮后即用 1:3 水泥砂浆(体积比,用定制容器量取,或把体积比换算成重量比,用磅秤计量),分层抹成,第一遍 6〜7mm,用铁抹子压实,木抹子搓毛,待干至6〜7 成干即可进行第二遍抹灰,不得连续进行,防止抹灰过厚内外干硬快慢不一致而收缩产生裂缝、空鼓甚至脱落
用高级抹灰标准检查平整、垂直
