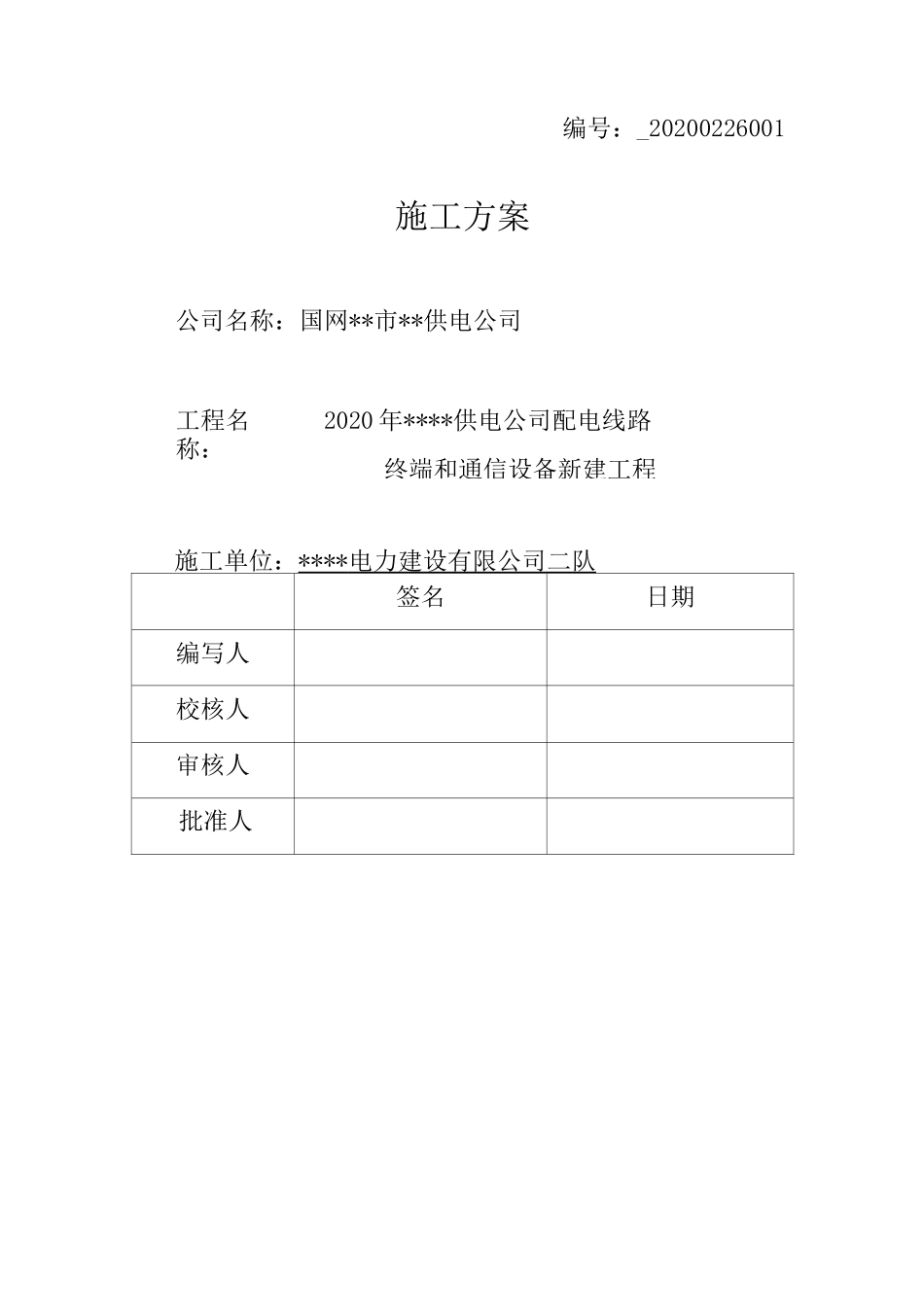

编号:_20200226001施工方案公司名称:国网**市**供电公司工程名称:2020 年****供电公司配电线路终端和通信设备新建工程施工单位:**** 电力建设有限公司二队 签名日期编写人校核人审核人批准人一、工程概况1、该工程为 10kV 建丰 03 线(#004 杆)#101 分段开关、10kV 建丰 03 线建丰 5#配变支线(#001 杆)#301 支线开关、10kV 建叶 04 线(#044 杆)#101 分段开关、10kV 建叶 04 线茶棚支线(#001 杆)#301 支线开关、10kV 建叶 04 线(#084 杆)#201 联络开关、10kV 建五 06 线(#023 杆)#101 分段开关、10kV 建五 06 线(#064 杆)#102 分段开关、10kV 建彭 05 线(#015 杆)#101 分段开关、10kV 建彭 05 线(#039 杆)#102 分段开关、10kV 建丰 03 线(#037 杆)建丰 1#配变分支线 301 开关更换,更换真空开关 10 台。2、作业现场环境、条件:作业点位于建丰村道路旁,车辆人流量较多。10kV 建丰 03 线(#004 杆)#101 分段开关、10kV 建叶 04 线(#044 杆)#101 分段开关、10kV 建彭 05 线(#039 杆)#102 分段开关、10kV 建五 06 线(#023 杆)#101 分段开关作业点位于路口,行人、车辆较多,工作中存在较大的作业风险。3、工程计划工作时间:1 天,计划定为 2020 年 03 月 16 日07:30-18:30;(根据天气情况进行调节)为确保以上工作安全、顺利的进行,特制定订本方案,全体工作人员必须认真学习,严格执行二、施工方案(一)、具体工程施工工期计划安排1、2020 年 03 月 16 日 07:30 至 18:30(1)总工作负责人:张建应(2)工作任务:真空开关更换(3)人员分工:黄传志、顾孟洋、董现松、胡泉、项锡文为现场小组负责人,负责现场安全监护;梁勋中、梁文武、刘显禁、李键、余中良、张华楠、董现丙、汪鑫、黄传中、卜更生、单营长、刘小白、廖妹、余嗣富、曾庆来、杨军、徐如新负责真空开关及金具更换,詹维刚、陈家宝、董现亮负责地面辅助。机械:25 吨吊车 3 辆,操作人尹远友、李则鹏、李玉春。(4)危险点分析:①触电伤害;②倒断杆伤害;③高空坠落;④ 高空落物伤害;⑤机械伤害;⑥交通伤害;⑦感应电伤害。(5)、危险点控制措施及注意事项示意图:1mu减沽%/飒1 堆琬年 f肿鲨殊现场停电位置:关道路警示牌位待更换 10kV 建五 06 线建丰路(#023 杆)#101 分示待 更换10kV建 丰I€J~1&3?防触电措施:(1)在 10kV 建...
