工程Ⅱ级方案标准工期及模板〔参考〕一、编制说明1、本工期和节点模板确实定参考了同行业的工期和节点要求,并结合了目前本公司工程管理的实际情况
随着工程管理水平的不断提高,本模板将在今后的工程实践中不断调整和完善
2、主要工期①、土方工程:无地下室或半地下室 10 天;一层地下室,放坡开挖 20 天,垂直支护开挖 30 天;每增加一层地下室,放坡开挖增加 15 天,垂直支护开挖增加 20 天
②、桩根底〔含检测〕:单栋别墅预制桩 30 天,灌注桩 45 天;多层和高层,预制桩根底 60 天,灌注桩根底 90 天
③、地下结构出±0
00:无地下室 30 天,半地下室 40 天,一层地下室 45 天;每增加一层地下室,增加工期 15 天
④、主体结构:首层按 15 天计算;标准层:别墅按 15 天/层、多层按 9 天/层、高层按 7 天/层;每层裙楼工期按 15 天
⑤、封顶至竣工:32 层的工期 240 天,25 层的 210 天,18 层的 180 天,11 层的150 天;多层 120 天,别墅 90 天;别墅群在单栋工期根底上增加 60 天流水期
⑥、竣工至入伙:竣工后 90 天毛坯交楼,毛坯后 90 天精装交楼
3、工期增加①、本模板考虑了总包提前进场,假如总包不能提前进场,那么增加 15 天工期
②、山地建筑等特别地形地貌,具体考虑对根底施工、边坡支护及材料运输的实际难度,酌情考虑增加工期 10%- 20%
③、带转换层的,结构施工增加 10 天;带有斜屋面的,结构施工增加 5 天
④、跨春节增加 20 天工期;跨雨季增加 15 天工期
⑤、以上工期为单栋工期,根据工程总体开发和营销要求适当增加流水作业期
4、工期计算 总工期等于标准工期叠加后加上增加工期

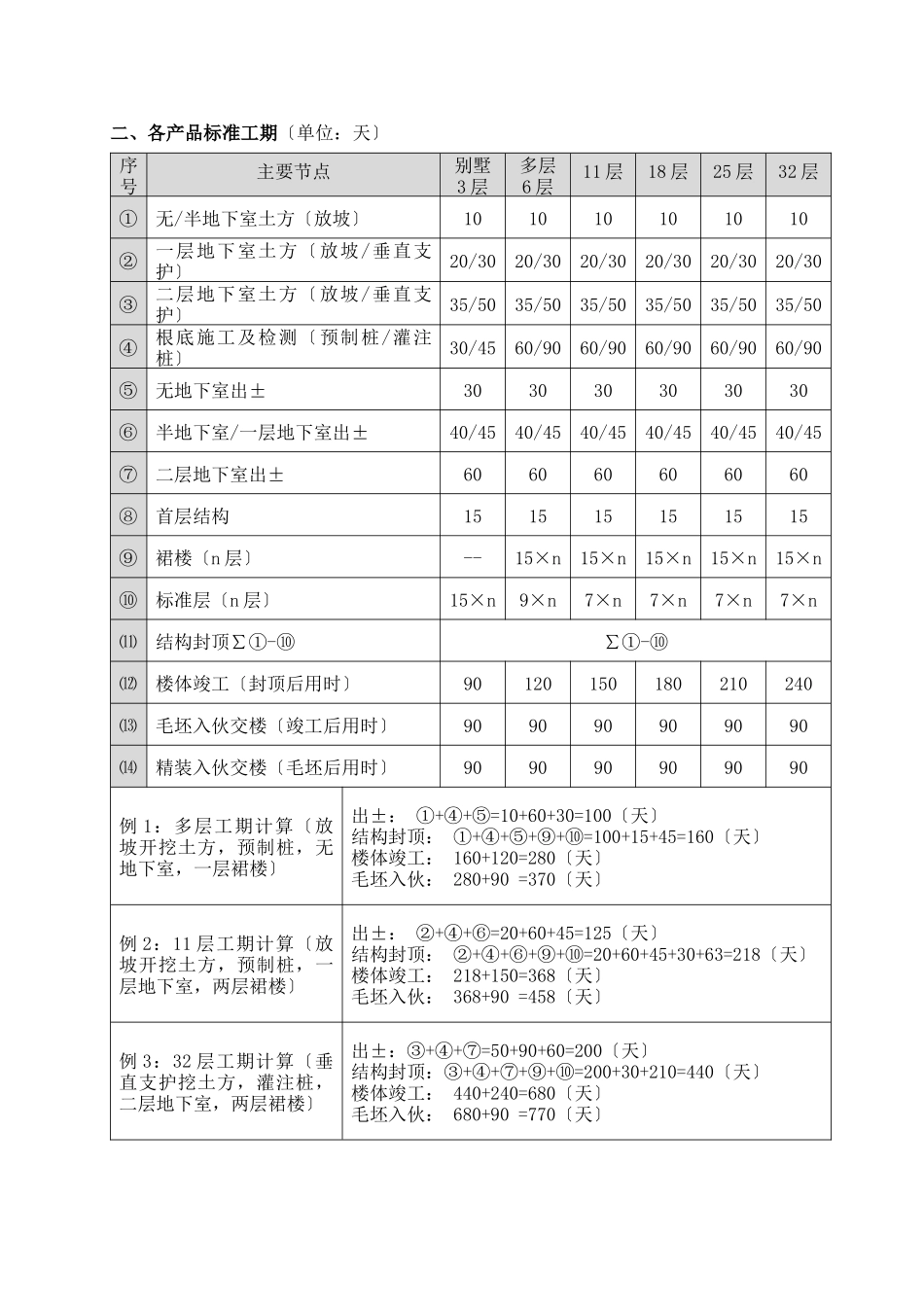

二、各产品标准工期〔单位:天〕序号主要节点别墅3 层多层6 层11 层18 层25 层32 层①无/半地下室土方
