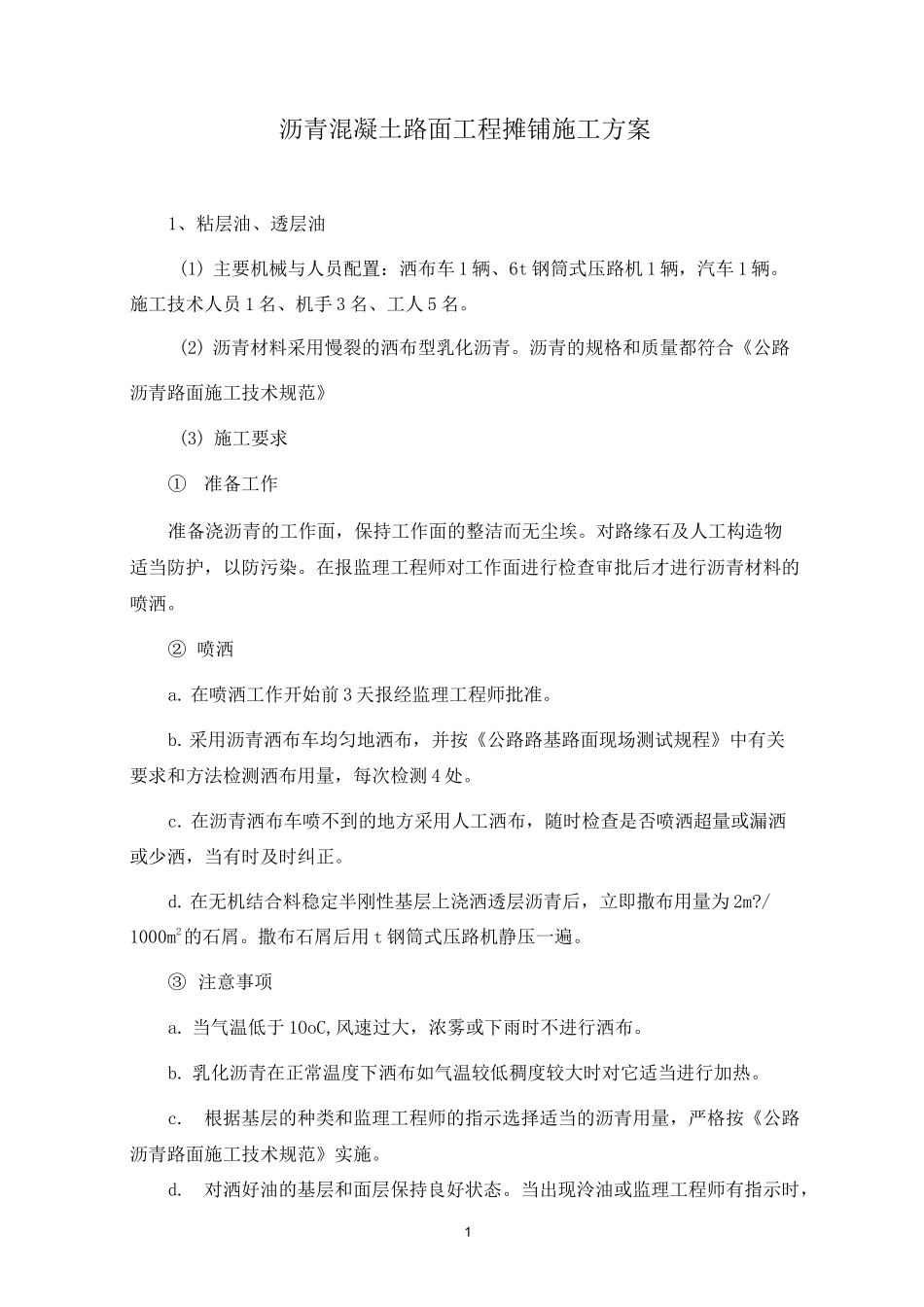

1沥青混凝土路面工程摊铺施工方案1、粘层油、透层油(1) 主要机械与人员配置:洒布车 1 辆、6t 钢筒式压路机 1 辆,汽车 1 辆。施工技术人员 1 名、机手 3 名、工人 5 名。(2) 沥青材料采用慢裂的洒布型乳化沥青。沥青的规格和质量都符合《公路沥青路面施工技术规范》(3) 施工要求①准备工作准备浇沥青的工作面,保持工作面的整洁而无尘埃。对路缘石及人工构造物适当防护,以防污染。在报监理工程师对工作面进行检查审批后才进行沥青材料的喷洒。② 喷洒a. 在喷洒工作开始前 3 天报经监理工程师批准。b.采用沥青洒布车均匀地洒布,并按《公路路基路面现场测试规程》中有关要求和方法检测洒布用量,每次检测 4 处。c. 在沥青洒布车喷不到的地方采用人工洒布,随时检查是否喷洒超量或漏洒或少洒,当有时及时纠正。d. 在无机结合料稳定半刚性基层上浇洒透层沥青后,立即撒布用量为 2m?/1000m2的石屑。撒布石屑后用 t 钢筒式压路机静压一遍。③ 注意事项a. 当气温低于 1OoC,风速过大,浓雾或下雨时不进行洒布。b. 乳化沥青在正常温度下洒布如气温较低稠度较大时对它适当进行加热。c.根据基层的种类和监理工程师的指示选择适当的沥青用量,严格按《公路沥青路面施工技术规范》实施。d.对洒好油的基层和面层保持良好状态。当出现泠油或监理工程师有指示时,2进行适量补撒或吸附沥青材料。e.当透层沥青被尘土或泥土完全吸收,以使覆盖的面层无法与透层粘结时,在摊铺沥青路面之前在透层上补洒一次粘层沥青。f.养生期间,对车辆进行管制,严禁在洒好透层沥青的路面上行驶。不能避免时,车辆控制车速,并撒铺吸附材料,以覆盖尚未完全吸收的沥青,防止车轮粘沥青。当发现局部地方透层沥青剥落,以予修补。当有多余的浮动石屑时,以予扫除。g. 除运送沥青外,严禁任何车辆在完成的粘结层上通过。④工序框图如下:32、玻纤格栅施工(1)主要施工机械与人员配置:空压机 2 部、汽车 1 辆、施工技术人员 2 人、机手 2 人、工人 10 人。2)施工要求①技术要求:抗拉强度:径向,50KN/m 纬向,50KN/m耐温性:一 100°C〜280°C 弹性模量:67000000Kpa 网格尺寸:25mmX25mm固定方式:自粘型②准备工作面,用空压机清理工作面,保持工作面的整洁而无尘埃。在报监理工程师对工作面进行检查审批后才进行铺设。③铺设a.严格按图纸进行铺设,在平整面上全断面铺设。铺设时,拉直平顺玻纤格栅,使粘结面紧贴下承层避免有褶皱...
