排水管道施工方法1适用范围1、本工程有雨水污水管道,管材为钢筋混凝土 II 级管及髙密度聚氯乙烯双壁波纹管(HDPE),承插接口
1 雨水管道工程本工程雨水口连接管其雨水管网均采用 II 级钢筋混凝土及髙密度聚氯乙烯双壁波纹管(HDPE)排水管
管道接口采用滑入式橡胶圈柔性接口
管道基础采用 1200C20 混凝土浇筑及中粗砂基础
2施工准备2
1 技术准备1
施工前做好施工图纸的会审,编制施工组织设计及做好技术交底工作
施工前对现况管线构筑物的平面位置和髙程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上
完成施工交接桩、复测工作,并进行护桩及加密桩点布置
管节的水压试验、砂浆配合比、回填土的最佳密实度试验已完成
3施工工艺3
1 工艺流程1

承插式柔性接口混凝土排水管道测量放线—>开槽、验槽——管道基础——下管、稳管——挖接头工作坑对口 L 闭水试验 L 回填土方3
2 操作工艺1
沟槽开挖及验槽(1) 测量放线应符合规《工程测量规范》GB50026-93
(2) 沟槽降水、沟槽开挖、边坡设置及沟槽支护、管线基坑明挖土方”施工按设计及规范要求来执行
(3) 验槽:基底标高、坡度、宽度、轴线位置、基底土质应符合设计要求

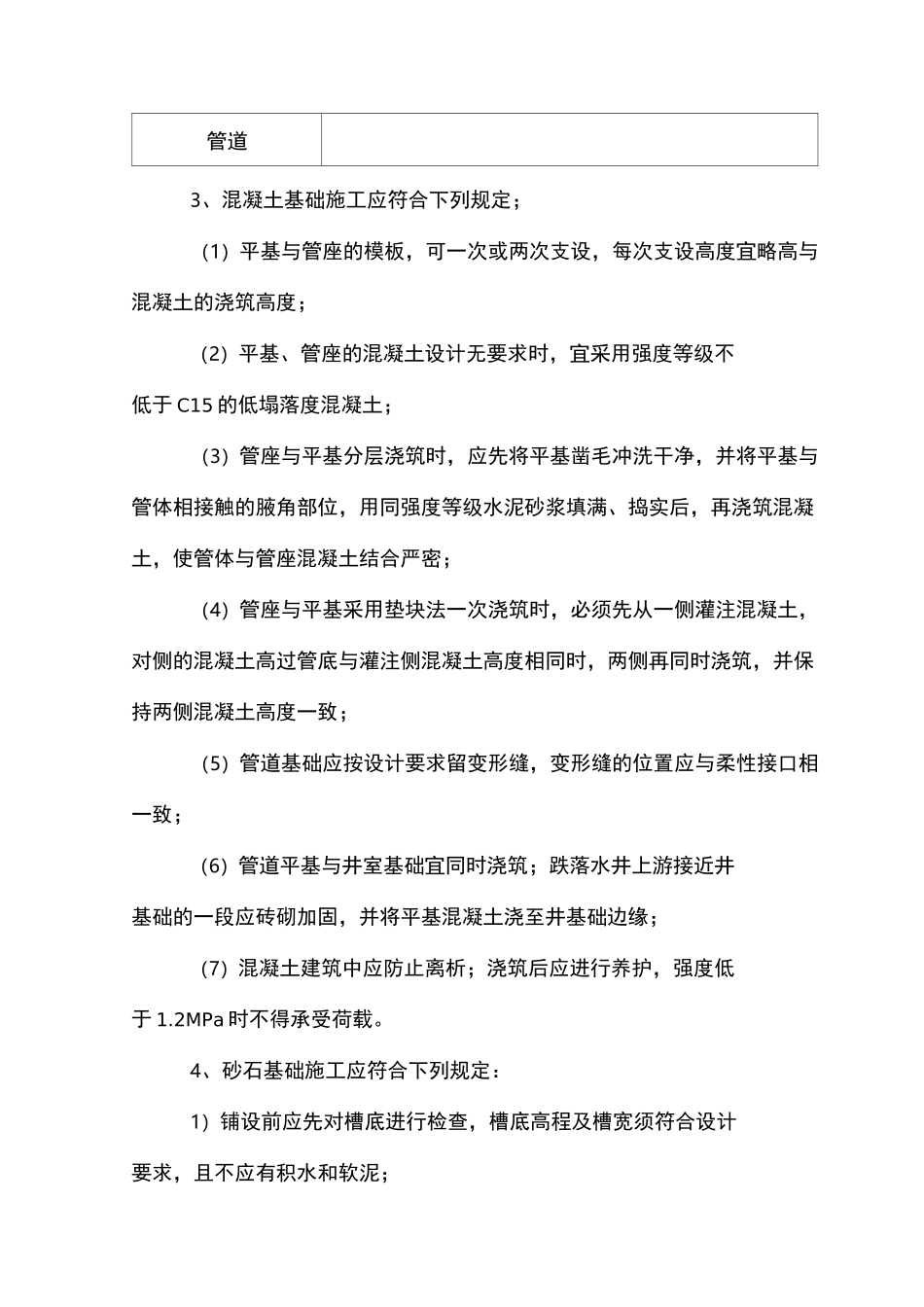

2、管道基础(1)管道基础采用原状地基时,施工应符合下列规定:(2)原状土地基局部超挖或扰动时应按本规范第 4
4 节的有关规定进行处理;岩石地基局部超挖时,应将基底碎渣全部清理,回填低强度等级混凝土或粒 10〜15mm 的砂石回填夯实;(3) 原状地基为岩石或坚硬土时,管道下方采用 C20 混混凝土垫层,其厚度应符合表 5
1 的规定;1200表 5
1 砂垫层厚度管道种类/管外径垫层厚度(mm)DW5000500VDW01000D
