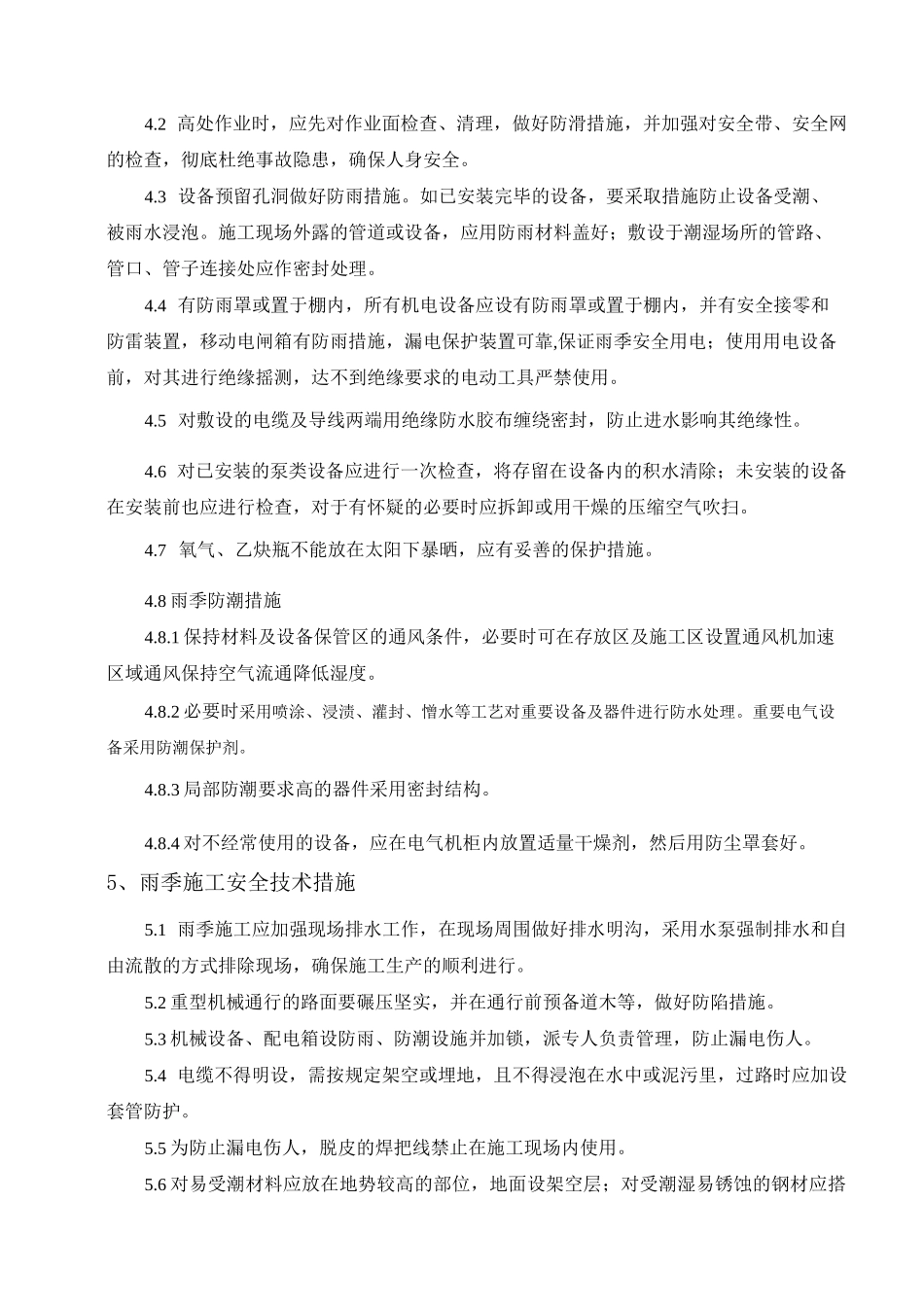

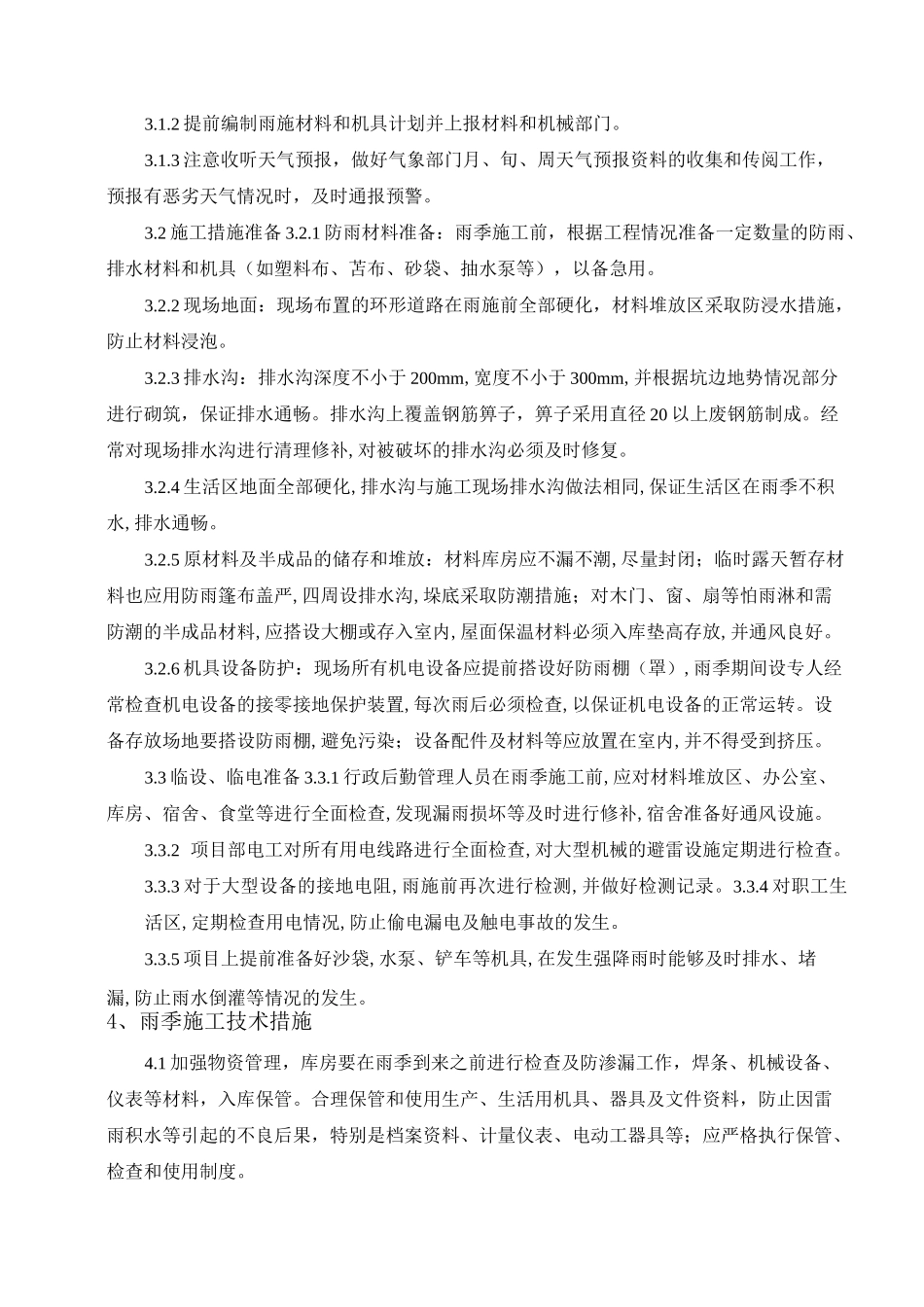

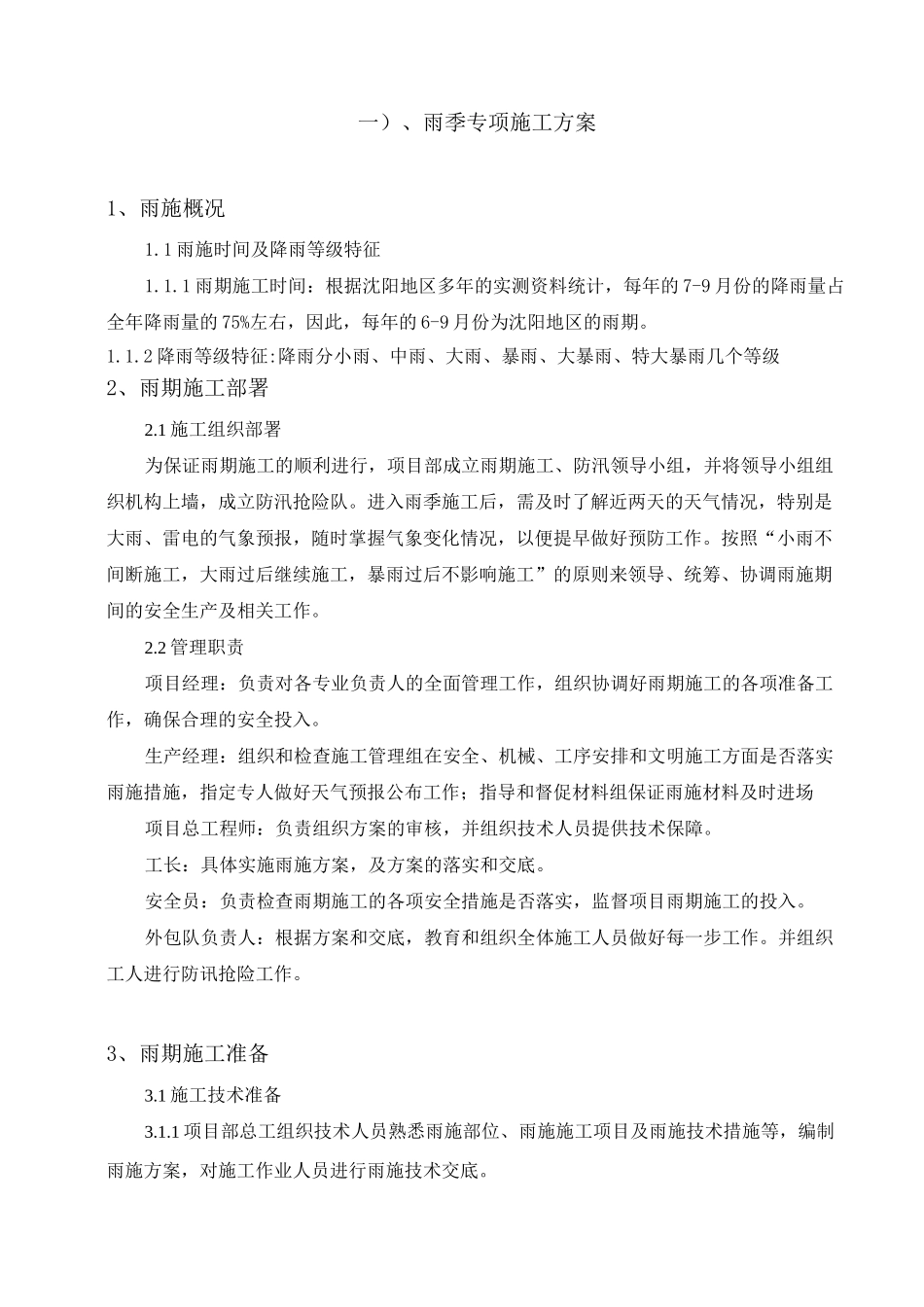

一)、雨季专项施工方案1、雨施概况1.1 雨施时间及降雨等级特征1.1.1 雨期施工时间:根据沈阳地区多年的实测资料统计,每年的 7-9 月份的降雨量占全年降雨量的 75%左右,因此,每年的 6-9 月份为沈阳地区的雨期。1.1.2 降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级2、雨期施工部署2.1 施工组织部署为保证雨期施工的顺利进行,项目部成立雨期施工、防汛领导小组,并将领导小组组织机构上墙,成立防汛抢险队。进入雨季施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报,随时掌握气象变化情况,以便提早做好预防工作。按照“小雨不间断施工,大雨过后继续施工,暴雨过后不影响施工”的原则来领导、统筹、协调雨施期间的安全生产及相关工作。2.2 管理职责项目经理:负责对各专业负责人的全面管理工作,组织协调好雨期施工的各项准备工作,确保合理的安全投入。生产经理:组织和检查施工管理组在安全、机械、工序安排和文明施工方面是否落实雨施措施,指定专人做好天气预报公布工作;指导和督促材料组保证雨施材料及时进场项目总工程师:负责组织方案的审核,并组织技术人员提供技术保障。工长:具体实施雨施方案,及方案的落实和交底。安全员:负责检查雨期施工的各项安全措施是否落实,监督项目雨期施工的投入。外包队负责人:根据方案和交底,教育和组织全体施工人员做好每一步工作。并组织工人进行防讯抢险工作。3、雨期施工准备3.1 施工技术准备3.1.1 项目部总工组织技术人员熟悉雨施部位、雨施施工项目及雨施技术措施等,编制雨施方案,对施工作业人员进行雨施技术交底。3.1.2 提前编制雨施材料和机具计划并上报材料和机械部门。3.1.3 注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅工作,预报有恶劣天气情况时,及时通报预警。3.2 施工措施准备 3.2.1 防雨材料准备:雨季施工前,根据工程情况准备一定数量的防雨、排水材料和机具(如塑料布、苫布、砂袋、抽水泵等),以备急用。3.2.2 现场地面:现场布置的环形道路在雨施前全部硬化,材料堆放区采取防浸水措施,防止材料浸泡。3.2.3 排水沟:排水沟深度不小于 200mm,宽度不小于 300mm,并根据坑边地势情况部分进行砌筑,保证排水通畅。排水沟上覆盖钢筋箅子,箅子采用直径 20 以上废钢筋制成。经常对现场排水沟进行清理修补,对被破坏的排水沟必须及时修复。3.2.4 生活区地面全部硬化,排水沟与施工现场排水...
