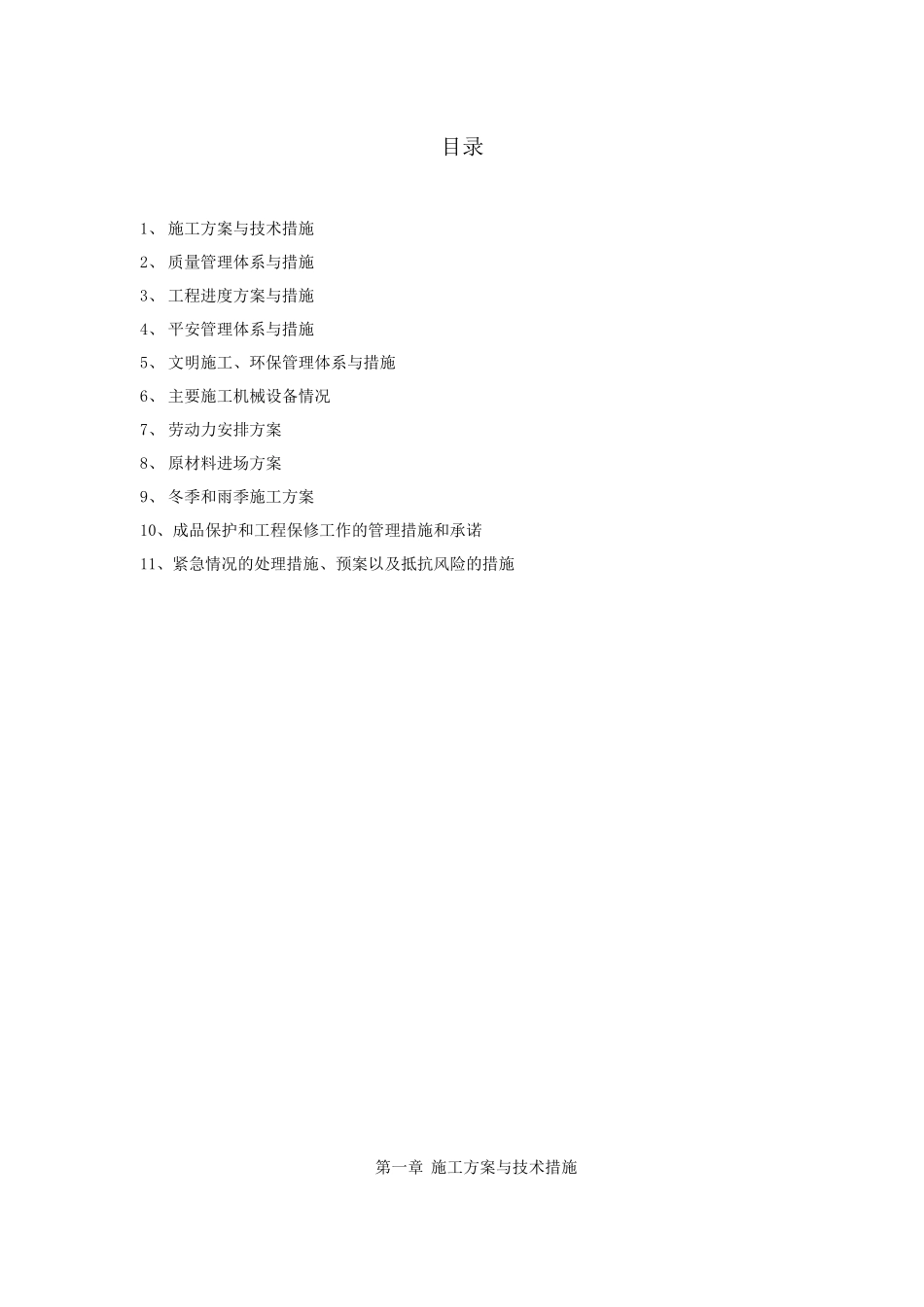

目录1、 施工方案与技术措施2、 质量管理体系与措施3、 工程进度方案与措施4、 平安管理体系与措施5、 文明施工、环保管理体系与措施6、 主要施工机械设备情况7、 劳动力安排方案8、 原材料进场方案9、 冬季和雨季施工方案10、成品保护和工程保修工作的管理措施和承诺11、紧急情况的处理措施、预案以及抵抗风险的措施第一章 施工方案与技术措施测量方案:第一节:施工测量一、施工准备: 地下室测量放线是保证工程质量的关键工序,测量控制的思路如下: 以城市导线点为依据,遵循整体控制局部的原那么,对本工程采纳一级导线并逐级控制,用高精度来控制低精度,同时配备先进的测量仪器

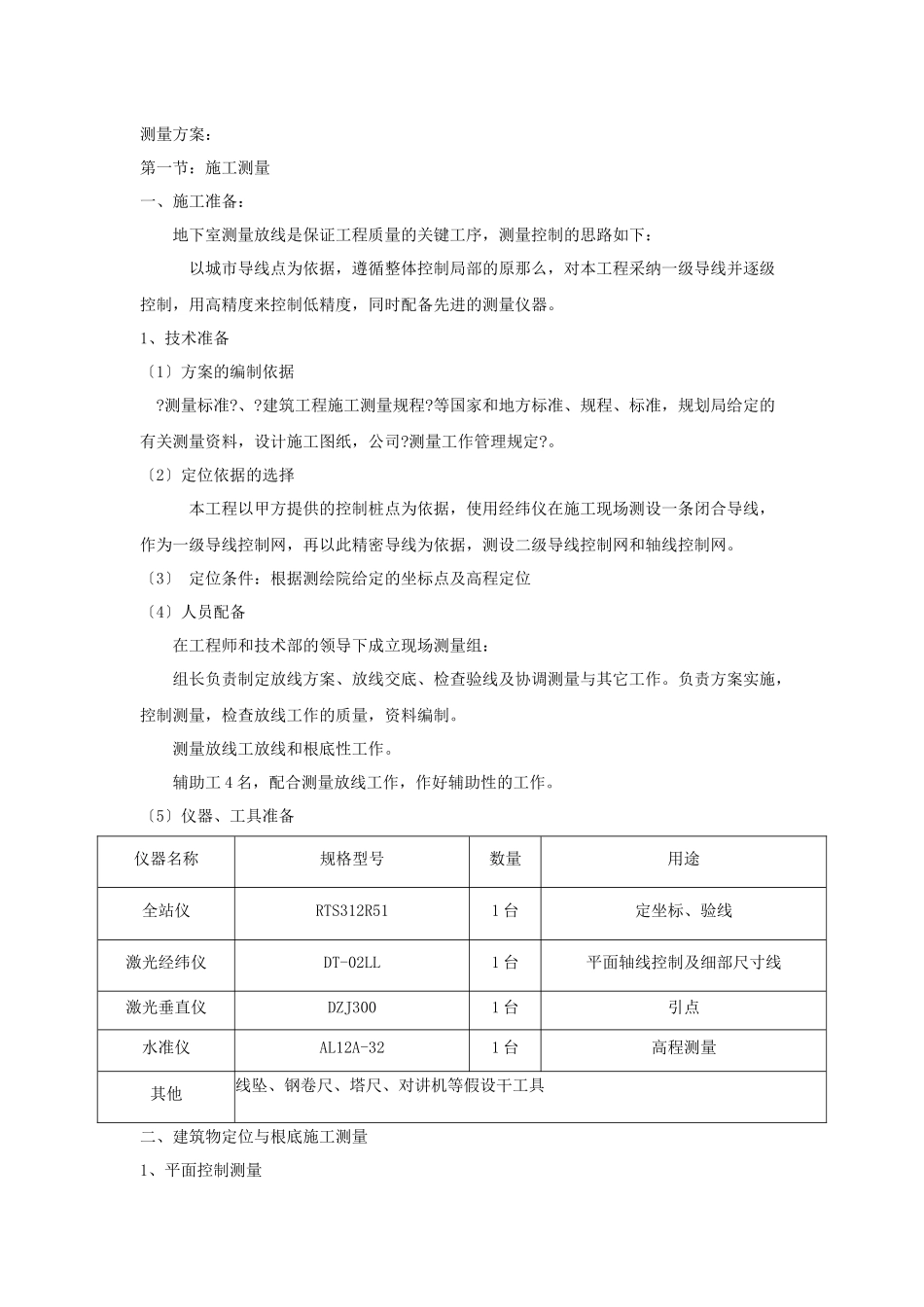

1、技术准备 〔1〕方案的编制依据
建筑工程施工测量规程
等国家和地方标准、规程、标准,规划局给定的有关测量资料,设计施工图纸,公司
测量工作管理规定
〔2〕定位依据的选择 本工程以甲方提供的控制桩点为依据,使用经纬仪在施工现场测设一条闭合导线,作为一级导线控制网,再以此精密导线为依据,测设二级导线控制网和轴线控制网
〔3〕 定位条件:根据测绘院给定的坐标点及高程定位〔4〕人员配备 在工程师和技术部的领导下成立现场测量组: 组长负责制定放线方案、放线交底、检查验线及协调测量与其它工作
负责方案实施,控制测量,检查放线工作的质量,资料编制
测量放线工放线和根底性工作
辅助工 4 名,配合测量放线工作,作好辅助性的工作

〔5〕仪器、工具准备 仪器名称 规格型号 数量 用途 全站仪RTS312R511 台 定坐标、验线 激光经纬仪DT-02LL1 台 平面轴线控制及细部尺寸线 激光垂直仪DZJ3001 台 引点水准仪AL12A-321 台 高程测量其他线坠、钢卷尺、塔尺、对讲机等假设干工具二、建筑物定位与根底施工测量 1、平面控制测量 〔1〕作业依据 放线依据:本工程的导线点为测绘院给定的控
