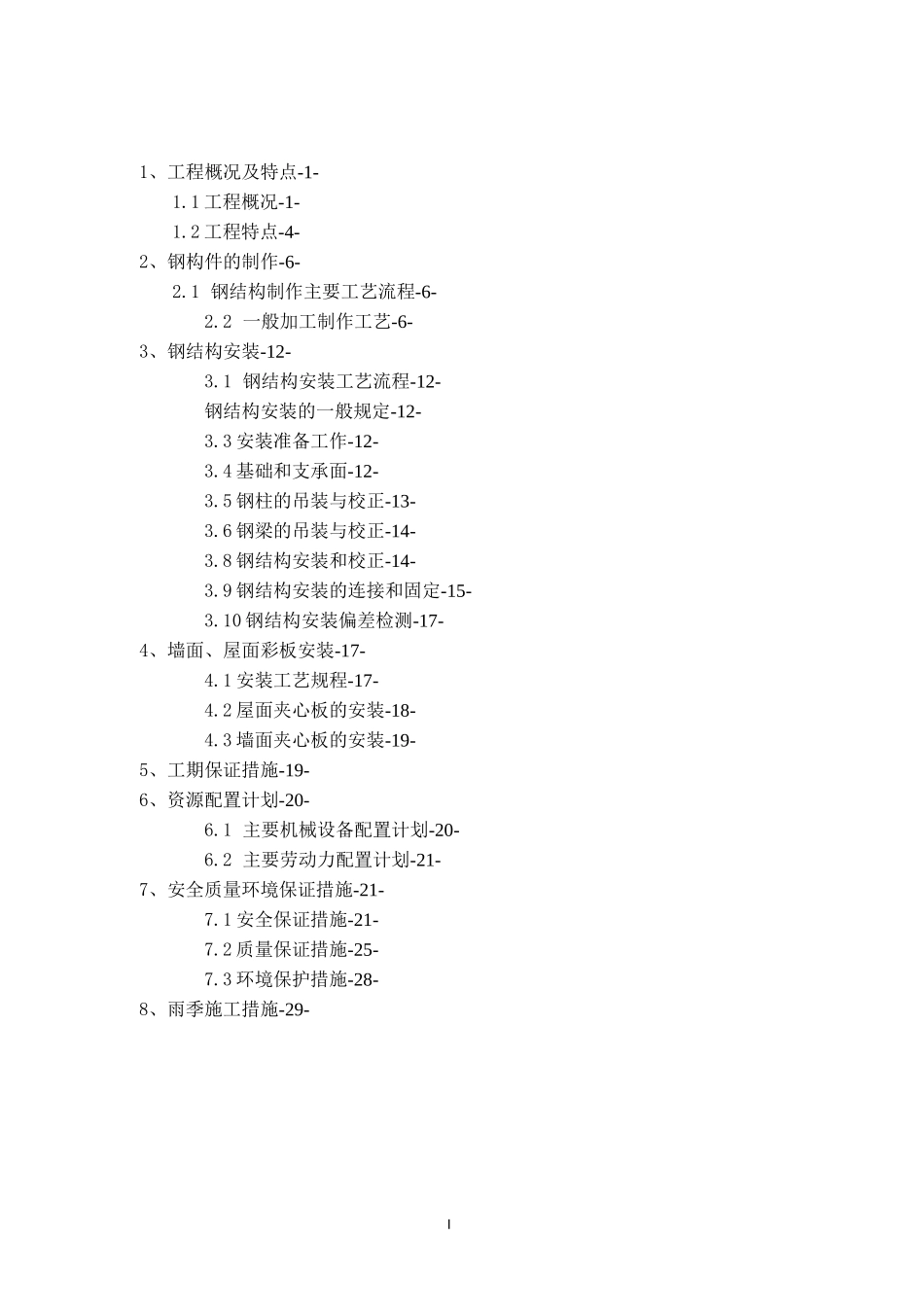

I1、工程概况及特点-1-1
1 工程概况-1-1
2 工程特点-4-2、钢构件的制作-6-2
1 钢结构制作主要工艺流程-6-2
2 一般加工制作工艺-6-3、钢结构安装-12-3
1 钢结构安装工艺流程-12-钢结构安装的一般规定-12-3
3 安装准备工作-12-3
4 基础和支承面-12-3
5 钢柱的吊装与校正-13-3
6 钢梁的吊装与校正-14-3
8 钢结构安装和校正-14-3
9 钢结构安装的连接和固定-15-3
10 钢结构安装偏差检测-17-4、墙面、屋面彩板安装-17-4
1 安装工艺规程-17-4
2 屋面夹心板的安装-18-4
3 墙面夹心板的安装-19-5、工期保证措施-19-6、资源配置计划-20-6
1 主要机械设备配置计划-20-6
2 主要劳动力配置计划-21-7、安全质量环境保证措施-21-7
1 安全保证措施-21-7
2 质量保证措施-25-7
3 环境保护措施-28-8、雨季施工措施-29--1-轻钢厂房专项施工方案1、工程概况及特点1

1 工程概况序号项目内容1工程名称个人库房工程2工程地址东山路家具市场对面3建设单位4勘察单位5设计单位6计划工期开工日期竣工日期总工期年月日年月日80 天7质量目标合格建筑设计项目内容工程名称个人厂房工程招标内容施工图纸设计范围内建筑面积总面积:750建筑物咼度总咼度米建筑层数单层厂房跨度15
0m,柱距:5

0m建筑分类二类耐火等级二级-2-其他墙体1、本工程周边围护墙体 M 以下采用 240mm 厚承重蒸压砼砌块墙,M以上采用 V-900〔0
426〕彩钢板
2、内外墙粉刷砂浆应饱满,外墙面粉刷砂浆中应参加 5%WJA 防水剂
3、不冋材料的父接处〔如柱-墙〕在抹灰时应加钉钢丝网,每边压墙 200mm
4、采用 M5 混合砂浆5、墙体施工必须按照“砌体结构设计标准”〔GB5000
