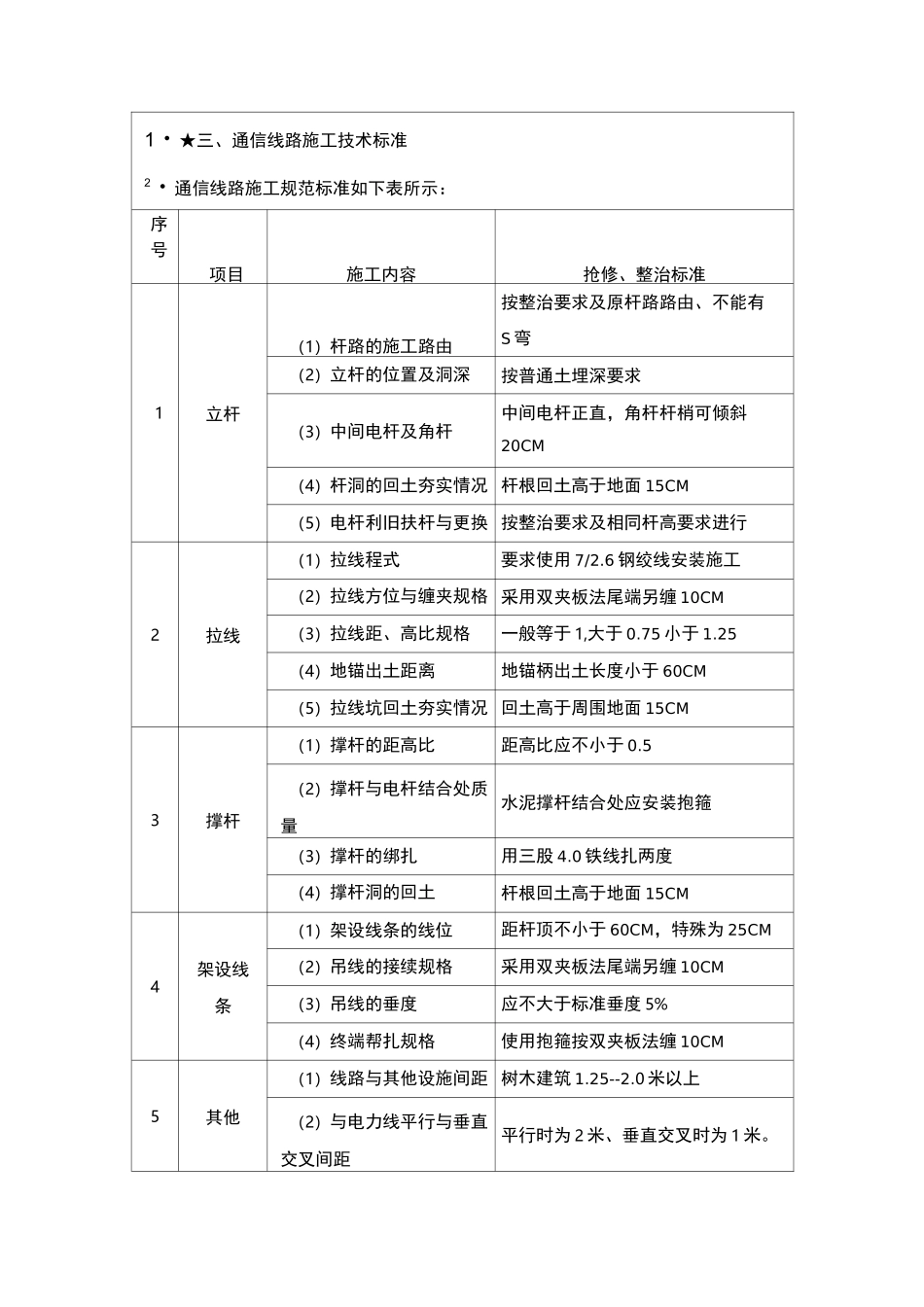

1・★三、通信线路施工技术标准2・通信线路施工规范标准如下表所示:序号项目施工内容抢修、整治标准1立杆(1)杆路的施工路由按整治要求及原杆路路由、不能有S 弯(2)立杆的位置及洞深按普通土埋深要求(3)中间电杆及角杆中间电杆正直,角杆杆梢可倾斜20CM(4)杆洞的回土夯实情况 杆根回土高于地面 15CM(5)电杆利旧扶杆与更换 按整治要求及相同杆高要求进行2拉线(1)拉线程式要求使用 7/2
6 钢绞线安装施工(2)拉线方位与缠夹规格 采用双夹板法尾端另缠 10CM(3)拉线距、高比规格一般等于 1,大于 0
75 小于 1
25(4)地锚出土距离地锚柄出土长度小于 60CM(5)拉线坑回土夯实情况 回土高于周围地面 15CM3撑杆(1)撑杆的距高比距高比应不小于 0

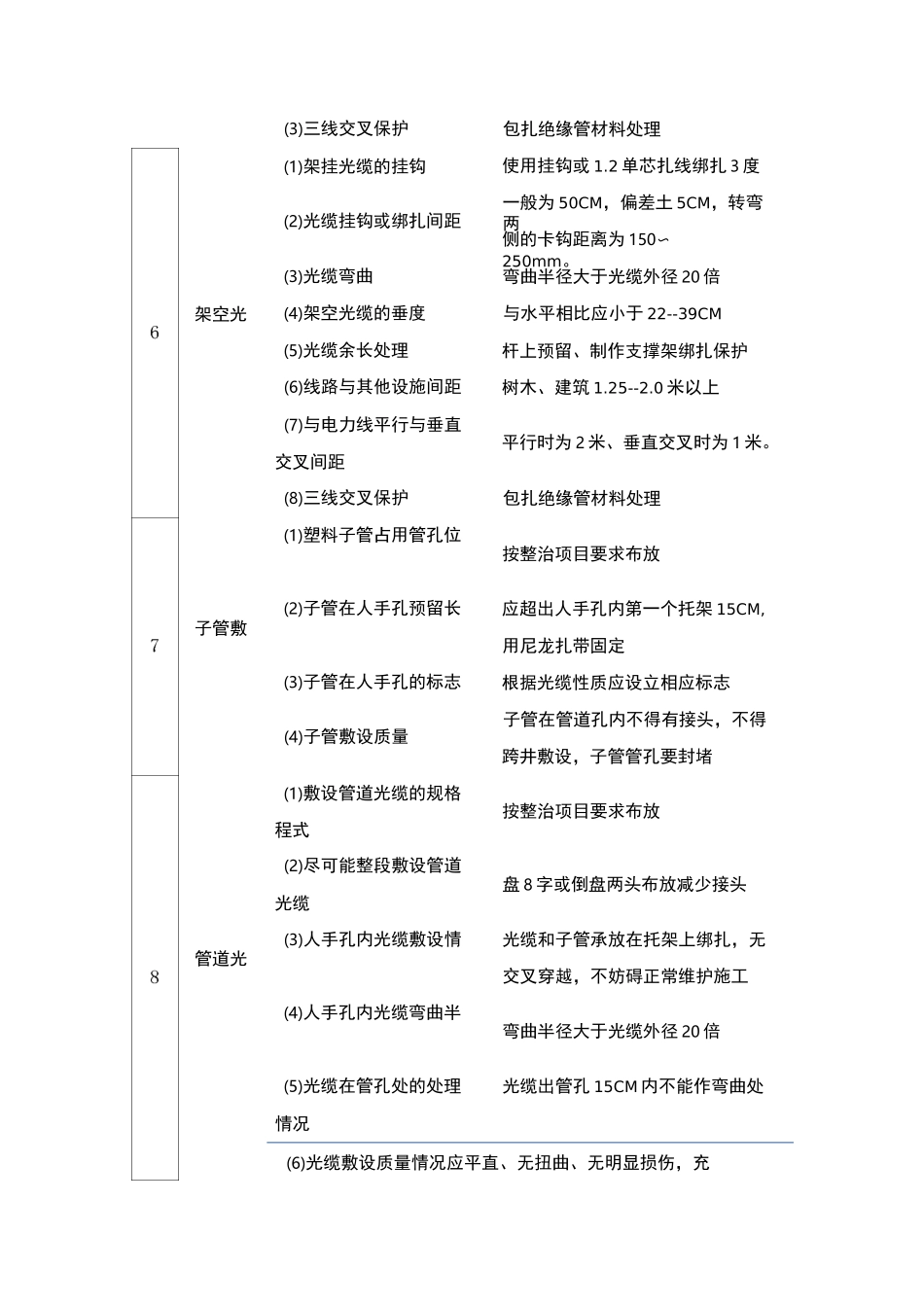

5(2)撑杆与电杆结合处质量水泥撑杆结合处应安装抱箍(3)撑杆的绑扎用三股 4
0 铁线扎两度(4)撑杆洞的回土杆根回土高于地面 15CM4架设线条(1)架设线条的线位距杆顶不小于 60CM,特殊为 25CM(2)吊线的接续规格采用双夹板法尾端另缠 10CM(3)吊线的垂度应不大于标准垂度 5%(4)终端帮扎规格使用抱箍按双夹板法缠 10CM5其他(1)线路与其他设施间距 树木建筑 1
0 米以上(2)与电力线平行与垂直交叉间距平行时为 2 米、垂直交叉时为 1 米
(6)光缆敷设质量情况应平直、无扭曲、无明显损伤,充(3)三线交叉保护包扎绝缘管材料处理架空光(1)架挂光缆的挂钩(2)光缆挂钩或绑扎间距(3)光缆弯曲(4)架空光缆的垂度(5)光缆余长处理(6)线路与其他设施间距(7)与电力线平行与垂直交叉间距(8)三线交叉保护使用挂钩或 1

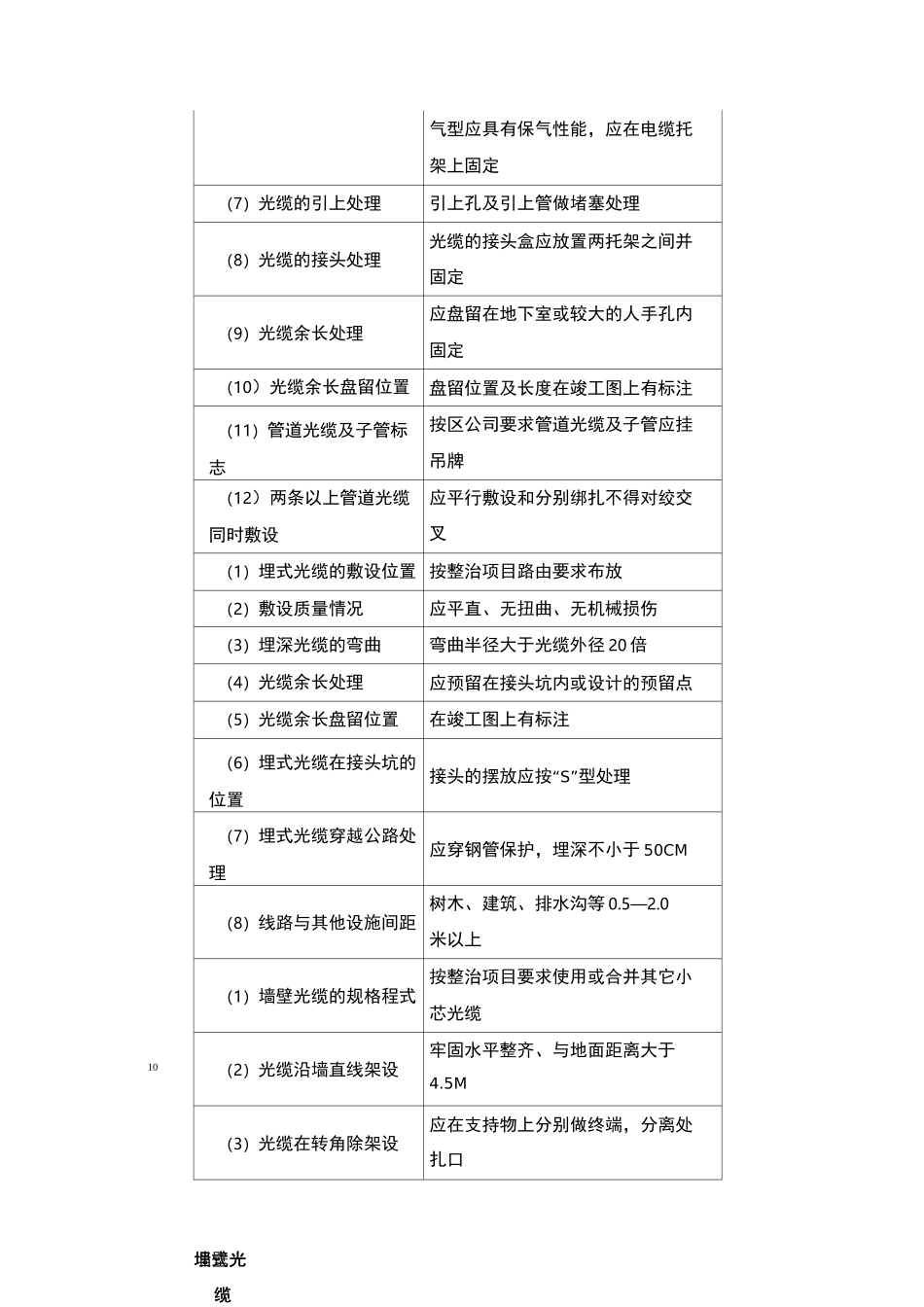

2 单芯扎线绑扎 3 度一般为 50CM,偏差土 5CM,转弯两侧的卡钩距离为 150〜250mm
弯曲半径大于光缆外径 20 倍与水平相比应小于 22--3
