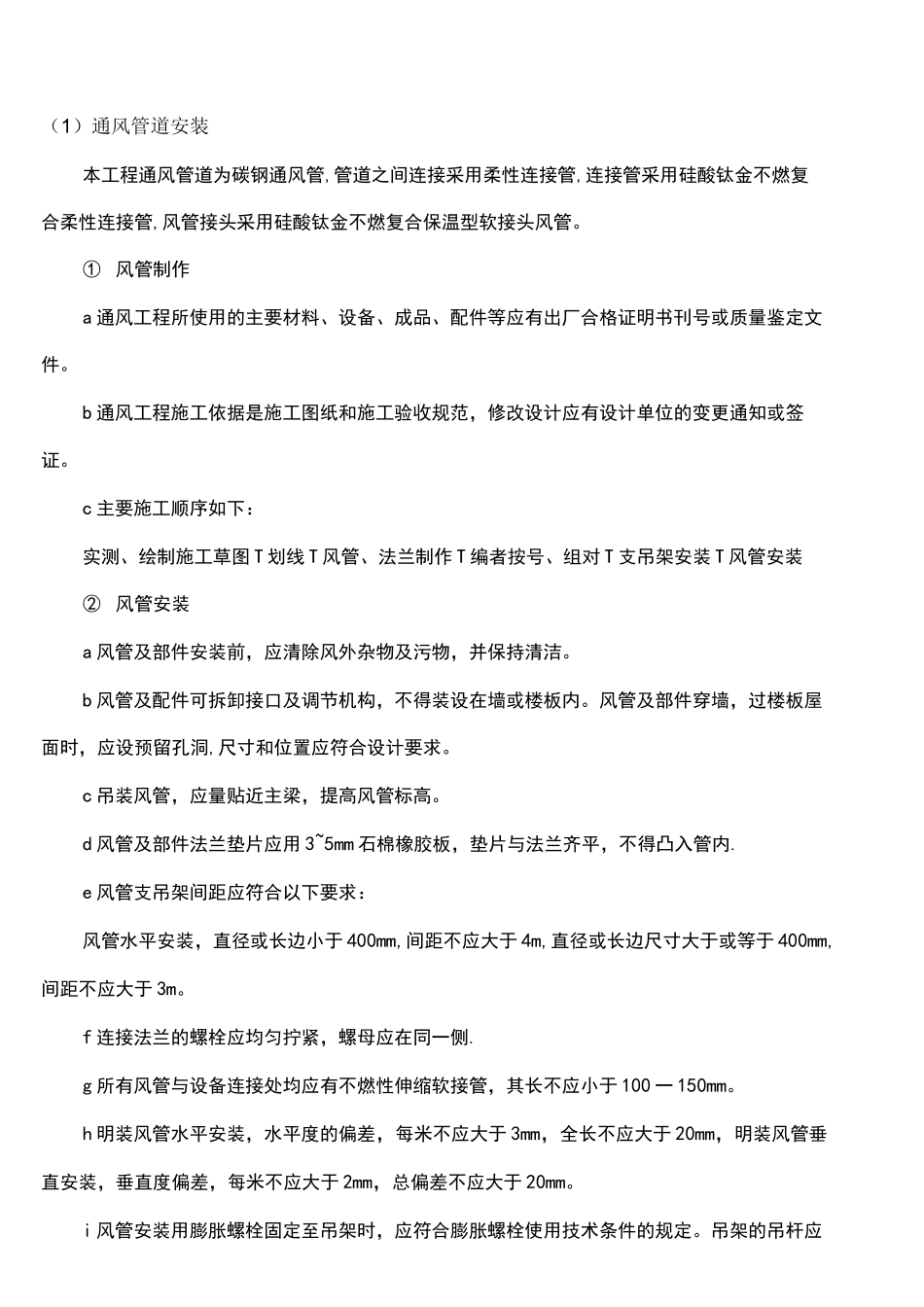

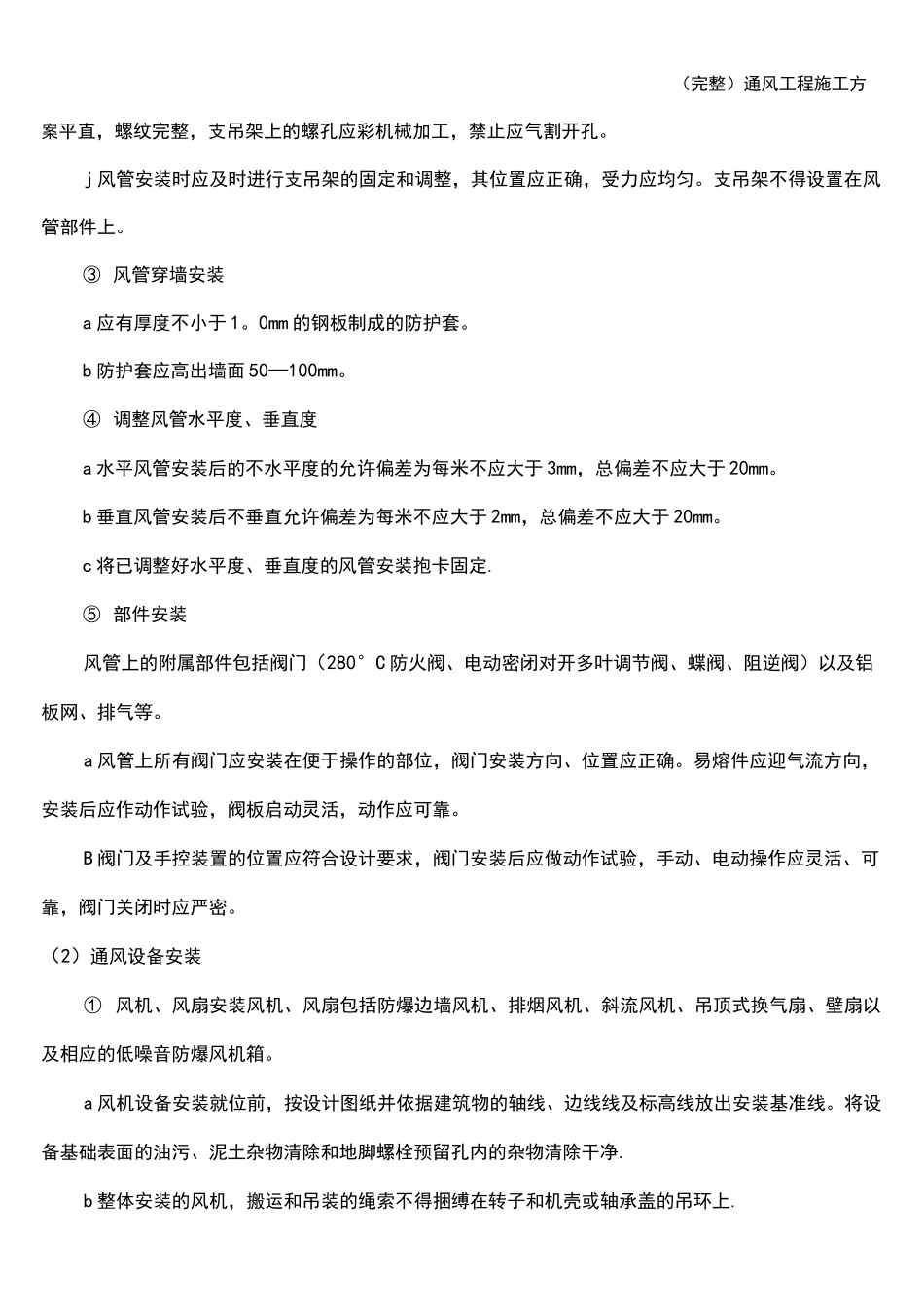

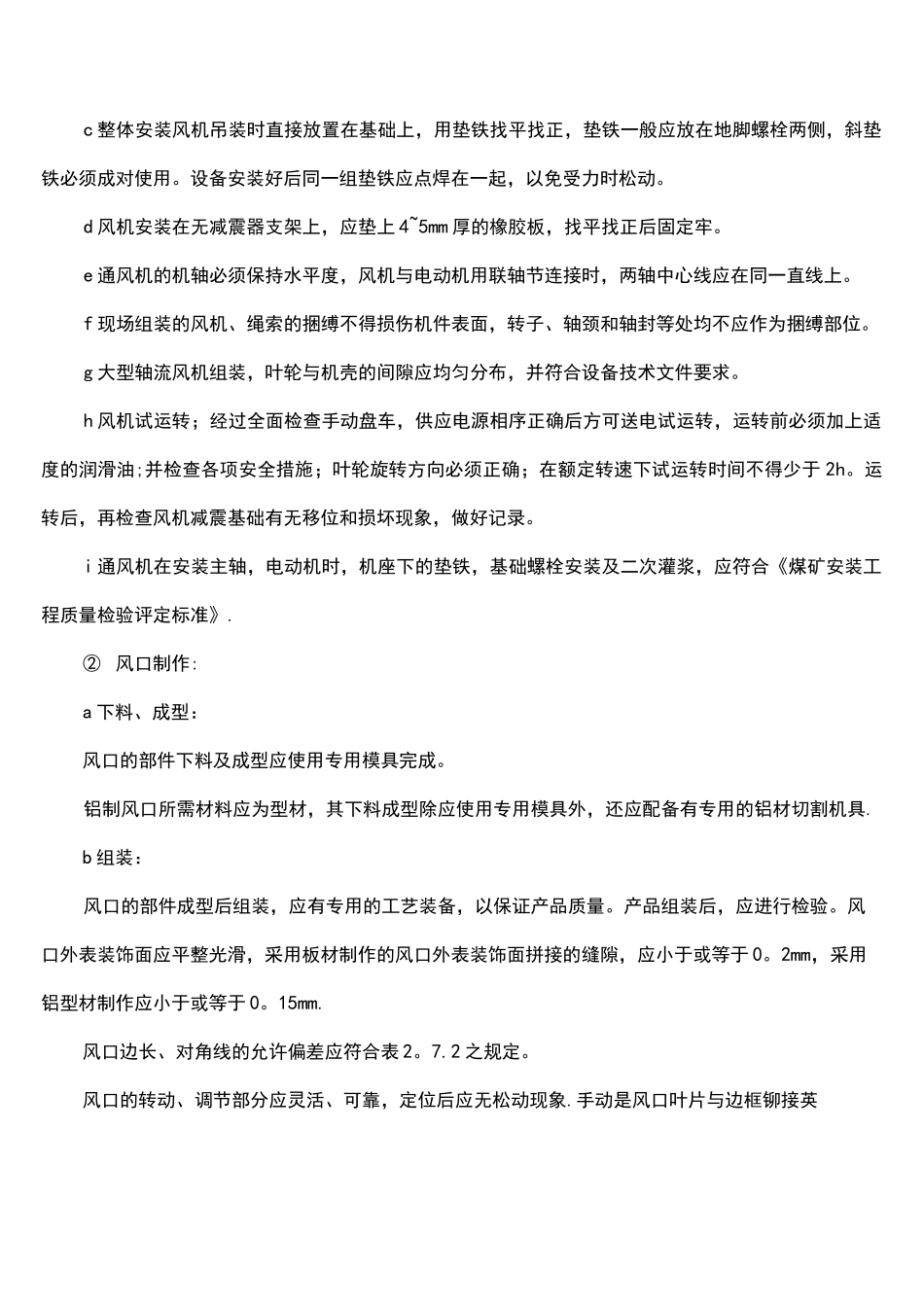

(1)通风管道安装本工程通风管道为碳钢通风管,管道之间连接采用柔性连接管,连接管采用硅酸钛金不燃复合柔性连接管,风管接头采用硅酸钛金不燃复合保温型软接头风管。① 风管制作a 通风工程所使用的主要材料、设备、成品、配件等应有出厂合格证明书刊号或质量鉴定文件。b 通风工程施工依据是施工图纸和施工验收规范,修改设计应有设计单位的变更通知或签证。c 主要施工顺序如下:实测、绘制施工草图 T 划线 T 风管、法兰制作 T 编者按号、组对 T 支吊架安装 T 风管安装② 风管安装a 风管及部件安装前,应清除风外杂物及污物,并保持清洁。b 风管及配件可拆卸接口及调节机构,不得装设在墙或楼板内。风管及部件穿墙,过楼板屋面时,应设预留孔洞,尺寸和位置应符合设计要求。c 吊装风管,应量贴近主梁,提高风管标高。d 风管及部件法兰垫片应用 3~5mm 石棉橡胶板,垫片与法兰齐平,不得凸入管内.e 风管支吊架间距应符合以下要求:风管水平安装,直径或长边小于 400mm,间距不应大于 4m,直径或长边尺寸大于或等于 400mm,间距不应大于 3m。f 连接法兰的螺栓应均匀拧紧,螺母应在同一侧.g 所有风管与设备连接处均应有不燃性伸缩软接管,其长不应小于 100 一 150mm。h 明装风管水平安装,水平度的偏差,每米不应大于 3mm,全长不应大于 20mm,明装风管垂直安装,垂直度偏差,每米不应大于 2mm,总偏差不应大于 20mm。i 风管安装用膨胀螺栓固定至吊架时,应符合膨胀螺栓使用技术条件的规定。吊架的吊杆应(完整)通风工程施工方案平直,螺纹完整,支吊架上的螺孔应彩机械加工,禁止应气割开孔。j 风管安装时应及时进行支吊架的固定和调整,其位置应正确,受力应均匀。支吊架不得设置在风管部件上。③ 风管穿墙安装a 应有厚度不小于 1。0mm 的钢板制成的防护套。b 防护套应高出墙面 50—100mm。④ 调整风管水平度、垂直度a 水平风管安装后的不水平度的允许偏差为每米不应大于 3mm,总偏差不应大于 20mm。b 垂直风管安装后不垂直允许偏差为每米不应大于 2mm,总偏差不应大于 20mm。c 将已调整好水平度、垂直度的风管安装抱卡固定.⑤ 部件安装风管上的附属部件包括阀门(280°C 防火阀、电动密闭对开多叶调节阀、蝶阀、阻逆阀)以及铝板网、排气等。a 风管上所有阀门应安装在便于操作的部位,阀门安装方向、位置应正确。易熔件应迎气流方向,安装后应作动作试验,阀板启动灵活,动作应可靠。B 阀门及...
