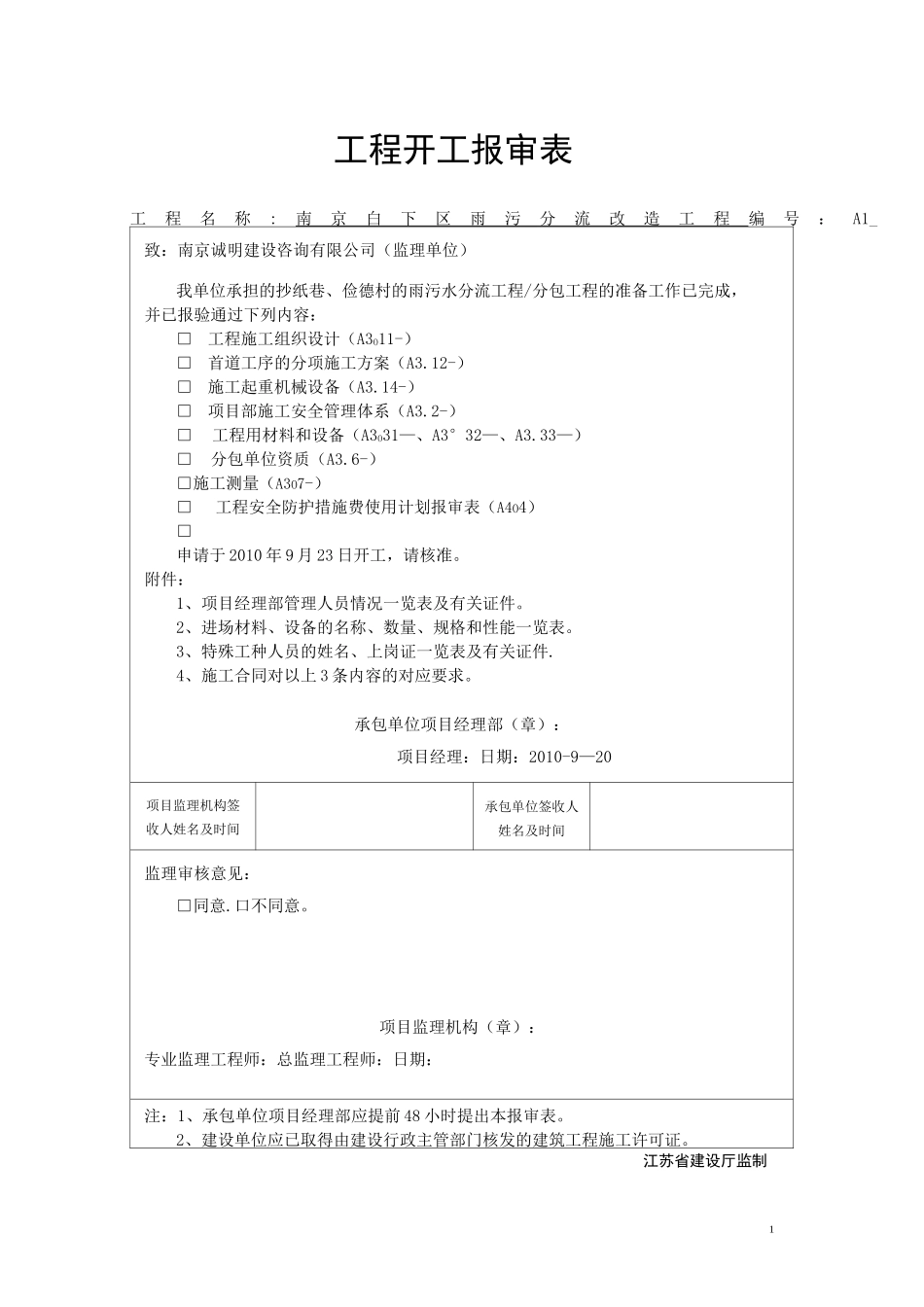

1工程开工报审表工程名称:南京白下区雨污分流改造工程编号:A1_致:南京诚明建设咨询有限公司(监理单位)我单位承担的抄纸巷、俭德村的雨污水分流工程/分包工程的准备工作已完成,并已报验通过下列内容:□工程施工组织设计(A3O11-)□首道工序的分项施工方案(A3.12-)□施工起重机械设备(A3.14-)□项目部施工安全管理体系(A3.2-)□工程用材料和设备(A3O31—、A3°32—、A3.33—)□分包单位资质(A3.6-)□施工测量(A3O7-)□工程安全防护措施费使用计划报审表(A4O4)□申请于 2010 年 9 月 23 日开工,请核准。附件:1、项目经理部管理人员情况一览表及有关证件。2、进场材料、设备的名称、数量、规格和性能一览表。3、特殊工种人员的姓名、上岗证一览表及有关证件.4、施工合同对以上 3 条内容的对应要求。承包单位项目经理部(章):项目经理:日期:2010-9—20项目监理机构签收人姓名及时间承包单位签收人姓名及时间监理审核意见:□同意.口不同意。项目监理机构(章):专业监理工程师:总监理工程师:日期:注:1、承包单位项目经理部应提前 48 小时提出本报审表。2、建设单位应已取得由建设行政主管部门核发的建筑工程施工许可证。江苏省建设厅监制2工程(开/竣)工报告施管表(路)—8建设单位:南京白下区建设局监理单位:南京诚明建设咨询有限公司合同号:—施工单位:南京维润市政建设工程有限公司编号:单位(子单位)工程名称抄纸巷、俭德村工程地点南京白下区施工单位负责人计划开工日期2010 年 9 月 23 日设计单位负责人竣工日期2010 年月日建设单位项目联系人实际开工日期2010 年月日监理单位总监竣工日期年月日施工现场地址南京白下区通讯电话工程预(决)算设计(计划)工程数量实际完成工程数量一、抄纸巷:1)d400 污水管道 255m2)d400 雨水管道 5m4)① 1100 砼模块污水检查井 25 座5)① 1100 砼模块雨水检查井 1 座6)砼模块雨污水交叉井 9 座7)管道清淤 300m二、俭德村:1)d300 雨水管道 59m2)① 700 砼模块雨水检查井 2 座3)d400 管道清淤 70m备注施工单位合同法人(公章)负责人(签名):审批单位(公章)经办人:2010 年 8 月 30 日南京市市政公用工程质量安全监督站监制3A3.1施工组织设计/方案申报表工程名称:南京白下区雨污分流改造工程编号:A3。1^-_致:南京诚明建设咨询有限公司(监理单位)兹报验:□1 单位工程施工组织设计□2 分部(子分部)/...
